Hitos en un diagrama de Gantt: qué son y dónde colocarlos
Qué es un hito en un diagrama de Gantt, cómo añadirlo, dónde colocar hitos en un plan y cómo usarlos como puertas de control que marcan aprobaciones, decisiones y traspasos en lugar de trabajo.
Un hito es un punto del plan, no un tramo de trabajo. Marca un momento importante, como una aprobación o un traspaso, y da a las tareas de alrededor un objetivo claro.
En resumen
- Un hito es una tarea con Duración 0, dibujada como un rombo.
- Puede depender de tareas y ser su predecesor, así que funciona como puerta de control.
- Coloca hitos en aprobaciones, decisiones y traspasos; nómbralos como resultados.
- Mantenlos pocos. Un diagrama lleno de rombos no muestra nada.
- El diagrama calcula la fecha; no impone la aprobación.
Qué es un hito y para qué sirve
Un hito es una tarea de duración cero. No consume tiempo ni personas; simplemente ocurre en una fecha. En QueryChart se crea fijando la Duración en 0 y se dibuja como un rombo en lugar de una barra. Como en todo lo demás es una tarea normal, puede depender de otras tareas y otras pueden depender de él, y su fecha se calcula a partir de sus predecesoras como cualquier otra.
Eso es lo que lo hace útil como puerta de control. Cuando un hito depende de varias tareas y la fase siguiente depende del hito, este muestra el momento único en que todo lo anterior debe estar hecho. «Programa aprobado», «Visto bueno del diseño» o «Seguir / no seguir» funcionan así. Convierten una lista larga de tareas en etapas que alguien puede revisar y que un lector puede seguir de un vistazo.
El error habitual es usar hitos para cualquier cosa, lo que llena el diagrama de rombos que no dicen nada. Un buen hito tiene un responsable y una prueba de sí o no: se alcanza o no se alcanza. Mantenlos pocos, colócalos donde una decisión, una aprobación o un traspaso cambia quién trabaja o qué puede empezar, y nómbralos como resultados, no como actividades. Recuerda también que el diagrama no puede imponer una puerta de control. La fecha del hito se calcula a partir del plan; que la aprobación ocurra de verdad depende de las personas.
El ejemplo siguiente es un plan de formación con hitos como puertas de control en los puntos donde el trabajo cambia de naturaleza. Abre el panel de la hoja y busca las filas con duración 0.

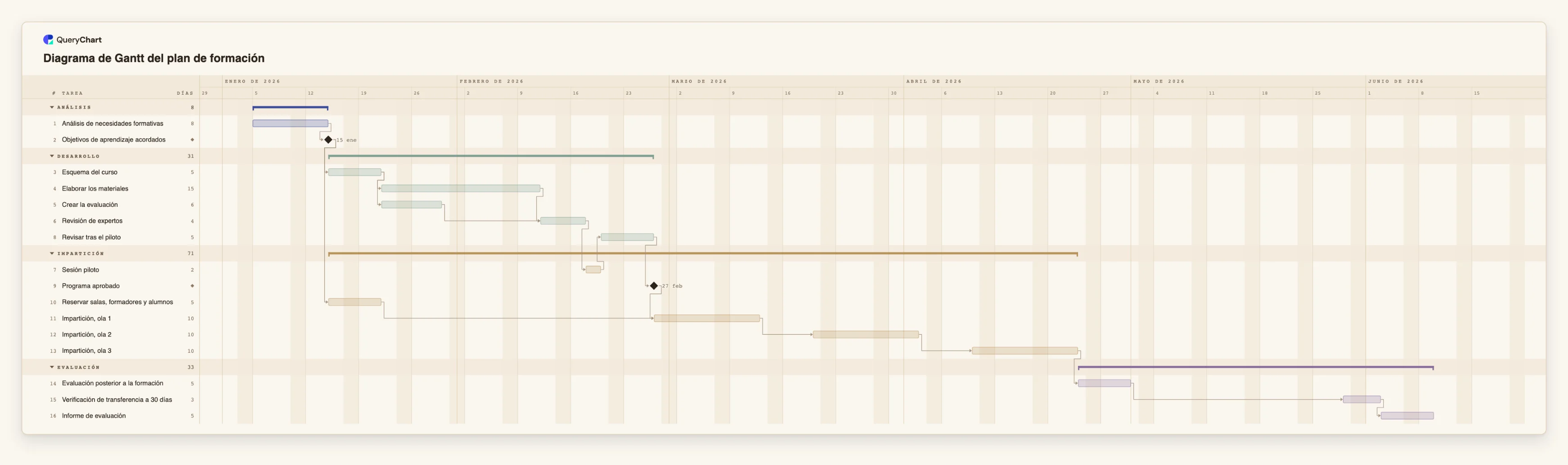

Un plan de formación con dos hitos como puertas de control
Dieciséis tareas en cuatro etapas. Las filas con duración 0 son los hitos; abre el panel de la hoja para encontrarlas.
Una puerta de decisión tras el análisis
«Análisis de necesidades formativas» dura 8 días laborables. «Objetivos de aprendizaje acordados» tiene duración 0, así que es un hito: los objetivos están acordados o no lo están, y tanto el diseño del curso como la logística esperan a que se alcance.
Trabajo de diseño que termina en una aprobación
«Esquema del curso», «Elaborar los materiales», «Crear la evaluación», «Revisión de expertos», «Sesión piloto» y «Revisar tras el piloto» se ejecutan antes de «Programa aprobado». Ese hito no tiene duración propia: cae el día en que terminan las revisiones y marca el momento en que puede empezar la impartición.
Logística en paralelo, unida en la impartición
«Reservar salas, formadores y alumnos» dura 5 días laborables y depende solo de «Objetivos de aprendizaje acordados», así que corre junto al trabajo de diseño. «Impartición, ola 1» esperará tanto a esta tarea como al hito «Programa aprobado».
Las olas y las comprobaciones que demuestran que la formación funcionó
Tres olas de impartición de 10 días laborables siguen a «Programa aprobado», cada una con inicio 5 días laborables después de que termine la anterior. Después vienen «Evaluación posterior a la formación» y «Verificación de transferencia a 30 días», esta última tras un desfase de 20 días, antes del «Informe de evaluación».
Cómo funciona
Decide qué cuenta como hito
Haz una lista de los momentos en que una decisión, una aprobación o un traspaso cambia lo que ocurre después. Cada uno debe ser un sí o un no claro y tener una persona que pueda decir cuál. Si no puedes nombrar a esa persona, probablemente es una tarea.
Añade el hito como una tarea de duración cero
Inserta una fila, ponle un nombre que describa un resultado, como «Diseño aprobado», y fija la Duración en 0. La barra se convierte en un rombo.
Vincula el trabajo anterior con el hito
En la columna Depende de del hito, indica todas las tareas que deben estar terminadas para superar la puerta. La fecha del hito será el último fin entre ellas.
Vincula el trabajo posterior con el hito
En la columna Depende de de cada tarea que libera la puerta, escribe el número del hito. Esas tareas no pueden empezar antes de que se alcance.
Fija una fecha solo para un hito externo
Si un hito tiene una fecha que no controlas, como una feria o un plazo regulatorio, fija un Inicio en él. Si esa fecha choca con una dependencia, el conflicto se marca, lo cual es útil ver.
Errores que debes evitar
Nombrar un hito como una actividad
«Pruebas» es una tarea con duración. «Pruebas completadas y aceptadas» es un hito. Si el nombre describe trabajo, dale una duración y añade un hito para su resultado.
Usar demasiados hitos
Si cada tarea termina en un rombo, los rombos dejan de significar algo. Apunta a un puñado en todo el plan, en los puntos que un patrocinador o un cliente querría revisar.
Olvidar vincular el trabajo posterior a la puerta
Un hito del que nada depende no controla nada. Sin los vínculos de salida, la fase siguiente puede empezar mientras la aprobación sigue pendiente, al menos en el diagrama.
Suponer que el diagrama impone la aprobación
La fecha de un hito se calcula a partir del plan. Si la aprobación se retrasa en la realidad, actualiza las predecesoras o fija la fecha; el diagrama no detendrá el trabajo por sí solo.
Abrir el plan de formación
Abre el plan de formación como tu propio diagrama, renombra los hitos para adaptarlos a tu programa y vincula tus propias tareas a ellos.
Guías relacionadas
Preguntas frecuentes
¿Cómo añado un hito en QueryChart?
Añade una tarea y fija su Duración en 0. Se dibuja como un rombo. Puede tener predecesoras y sucesoras como cualquier otra tarea.
¿Puede un hito tener una fecha fija?
Sí. Fija un Inicio en él. Una fecha fija que choca con una dependencia se marca, así puedes ver cuándo el trabajo anterior no estará terminado a tiempo.
¿Tiene un hito que depender de algo?
No, pero un hito que no depende de nada cae el primer día del plan salvo que tenga una fecha fija. La mayoría de los hitos útiles dependen de las tareas que conducen a ellos.
¿Forma parte un hito de la ruta crítica?
Puede. Si está en la cadena más larga, se ilumina con el resto al activar Ver, Ruta crítica. La guía sobre la ruta crítica en un diagrama de Gantt lo explica.
¿Cuántos hitos debe tener un plan?
Los menos posibles que den a un revisor puntos claros que comprobar: normalmente uno al final de cada fase y uno en cada plazo externo. Un plan largo puede tener una docena; uno corto, tres o cuatro.
