Buenas prácticas del diagrama de Gantt: detalle, dependencias y revisión
Buenas prácticas del diagrama de Gantt: cuánto detalle dar a las tareas, cómo usar dependencias y márgenes, por qué fijar fechas con moderación y cada cuánto revisar el plan para que siga siendo exacto.
Un diagrama de Gantt solo es útil si resulta creíble. Estos hábitos mantienen un cronograma lo bastante corto para leerlo, honesto sobre qué depende de qué y lo bastante actual para fiarse de él.
En resumen
- Dimensiona las tareas para un responsable y un final claro, aproximadamente de unos días a unas semanas.
- Vincula solo dependencias reales; deja que las fechas se calculen.
- Añade márgenes como tareas o desfases visibles y con nombre, no inflando todas las estimaciones.
- Fija una fecha de inicio solo cuando algo ajeno al plan la fije.
- Revisa con un ritmo fijo y conserva el historial, ya que no hay función de línea base.
Qué hace que un diagrama de Gantt merezca ser leído
La mayoría de los diagramas de Gantt malos fallan en una de dos direcciones. Unos son demasiado generales para actuar sobre ellos: cinco barras para un proyecto de seis meses, sin nada que diga quién hace qué esta semana. Otros son demasiado detallados para mantenerlos: trescientas filas que nadie actualiza pasada la primera quincena. Las prácticas siguientes apuntan al término medio: un plan que un grupo pequeño puede leer en unos minutos y mantener al día en unos pocos más.
Piensa en lo que puedes controlar. Una tarea debe ser una unidad de trabajo que una persona o un equipo pueda asumir y dar por terminada. Una dependencia debe ser una restricción real, no una secuencia que te guste. Una fecha debe fijarse solo cuando algo ajeno al plan la fija. Y un plan debe revisarse con un ritmo, porque un cronograma que nunca se compara con la realidad es un dibujo, no un plan.
Conviene saber también qué hará y qué no hará la herramienta por ti. QueryChart calcula las fechas a partir de las duraciones y las dependencias en días laborables completos, de lunes a viernes. No compara con una línea base, no registra coste ni esfuerzo, no avisa de personas sobrecargadas ni mueve tareas para nivelar la carga. Parte de la buena práctica consiste en hacer a mano lo que una suite mayor automatizaría.
El ejemplo es un plan de campaña de marketing. Sus tareas duran de 2 a 15 días laborables y usa puertas de control, flujos en paralelo y un solape. Léelo como modelo de un nivel de detalle razonable.

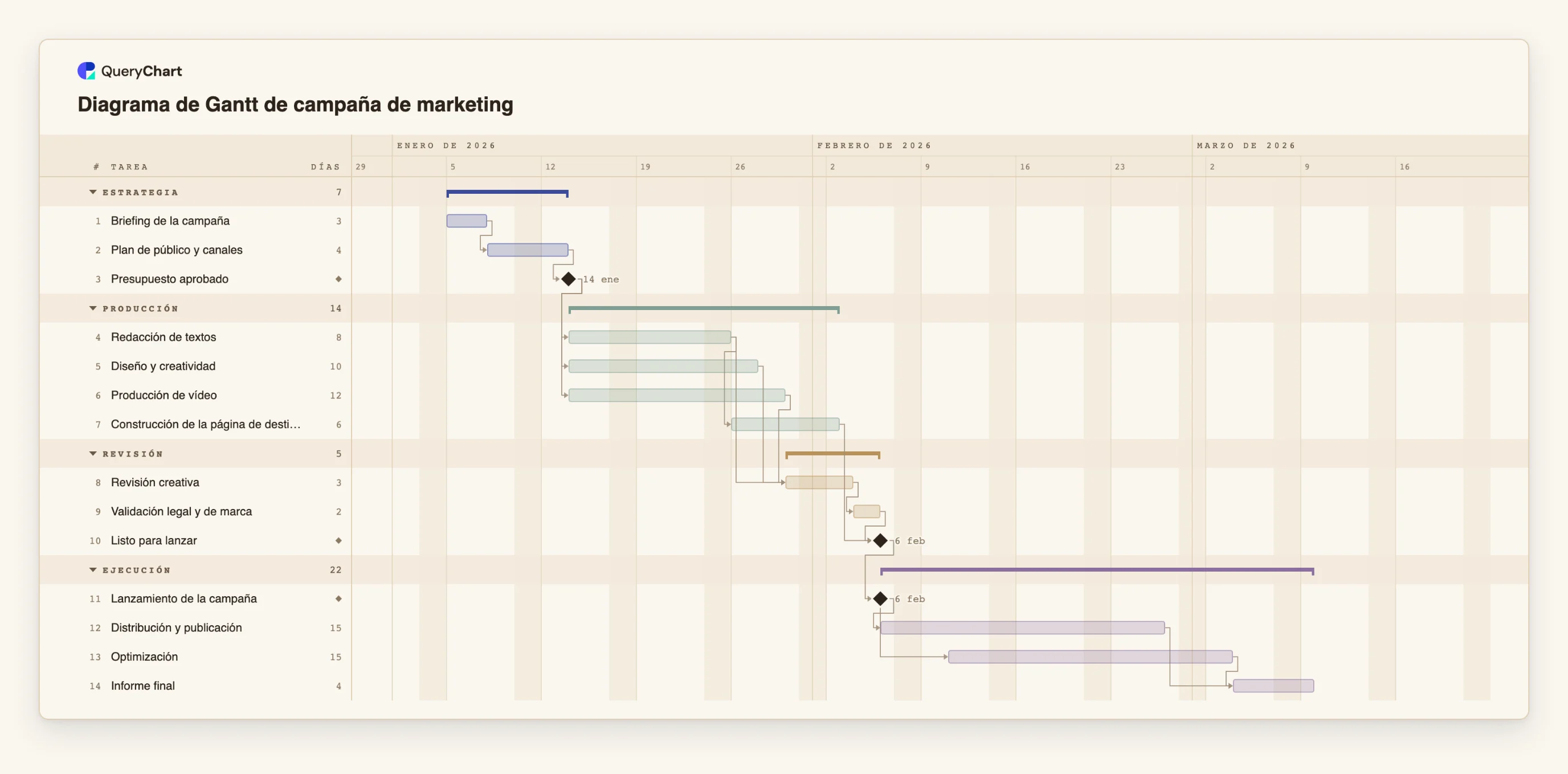

Un plan de campaña con un nivel de detalle legible
Catorce tareas en cuatro etapas. Las duraciones van de 2 a 15 días laborables; abre el panel de la hoja para verlas.
Tareas cortas de planificación que acaban en una puerta de control
«Briefing de la campaña» dura 3 días laborables y «Plan de público y canales» 4. «Presupuesto aprobado» tiene duración 0, así que es un hito: no se produce nada hasta superarlo.
Flujos de producción en paralelo
«Redacción de textos» (8 días), «Diseño y creatividad» (10) y «Producción de vídeo» (12) esperan solo a «Presupuesto aprobado», así que corren en paralelo. Cada una es una unidad de trabajo con responsable, no una barra vaga de «creatividad».
Pasos de revisión y la puerta de lanzamiento
«Revisión creativa» (3 días) espera a los textos, el diseño y el vídeo, y «Validación legal y de marca» (2 días) la sigue. «Construcción de la página de destino» también alimenta «Listo para lanzar», un hito, y «Lanzamiento de la campaña» va a continuación.
Ejecutar la campaña y cerrarla
«Distribución y publicación» dura 15 días laborables. «Optimización» empieza 3 días después del lanzamiento y también dura 15, así que las dos se solapan. «Informe final» espera a ambas. El solape es un vínculo inicio a inicio con desfase.
Cómo funciona
Elige un nivel de detalle que puedas mantener
Apunta a tareas que una persona o un equipo pueda asumir y dar por terminadas, y que duren de unos días a unas semanas. Si una tarea dura menos de uno o dos días, fusiónala. Si dura más de un mes, divídela.
Agrupa las tareas en fases
Usa Grupo para dibujar las tareas en bandas con una barra resumen. Las fases permiten ver la forma del proyecto antes de leer ninguna tarea, y ocultar el detalle mentalmente al revisar.
Añade solo las dependencias que sean reales
Para cada tarea pregunta sin qué no puede empezar de verdad. Indica esas predecesoras en Depende de. Deja el resto sin vincular para que el plan muestre dónde puede haber trabajo en paralelo.
Haz visibles los márgenes
Si quieres contingencia, añádela como una tarea con nombre antes de una puerta de control o como un desfase en el vínculo, para que todos la vean. No infles todas las estimaciones en silencio; el colchón escondido en cada tarea se gasta tarea a tarea.
Fija una fecha solo cuando la fije el mundo exterior
Fija un Inicio para un evento de lanzamiento, una fecha de contrato o un envío. Deja que todo lo demás se calcule. Una fecha fija que choca con una dependencia se marca, y esa es su utilidad.
Revisa con un ritmo y registra el avance
Una vez por semana, actualiza el Avance, compara la línea de hoy con las barras y corrige las duraciones que fueran erróneas. Usa el historial de versiones y los comentarios para dejar constancia de los cambios, ya que la herramienta no tiene línea base con la que comparar.
Errores que debes evitar
Un detalle que nadie mantendrá
Un plan de cientos de filas se queda obsoleto en semanas y entonces engaña. Es mejor tener treinta tareas exactas que trescientas esperanzadas.
Dependencias por costumbre
Encadenar cada tarea con la de arriba convierte el plan en una línea larga y oculta el trabajo en paralelo. Contrasta cada vínculo con la pregunta: ¿qué espera realmente esta tarea?
Fijar fechas por todas partes
Cada Inicio fijo congela esa tarea frente a la lógica del plan. Cuando una predecesora se retrasa, la tarea fijada no se mueve y el diagrama marca un conflicto en lugar de mostrar una fecha nueva.
Esperar una línea base
QueryChart no guarda una comparación entre lo planificado y lo real. Si necesitas ver los retrasos, anota la fecha de fin en cada revisión en un comentario o en las notas, y usa el historial de versiones.
Abrir el plan de campaña
Abre el plan de campaña de marketing como tu propio diagrama, sustituye sus tareas por las tuyas y contrasta cada dependencia con lo que la tarea espera de verdad.
Guías relacionadas
Preguntas frecuentes
¿Cuántas tareas debe tener un diagrama de Gantt?
Las suficientes para mostrar quién es responsable de qué y dónde están las dependencias, y no más de las que vayas a mantener al día. En un proyecto pequeño suelen ser de quince a cuarenta. Si no puedes mantenerlo cada semana, tiene demasiadas.
¿Cuánto debe durar una tarea?
Lo bastante para ser una unidad de trabajo con sentido, normalmente de unos días a unas semanas. Las tareas de QueryChart son de días laborables completos, así que no se pueden introducir tareas de medio día.
¿Cómo añado un margen?
Añade una tarea con nombre de margen antes de un hito, o añade un desfase a la dependencia, por ejemplo un desfase positivo de tres días laborables como contingencia. De cualquier modo es visible en el diagrama.
¿Cada cuánto debo revisar el plan?
Cada semana en un proyecto en marcha, con el avance actualizado y la línea de hoy comparada con las barras. Revisa también cuando algo cambie una duración o una dependencia.
¿Puedo ver lo planificado frente a lo real?
No. No hay función de línea base. Usa el avance dentro de cada barra, la línea de hoy, los comentarios y el historial de versiones para seguir los cambios. La guía sobre dependencias en un diagrama de Gantt explica cómo mantener limpia la lógica.
