Bonnes pratiques du diagramme de Gantt : détail, dépendances, marges et revue
Bonnes pratiques pour un diagramme de Gantt : quel niveau de détail donner aux tâches, comment utiliser dépendances et marges, pourquoi fixer peu de dates et à quel rythme revoir le plan.
Un diagramme de Gantt n'est utile que s'il est crédible. Ces habitudes gardent un planning assez court pour être lu, honnête sur ce qui dépend de quoi, et assez à jour pour qu'on s'y fie.
En bref
- Dimensionnez les tâches pour un responsable et une fin claire, de quelques jours à quelques semaines environ.
- Ne reliez que les vraies dépendances ; laissez les dates se calculer.
- Ajoutez les marges comme tâches ou décalages visibles et nommés, pas en gonflant chaque estimation.
- Ne fixez une date de début que si quelque chose d'extérieur au plan l'impose.
- Revoyez à rythme fixe et gardez l'historique, car il n'y a pas de fonction de référence initiale.
Ce qui rend un diagramme de Gantt digne d'être lu
La plupart des mauvais diagrammes de Gantt échouent dans l'un de deux sens. Certains sont trop grossiers pour agir : cinq barres pour un projet de six mois, sans dire qui fait quoi cette semaine. D'autres sont trop détaillés pour être tenus : trois cents lignes que personne ne met à jour après la première quinzaine. Les pratiques ci-dessous visent le milieu : un plan qu'un petit groupe lit en quelques minutes et tient à jour en quelques autres.
Raisonnez sur ce que vous maîtrisez. Une tâche doit être une unité de travail qu'une personne ou une équipe peut porter et déclarer terminée. Une dépendance doit être une vraie contrainte, pas un ordre que vous préférez. Une date ne doit être fixée que si quelque chose d'extérieur au plan l'impose. Et un plan se revoit à un rythme régulier, car un planning jamais comparé à la réalité n'est qu'un dessin.
Sachez aussi ce que l'outil fait et ne fait pas. QueryChart calcule les dates à partir des durées et des dépendances, en jours ouvrés entiers, du lundi au vendredi. Il ne compare pas à une référence initiale, ne suit ni coût ni charge, ne signale pas les personnes surchargées et ne déplace pas les tâches pour lisser la charge. La bonne pratique consiste en partie à faire à la main ce qu'une suite plus lourde automatiserait.
L'exemple est un plan de campagne marketing. Ses tâches durent de 2 à 15 jours ouvrés, avec des portes de contrôle, des flux parallèles et un chevauchement. Lisez-le comme un modèle de niveau de détail raisonnable.
Un plan de campagne à un niveau de détail lisible

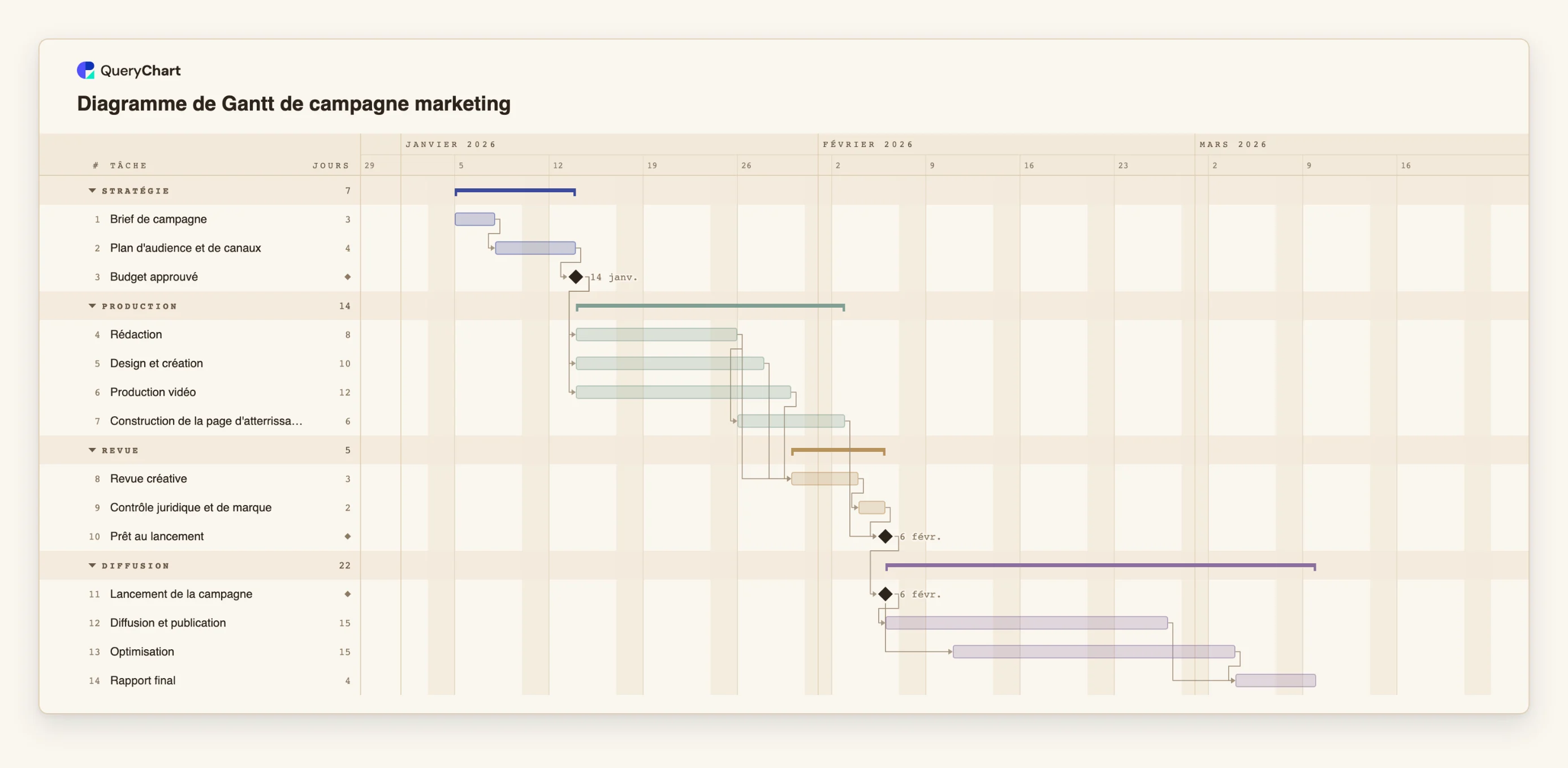

Quatorze tâches en quatre étapes. Les durées vont de 2 à 15 jours ouvrés ; ouvrez le panneau tableur pour les voir.
De courtes tâches de planification qui finissent sur une porte de contrôle
« Brief de campagne » dure 3 jours ouvrés et « Plan d'audience et de canaux » 4. « Budget approuvé » a une durée de 0 : c'est un jalon, et rien n'est produit tant qu'il n'est pas franchi.
Des flux de production parallèles
« Rédaction » (8 jours), « Design et création » (10) et « Production vidéo » (12) n'attendent que « Budget approuvé » : elles avancent côte à côte. Chacune est une unité de travail avec un responsable, pas une vague barre « créa ».
Les étapes de revue et la porte de lancement
« Revue créative » (3 jours) attend texte, design et vidéo, puis vient « Contrôle juridique et de marque » (2 jours). « Construction de la page d'atterrissage » alimente aussi « Prêt au lancement », un jalon, suivi de « Lancement de la campagne ».
Mener la campagne puis la clôturer
« Diffusion et publication » dure 15 jours ouvrés. « Optimisation » commence 3 jours après le lancement et dure aussi 15 jours : les deux se chevauchent. « Rapport final » attend les deux. Le chevauchement est un lien début-début avec décalage.
Comment cela fonctionne
Choisir un niveau de détail que vous pouvez tenir
Visez des tâches qu'une personne ou une équipe peut porter et déclarer terminées, d'une durée de quelques jours à quelques semaines. Si une tâche dure moins d'un jour ou deux, fusionnez-la. Si elle dépasse un mois, découpez-la.
Regrouper les tâches en phases
Utilisez Groupe (Group) pour tracer les tâches en bandes avec une barre de synthèse. Les phases permettent de voir la forme du projet avant de lire la moindre tâche.
N'ajouter que les dépendances réelles
Pour chaque tâche, demandez ce sans quoi elle ne peut vraiment pas commencer. Listez ces prédécesseurs dans Dépend de. Laissez le reste sans lien pour que le plan montre où le travail peut avancer en parallèle.
Rendre les marges visibles
Si vous voulez une marge de sécurité, ajoutez-la comme tâche nommée avant une porte, ou comme décalage sur le lien, pour que tout le monde la voie. Ne gonflez pas discrètement chaque estimation : une marge cachée dans chaque tâche est consommée tâche après tâche.
Ne fixer une date que si le monde la fixe
Épinglez un Début pour un événement de lancement, une date de contrat ou une expédition. Laissez le reste se calculer. Une date fixe en conflit avec une dépendance est signalée, et c'est son utilité.
Revoir à rythme régulier et noter l'avancement
Une fois par semaine, mettez à jour l'Avancement (Progress), comparez la ligne d'aujourd'hui aux barres et corrigez les durées erronées. Utilisez l'historique des versions et les commentaires pour garder la trace des changements, l'outil n'ayant pas de référence initiale.
Erreurs à éviter
Un détail que personne ne tiendra
Un plan de centaines de lignes périme en quelques semaines puis induit en erreur. Mieux vaut trente tâches exactes que trois cents tâches pleines d'espoir.
Des dépendances par habitude
Enchaîner chaque tâche à celle du dessus fait du plan une seule longue ligne et cache le travail parallèle. Vérifiez chaque lien avec la question : qu'attend vraiment cette tâche ?
Épingler des dates partout
Chaque Début fixe fige la tâche contre la logique du plan. Quand un prédécesseur glisse, la tâche épinglée ne bouge pas et le diagramme signale un conflit au lieu d'afficher une nouvelle date.
Attendre une référence initiale
QueryChart ne stocke pas de comparaison prévu contre réel. Pour voir les glissements, notez la date de fin à chaque revue dans un commentaire ou les notes, et servez-vous de l'historique des versions.
Ouvrir le plan de campagne
Ouvrez le plan de campagne marketing comme votre propre diagramme, remplacez ses tâches par les vôtres et vérifiez chaque dépendance par rapport à ce que la tâche attend vraiment.
Guides associés
Questions fréquentes
Combien de tâches un diagramme de Gantt doit-il avoir ?
Assez pour montrer qui porte quoi et où sont les dépendances, et pas plus que ce que vous tiendrez à jour. Pour un petit projet, souvent quinze à quarante. Si vous ne pouvez pas le tenir chaque semaine, il en a trop.
Quelle durée pour une tâche ?
Assez longue pour être une unité de travail significative, en général de quelques jours à quelques semaines. Les tâches de QueryChart sont en jours ouvrés entiers : on ne peut pas saisir de demi-journée.
Comment ajouter une marge ?
Ajoutez une tâche nommée marge avant un jalon, ou un décalage sur la dépendance, par exemple un décalage positif de trois jours ouvrés pour les aléas. Dans les deux cas elle est visible sur le diagramme.
À quelle fréquence revoir le plan ?
Chaque semaine pour un projet en mouvement, en mettant à jour l'avancement et en comparant la ligne d'aujourd'hui aux barres. Revoyez aussi dès que quelque chose change une durée ou une dépendance.
Puis-je voir le prévu par rapport au réel ?
Non. Il n'y a pas de fonction de référence initiale. Utilisez l'avancement dans chaque barre, la ligne d'aujourd'hui, les commentaires et l'historique des versions pour suivre les changements. Voir /fr/guides/dependances-diagramme-de-gantt pour garder la logique propre.
