甘特圖最佳做法:任務粒度、依賴、緩衝同檢討

實用嘅甘特圖最佳做法:任務應該有幾詳細、點用依賴同緩衝、點解要少用固定日期,以及幾耐檢討一次計劃先可以保持準確。

甘特圖要有用,就要令人信得過。呢啲習慣令時間表短得夠睇、老實講明邊樣依賴邊樣,並且夠新淨可以信任。

簡而言之

  • 任務大小以一位負責人同清晰終點為準,大約幾日到幾個星期。
  • 只連真正嘅依賴,日期交畀系統計算。
  • 緩衝要做成有名稱、睇得到嘅任務或延遲,而唔係每個估算都加水。
  • 只有計劃以外嘅嘢固定咗,先固定開始日期。
  • 按固定節奏檢討,並保留歷史,因為冇基準計劃功能。

點樣先令甘特圖值得睇

大部分差嘅甘特圖係喺兩個方向出事。有啲太粗,用唔到:一個六個月嘅項目只有五條橫條,完全睇唔出今個星期邊個做乜。有啲太詳細,維持唔到:三百行,頭兩個星期之後冇人更新。以下做法瞄準中間,即係一個細組幾分鐘就睇完、再用幾分鐘就更新到嘅計劃。

要從你控制得到嘅角度去諗。一項任務應該係一個人或者一個團隊可以負責、並可以講「完成咗」嘅工作單位。依賴應該係真正嘅限制,而唔係你剛好鍾意嘅次序。日期只有計劃以外有嘢固定咗佢,先固定。計劃亦要按節奏檢討,因為從來冇同現實對照過嘅時間表,只係一幅圖,唔係計劃。

同樣要知道工具會做乜、唔會做乜。QueryChart 以整個工作日(星期一至五)按長度同依賴計算日期。佢唔會同基準計劃比較、追蹤成本或工作量、警告人手超負荷,亦唔會搬動任務去平衡負載。良好做法有一部分,就係手動做大型套件自動化嘅嘢。

例子係一份行銷活動計劃。任務長度由 2 至 15 個工作日,用咗關卡、並行工作流同一個重疊。當佢係合理詳細程度嘅範本去睇。

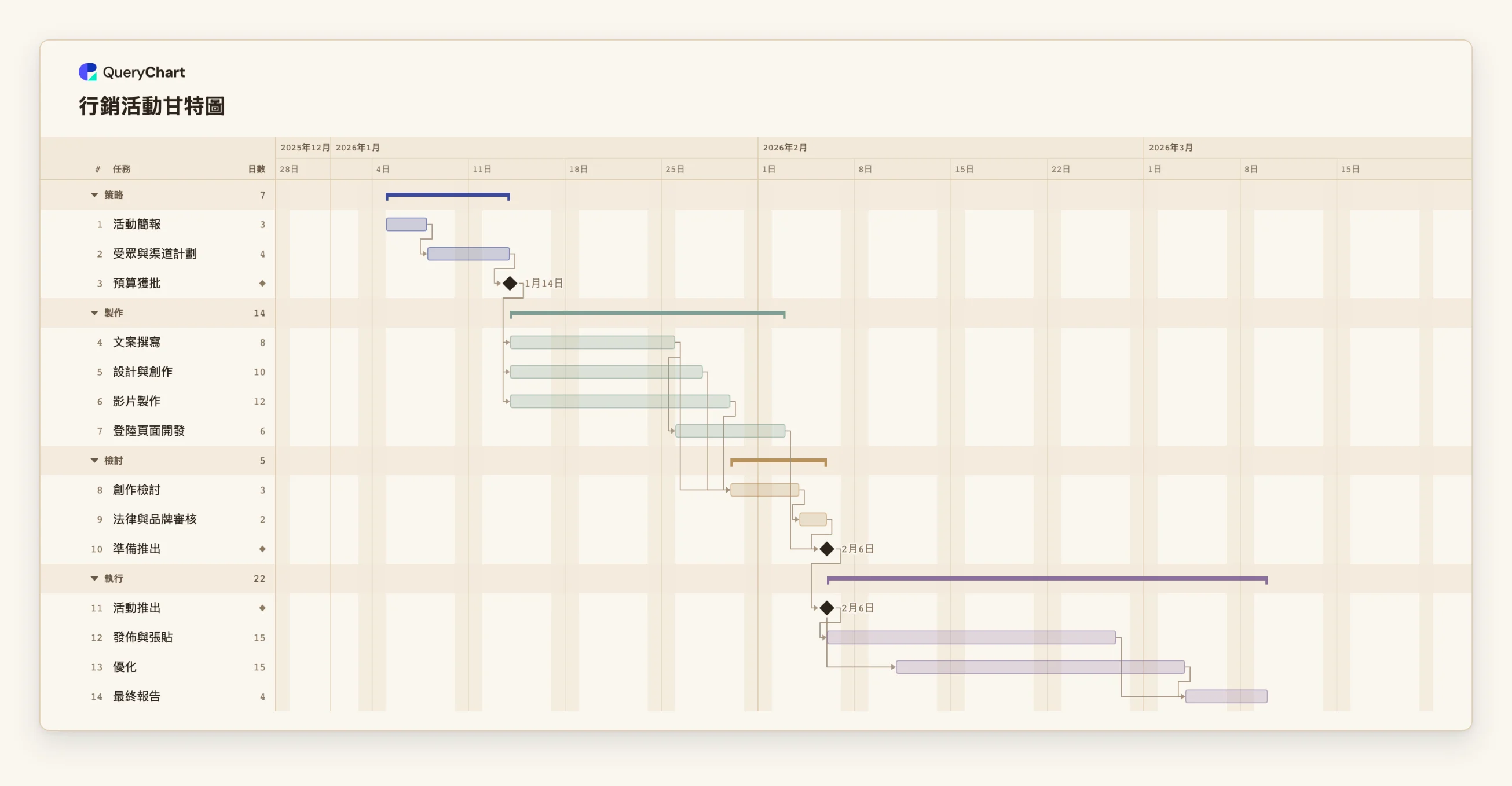

詳細程度剛好易讀嘅活動計劃

四個階段共十四項任務。任務長度由 2 至 15 個工作日;打開試算表面板就睇到。

  1. 以關卡作結嘅短規劃任務

    「活動簡報」需時 3 個工作日,「受眾與渠道計劃」需時 4 日。「預算獲批」工期為 0,所以係里程碑:未通過之前,乜都唔會製作。

  2. 並行嘅製作工作流

    「文案撰寫」(8 日)、「設計與創作」(10 日)同「影片製作」(12 日)都只等「預算獲批」,所以並排進行。每項都係有負責人嘅工作單位,而唔係含糊嘅「創作」橫條。

  3. 審閱步驟同發佈關卡

    「創作檢討」(3 日)要等文案、設計同影片,之後係「法律與品牌審核」(2 日)。「登陸頁面開發」亦推動「準備推出」,即係一個里程碑,而「活動推出」跟住佢。

  4. 進行活動,然後收尾

    「發佈與張貼」進行 15 個工作日。「優化」喺推出後 3 日開始,同樣進行 15 日,所以兩者重疊。「最終報告」要等兩者。重疊係帶延遲嘅開始到開始連結。

運作方式

  1. 揀一個你維持得到嘅詳細程度

    目標係一個人或者一個團隊可以負責並稱為完成、歷時幾日至幾個星期嘅任務。如果任務短過一兩日,就合併;如果長過一個月,就拆開。

  2. 將任務分組為階段

    用「組別」將任務畫成帶摘要橫條嘅區塊。階段令讀者未睇任務之前,已經睇到項目嘅形狀,檢討時亦可以將細節放一邊。

  3. 只加真正嘅依賴

    對每項任務問:冇乜嘢就真係開始唔到?將呢啲前置任務列喺「前置任務」。其餘唔好連,咁計劃先會顯示邊度可以並行。

  4. 令緩衝睇得到

    如果想要應變時間,就加做一項有名稱、放喺關卡前嘅任務,或者放喺連結上做延遲,令大家都睇到。唔好暗地裡幫每個估算加水;收埋喺每項任務入面嘅緩衝,會一項一項被用晒。

  5. 只有現實固定咗先固定日期

    為發佈活動、合約日期或者付運釘住「開始」。其餘交畀系統計算。同依賴衝突嘅固定日期會被標示,呢個正正係佢有用嘅地方。

  6. 按節奏檢討並記錄進度

    每星期更新「進度」,將今日線同橫條對照,並修正錯咗嘅長度。因為工具冇基準計劃可以比較,要用版本記錄同留言記低改動。

應避免的錯誤

  • 冇人會維持嘅細節

    有幾百行嘅計劃幾個星期就過時,然後誤導人。三十項準確嘅任務,好過三百項一廂情願嘅任務。

  • 習慣性嘅依賴

    將每項任務連去上面一項,會令計劃變成一條長線,收埋並行嘅工作。逐個連結問:佢真正要等乜?

  • 到處釘日期

    每個固定「開始」都令嗰項任務脫離計劃嘅邏輯。前置任務延遲時,被釘住嘅任務唔會移動,圖表會標示衝突,而唔係顯示新日期。

  • 期望有基準計劃

    QueryChart 唔會儲存計劃對實際嘅比較。如果想睇延誤,就喺每次檢討時,將完成日期記喺留言或者備註,並用版本記錄。

打開活動計劃

將行銷活動計劃打開成你自己嘅圖表,換上你嘅任務,並對照每項任務真正要等乜,檢查每個依賴。

打開活動計劃

相關指南

常見問題

一份甘特圖應該有幾多項任務?

夠顯示邊個負責乜、依賴喺邊,同時唔多過你會持續更新嘅數量。細項目通常係十五至四十項。如果你唔能夠每星期維持,就係太多。

一項任務應該有幾長?

長到係有意義嘅工作單位,通常係幾日到幾個星期。QueryChart 嘅任務以整個工作日計,所以輸入唔到半日嘅任務。

點樣加緩衝?

喺里程碑之前加一項以緩衝命名嘅任務,或者喺依賴上加延遲,例如三個工作日嘅正延遲作應變。兩種做法喺圖上都睇得到。

幾耐檢討一次計劃?

項目進行中就每星期一次,更新進度,並將今日線同橫條對照。每當有嘢改變長度或者依賴,亦要檢討。

可以睇計劃對實際嗎?

唔可以。冇基準計劃功能。用橫條入面嘅進度、今日線、留言同版本記錄去追蹤改動。想保持邏輯乾淨,可參考「甘特圖依賴關係」指南:/yue/guides/甘特圖依賴關係。
