Ejemplos de diagrama de Gantt: proyecto, software, construcción, marketing y más
Ejemplos de diagrama de Gantt editables: proyecto, software, lanzamiento de producto, marketing, construcción, evento, investigación, tesis, implantación, incorporación y más, con tareas, hitos y dependencias.
Estos ejemplos de diagrama de Gantt son planes completos y editables, no capturas de pantalla: cada uno tiene tareas, duraciones, dependencias e hitos reales, y cada uno se abre como diagrama propio con un clic.
En resumen
- Cada ejemplo tiene tareas, duraciones en días laborables, dependencias e hitos, y se abre como diagrama editable.
- Ninguno tiene fecha fija: cada uno empieza el día en que lo creas.
- Fíjate en la forma: qué va en paralelo, qué se solapa, qué tarea es un hito.
- Sustituye los nombres y las duraciones por los tuyos; conserva las dependencias que sean ciertas en tu proyecto.
- Para un proceso y no un cronograma, un ejemplo mejor es una plantilla de diagrama de flujo o de carriles.
Quince ejemplos de diagrama de Gantt y qué enseña cada uno
Un ejemplo de diagrama de Gantt solo sirve si muestra una forma reutilizable. Cada plan siguiente está hecho para mostrar una: dónde están las esperas, qué va en paralelo y qué tareas deciden la fecha de fin. Son genéricos a propósito, así que sustituye los nombres de las tareas por los tuyos y conserva la estructura. Ninguno contiene una fecha fija: cada uno empieza el día en que lo creas y todas las fechas posteriores se calculan.
Planes de proyecto y de entrega: el diagrama de Gantt de proyecto en /es/templates/plantilla-diagrama-de-gantt-de-proyecto es la forma general, del arranque al cierre. El plan de proyecto de software en /es/templates/plantilla-diagrama-de-gantt-de-proyecto-de-software muestra el desarrollo en paralelo y la preparación temprana de las pruebas, el proyecto web en /es/templates/plantilla-diagrama-de-gantt-de-proyecto-web empieza pronto con los contenidos, y el plan de implantación en /es/templates/diagrama-de-gantt-plan-de-implantacion reúne configuración, migración de datos y formación en la puesta en marcha. La hoja de ruta de producto en /es/templates/diagrama-de-gantt-hoja-de-ruta-de-producto es un año de iniciativas por tema.
Marketing, eventos y lanzamientos: el plan de lanzamiento de producto en /es/templates/plantilla-diagrama-de-gantt-de-lanzamiento-de-producto coordina la preparación de producto, marketing y ventas, la campaña de marketing en /es/templates/plantilla-diagrama-de-gantt-de-campana-de-marketing va del briefing al informe, el calendario de contenidos en /es/templates/diagrama-de-gantt-calendario-de-contenidos planifica un ciclo de producción mensual y el plan de evento en /es/templates/plantilla-diagrama-de-gantt-de-planificacion-de-eventos se construye en torno a un día fijo.
Obra, investigación, personas y compras: el cronograma de construcción en /es/templates/plantilla-diagrama-de-gantt-de-construccion ordena los oficios, el proyecto de investigación en /es/templates/plantilla-diagrama-de-gantt-de-proyecto-de-investigacion y el plan de tesis en /es/templates/diagrama-de-gantt-tesis programan las esperas del trabajo académico, el plan de incorporación en /es/templates/diagrama-de-gantt-incorporacion-de-empleados cubre los primeros 90 días de una nueva persona, el plan de formación en /es/templates/diagrama-de-gantt-plan-de-formacion se imparte por oleadas y el proyecto de compras en /es/templates/diagrama-de-gantt-proyecto-de-compras planifica una licitación. El ejemplo siguiente recorre el cronograma de construcción.

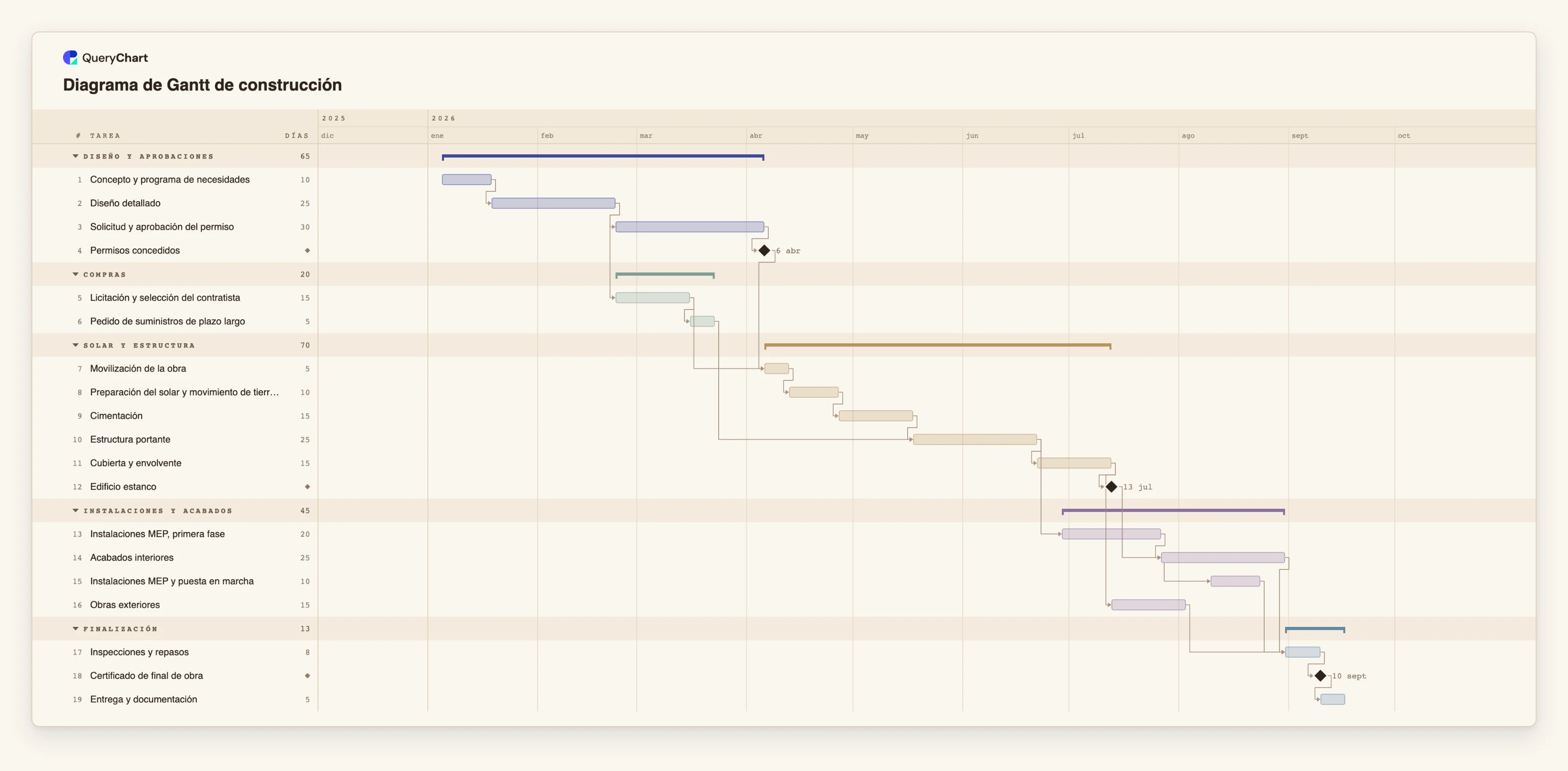

Un cronograma de construcción, hecho en cuatro etapas
Diecinueve tareas en cinco fases. Abre el panel de la hoja de cálculo para ver las duraciones y las dependencias que hay detrás de las barras.
Diseño y luego el permiso
«Concepto y programa de necesidades» lleva al «Diseño detallado», luego a la «Solicitud y aprobación del permiso», la espera más larga, con 30 días laborables. «Permisos concedidos» es un hito: nada en la obra empieza sin él.
Las compras van junto al permiso
«Licitación y selección del contratista» espera solo al diseño, así que se ejecuta mientras se resuelve el permiso, y el «Pedido de suministros de plazo largo» la sigue para que los materiales se pidan pronto.
Obra y estructura en secuencia
«Movilización de la obra» espera tanto a los «Permisos concedidos» como a la licitación. La «Preparación del solar y movimiento de tierras», la «Cimentación» y la «Estructura portante» siguen en orden, luego la «Cubierta y envolvente» y el hito «Edificio estanco».
Instalaciones y acabados se solapan; luego la finalización
«Instalaciones MEP, primera fase» empieza cinco días laborables después de la estructura, y «Instalaciones MEP y puesta en marcha» empieza diez días después del inicio de los «Acabados interiores». «Inspecciones y repasos» espera a todos ellos, y después vienen el «Certificado de final de obra» y la «Entrega y documentación».
Cómo funciona
Elige el ejemplo más cercano a tu proyecto
Elige por la forma y no por el sector. Un lanzamiento de producto y un evento construyen ambos hacia una fecha que no puede moverse; un cronograma de construcción y un plan de implantación reúnen ambos varios flujos al final.
Ábrelo como diagrama propio
Usa la página del ejemplo para abrirlo como un diagrama del que eres propietario. Puedes probarlo sin cuenta; una cuenta conserva tus cambios.
Sustituye los nombres de las tareas
Cambia el nombre de las tareas y los grupos en la hoja. Conserva el orden y las dependencias hasta que hayas pensado en cada una.
Cambia las duraciones
Introduce tus propias estimaciones en días laborables y observa cómo se mueven las fechas. Las duraciones del ejemplo son marcadores de posición.
Fija una fecha solo donde sea real
Si algo viene fijado por un contrato o un evento, fija esa tarea a su fecha; el diagrama la marca si el trabajo anterior no puede terminar a tiempo.
Activa la ruta crítica
Usa el menú Ver para ver qué tareas fijan la fecha de fin. Ahí es donde acortar una tarea ayuda.
Errores que debes evitar
Copiar las duraciones
Las duraciones de un ejemplo son marcadores de posición, no referencias. Las duraciones reales dependen de tu equipo, de tu obra o de tus aprobaciones.
Elegir por el nombre y no por la forma
Un plan de otro sector puede encajar mejor con tu proyecto que el que lleva el nombre de tu sector, si sus dependencias coinciden con las tuyas.
Usar un ejemplo como compromiso
Un ejemplo muestra cómo se construye un cronograma. No te dice cuánto durará tu proyecto.
Abre este ejemplo de diagrama de Gantt
Abre el cronograma de construcción como diagrama propio, o elige otro ejemplo de la lista anterior.
Guías relacionadas
Preguntas frecuentes
¿Se pueden usar gratis estos ejemplos de diagrama de Gantt?
Sí. Puedes abrir cualquier ejemplo y editarlo sin cuenta. Una cuenta conserva tu diagrama para que puedas compartirlo y exportarlo.
¿Puedo descargar un ejemplo de diagrama de Gantt como Excel?
Puedes exportar un diagrama como CSV con el inicio, el fin, la duración, las dependencias y el avance de cada tarea, que se abre en Excel. El diagrama en sí permanece en QueryChart, donde las fechas se calculan.
¿Los ejemplos tienen fechas?
No. Cada plan empieza el día en que lo creas y todas las fechas se calculan a partir de duraciones y dependencias.
¿Qué ejemplo es mejor para un proyecto pequeño?
El diagrama de Gantt de proyecto. Tiene dieciséis tareas en cuatro fases y puedes eliminar las que no necesites.
