Exemples de diagramme de Gantt : projet, logiciel, construction, marketing

Exemples de diagramme de Gantt modifiables : projet, logiciel, lancement de produit, marketing, construction, événement, recherche, mémoire, déploiement, intégration et plus, avec tâches, jalons et dépendances.

Ces exemples de diagramme de Gantt sont des plans complets et modifiables, pas des captures d'écran : chacun a de vraies tâches, durées, dépendances et jalons, et s'ouvre comme votre propre diagramme en un clic.

En bref

  • Chaque exemple a des tâches, des durées en jours ouvrés, des dépendances et des jalons, et s'ouvre comme un diagramme modifiable.
  • Aucun n'a de date fixe : chacun démarre le jour où vous le créez.
  • Observez la forme : ce qui se déroule en parallèle, ce qui se chevauche, quelle tâche est un jalon.
  • Remplacez les noms et les durées par les vôtres ; gardez les dépendances qui sont vraies pour votre projet.
  • Pour un processus plutôt qu'un planning, un modèle de diagramme de flux ou en couloirs est un meilleur exemple.

Quinze exemples de diagramme de Gantt, et ce que chacun enseigne

Un exemple de diagramme de Gantt n'est utile que s'il montre une forme réutilisable. Chaque plan ci-dessous est construit pour en montrer une : où sont les attentes, ce qui se déroule en parallèle et quelles tâches fixent la date de fin. Ils sont génériques par conception : remplacez les noms de tâches par les vôtres et gardez la structure. Aucun ne contient de date fixe : chacun démarre le jour où vous le créez, et toutes les dates suivantes sont calculées.

Plans de projet et de livraison : le diagramme de Gantt de projet, à /fr/templates/modele-diagramme-de-gantt-projet, donne la forme générale, du lancement à la clôture. Le plan de projet logiciel, à /fr/templates/modele-diagramme-de-gantt-projet-logiciel, montre un développement en parallèle et une préparation précoce des tests, le projet de site web, à /fr/templates/modele-diagramme-de-gantt-projet-de-site-web, démarre tôt les contenus, et le plan de déploiement, à /fr/templates/diagramme-de-gantt-plan-de-deploiement, réunit configuration, migration de données et formation à la mise en service. La feuille de route produit, à /fr/templates/diagramme-de-gantt-feuille-de-route-produit, présente une année d'initiatives par thème.

Marketing, événements et lancements : le plan de lancement de produit, à /fr/templates/modele-diagramme-de-gantt-lancement-de-produit, coordonne la préparation du produit, du marketing et des ventes, la campagne marketing, à /fr/templates/modele-diagramme-de-gantt-campagne-marketing, va du brief au rapport, le calendrier éditorial, à /fr/templates/diagramme-de-gantt-calendrier-editorial, planifie un cycle de production mensuel, et le plan d'événement, à /fr/templates/modele-diagramme-de-gantt-organisation-d-evenement, est construit autour d'un jour fixe.

Construction, recherche, équipes et achats : le planning de construction, à /fr/templates/modele-diagramme-de-gantt-construction, ordonne les corps de métier, le projet de recherche, à /fr/templates/modele-diagramme-de-gantt-projet-de-recherche, et le plan de mémoire, à /fr/templates/diagramme-de-gantt-memoire-these, planifient les attentes du travail universitaire, le plan d'intégration, à /fr/templates/diagramme-de-gantt-integration-nouvel-employe, couvre les 90 premiers jours d'une nouvelle recrue, le plan de formation, à /fr/templates/diagramme-de-gantt-plan-de-formation, livre par vagues, et le projet d'achat, à /fr/templates/diagramme-de-gantt-projet-d-achat, planifie un appel d'offres. L'exemple ci-dessous détaille le planning de construction.

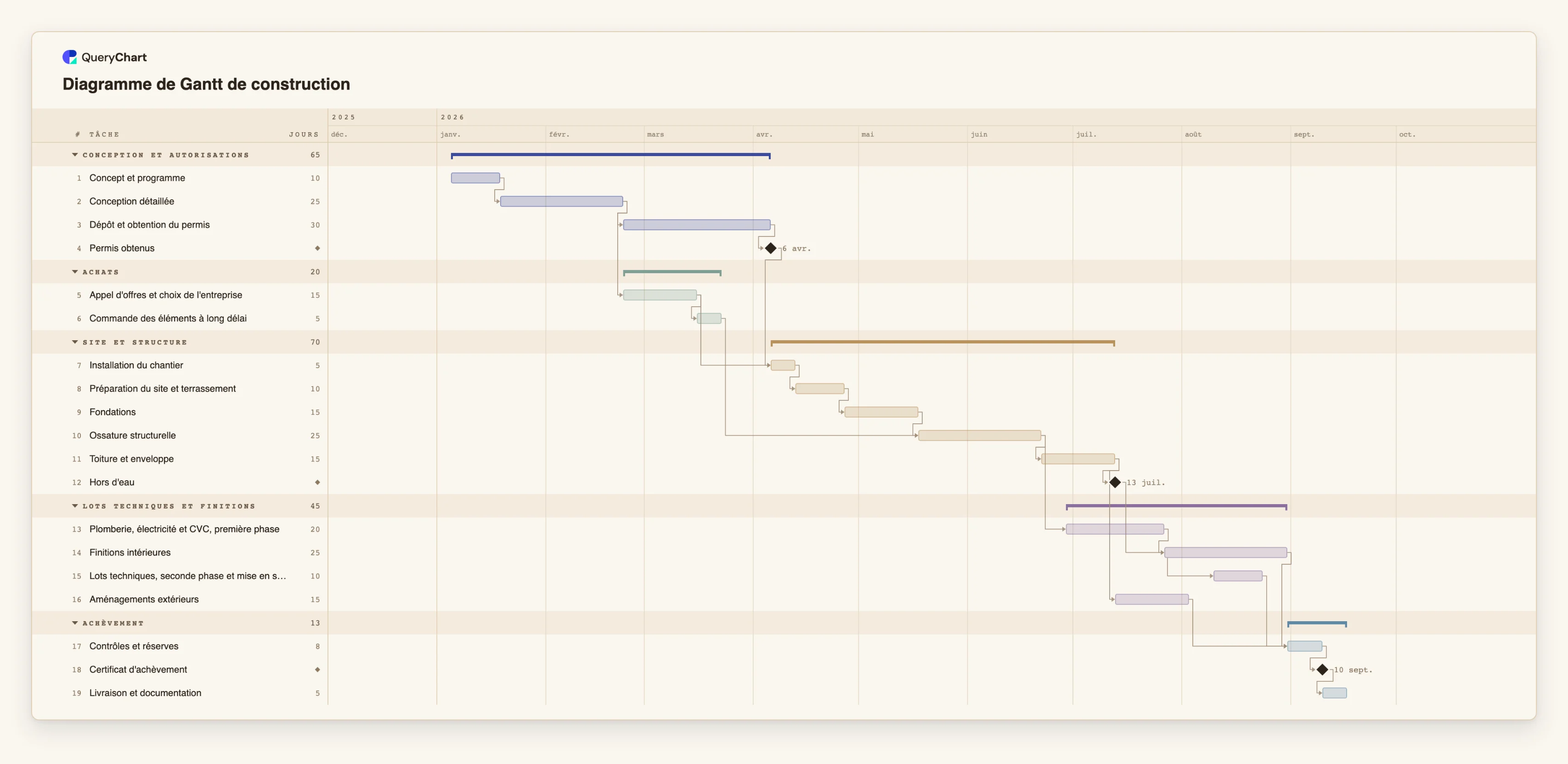

Un planning de construction, construit en quatre étapes

Dix-neuf tâches réparties en cinq phases. Ouvrez le panneau tableur pour voir les durées et les dépendances derrière les barres.

  1. La conception, puis le permis

    « Concept et programme » mène à « Conception détaillée », puis à « Dépôt et obtention du permis », la plus longue attente avec 30 jours ouvrés. « Permis obtenus » est un jalon : rien ne démarre sur le chantier sans lui.

  2. Les achats se déroulent à côté du permis

    « Appel d'offres et choix de l'entreprise » n'attend que la conception, il se déroule donc pendant l'instruction du permis, et « Commande des éléments à long délai » le suit afin que les matériaux soient commandés tôt.

  3. Chantier et structure en séquence

    « Installation du chantier » attend à la fois « Permis obtenus » et l'appel d'offres. Le terrassement, les « Fondations » et l'« Ossature structurelle » suivent dans l'ordre, puis la « Toiture et enveloppe » et le jalon « Hors d'eau ».

  4. Lots techniques et finitions se chevauchent ; puis l'achèvement

    « Plomberie, électricité et CVC, première phase » démarre cinq jours ouvrés après l'ossature, et « Lots techniques, seconde phase et mise en service » démarre dix jours après le début des « Finitions intérieures ». « Contrôles et réserves » attend tous ces lots, puis viennent le « Certificat d'achèvement » et « Livraison et documentation ».

Comment cela fonctionne

  1. Choisir l'exemple le plus proche de votre projet

    Choisissez par la forme plutôt que par le secteur. Un lancement de produit et un événement se construisent tous deux vers une date qui ne peut pas bouger ; un planning de construction et un plan de déploiement réunissent tous deux plusieurs flux à la fin.

  2. L'ouvrir comme votre propre diagramme

    Utilisez la page de l'exemple pour l'ouvrir comme un diagramme qui vous appartient. Vous pouvez l'essayer sans compte ; un compte conserve vos modifications.

  3. Remplacer les noms des tâches

    Renommez les tâches et les groupes dans la feuille. Gardez l'ordre et les dépendances tant que vous n'avez pas réfléchi à chacun.

  4. Changer les durées

    Saisissez vos propres estimations en jours ouvrés et regardez les dates bouger. Les durées de l'exemple sont des valeurs provisoires.

  5. Ne fixer une date que si elle est réelle

    Si un élément est fixé par un contrat ou un événement, épinglez cette tâche à sa date ; le diagramme la signale si le travail qui précède ne peut pas se terminer à temps.

  6. Activer le chemin critique

    Utilisez le menu Affichage pour voir quelles tâches fixent la date de fin. C'est là que raccourcir une tâche est utile.

Erreurs à éviter

  • Copier les durées

    Les durées d'un exemple sont des valeurs provisoires, pas des références. Les durées réelles dépendent de votre équipe, de votre chantier ou de vos approbations.

  • Choisir par le nom plutôt que par la forme

    Le plan d'un autre secteur peut mieux convenir à votre projet que celui qui porte le nom de votre secteur, si ses dépendances correspondent aux vôtres.

  • Utiliser un exemple comme un engagement

    Un exemple montre comment un planning est construit. Il ne vous dit pas combien de temps durera votre projet.

Ouvrir cet exemple de diagramme de Gantt

Ouvrez le planning de construction comme votre propre diagramme, ou choisissez un autre exemple dans la liste ci-dessus.

Ouvrir cet exemple de diagramme de Gantt

Guides associés

Questions fréquentes

Ces exemples de diagramme de Gantt sont-ils gratuits ?

Oui. Vous pouvez ouvrir n'importe quel exemple et le modifier sans compte. Un compte conserve votre diagramme pour le partager et l'exporter.

Puis-je télécharger un exemple de diagramme de Gantt au format Excel ?

Vous pouvez exporter un diagramme en CSV avec le début, la fin, la durée, les dépendances et l'avancement de chaque tâche, ce qui s'ouvre dans Excel. Le diagramme lui-même reste dans QueryChart, où les dates sont calculées.

Les exemples ont-ils des dates ?

Non. Chaque plan démarre le jour où vous le créez et toutes les dates sont calculées à partir des durées et des dépendances.

Quel exemple convient le mieux à un petit projet ?

Le diagramme de Gantt de projet. Il compte seize tâches en quatre phases, et vous pouvez supprimer celles dont vous n'avez pas besoin.

Le modèle à l'origine de ce guide

Modèle de diagramme de Gantt de construction : de la conception à la livraison — Un planning de chantier modifiable sous forme de diagramme de Gantt : conception, permis, achats, préparation du site, structure, lots techniques, finitions, contrôle et livraison, avec dépendances et jalons.

Diagramme de Gantt de construction: Conception et autorisations → Achats → Site et structure → Lots techniques et finitions → Achèvement
Exemples de diagramme de Gantt : projet, logiciel, construction, marketing
