Gantt-Diagramm oder Zeitstrahl: Was zeigt Ihren Plan besser?

Ein Zeitstrahl ordnet Ereignisse auf einer Datumsachse, ein Gantt-Diagramm zeigt Aufgaben mit Dauer und Abhängigkeiten. Wann welches passt und wie Sie vom einen zum anderen kommen.

Ein Zeitstrahl sagt, was wann ungefähr passiert. Ein Gantt-Diagramm sagt, wie lange jede Arbeit dauert und was fertig sein muss, bevor die nächste beginnt. Die richtige Wahl hängt davon ab, welche Frage Ihr Publikum stellt.

Kurz gesagt

  • Ein Zeitstrahl ordnet Ereignisse; ein Gantt-Diagramm plant Aufgaben mit Dauer und Abhängigkeiten.
  • Ein Zeitstrahl dient der Kommunikation, ein Gantt-Diagramm der Planung und Abstimmung der Arbeit.
  • Ein Gantt-Diagramm kann zeitstrahlartige Ereignisse als Meilensteine der Dauer 0 enthalten.
  • Hängen die Einträge nicht voneinander ab und haben keine Dauer, genügt ein Zeitstrahl.
  • Die Termine im Gantt-Diagramm von QueryChart ergeben sich aus Dauern und Abhängigkeiten; legen Sie einen Start nur fest, wo ein Datum wirklich feststeht.

Ereignisse in Reihenfolge oder Arbeit mit Dauer

Ein Zeitstrahl ist eine Folge von Ereignissen auf einer Datumsachse: ein Launch, eine Frist, eine Konferenz, ein Vertragsende. Jeder Eintrag ist ein Punkt mit kurzer Beschriftung, der Wert liegt in Reihenfolge und Abstand. Er beantwortet die Frage, was passiert und in welcher Reihenfolge. Zeitstrahlen eignen sich für Geschichte, Ankündigungen, Roadmaps für ein breites Publikum und alles, bei dem die Einträge nicht voneinander abhängen.

Ein Gantt-Diagramm besteht aus Aufgaben, nicht aus Ereignissen. Jede Aufgabe hat eine Dauer, die als Balken erscheint, und kann von anderen abhängen; verschieben Sie einen Balken, wandern die folgenden mit. Es beantwortet die Fragen, wie lange etwas dauert, was worauf wartet und wann Sie fertig sind. Sobald jemand die Arbeit ausführen muss, ist es das bessere Werkzeug: Es zeigt Überlappungen, Übergaben und die Kette von Aufgaben, die den Endtermin bestimmt.

In QueryChart ist ein Gantt-Diagramm eine Tabelle mit Aufgaben, Dauern in Arbeitstagen und einer Spalte „Hängt ab von“ (Depends on); die Termine werden daraus berechnet. Ein Meilenstein ist eine Aufgabe mit der Dauer 0 und wird als Raute gezeichnet. So behalten Sie die wichtigen Termine eines Zeitstrahls im Gantt-Diagramm, ohne zwei Diagramme zu pflegen. Haben Sie nur eine Liste datierter Ereignisse ohne Dauer und Abhängigkeiten, bringt ein Gantt-Diagramm Struktur mit, die Sie nicht nutzen.

Das Beispiel unten ist eine Veranstaltungsplanung. Sie enthält beides: Aufgaben, die Zeit brauchen, und Meilensteine, die sich wie Ereignisse eines Zeitstrahls verhalten.

Zeitstrahl und Gantt-Diagramm im Vergleich

KriteriumZeitstrahlGantt-Diagramm
GrundeinheitEin Ereignis oder MeilensteinEine Aufgabe mit Start, Dauer und Ende
Beantwortete FrageWas passiert, und in welcher Reihenfolge?Wie lange dauert es, und was wartet worauf?
AbhängigkeitenMeist keine; die Reihenfolge ergibt sich aus der PositionAusdrückliche Verknüpfungen, sodass eine Änderung das Folgende mitverschiebt
Typisches PublikumLeser, die die Geschichte oder die wichtigen Termine brauchenDie Ausführenden und die Person, die koordiniert
PflegeaufwandGering; ein Datum ändernHöher; Dauern und Verknüpfungen müssen stimmen, die Termine rechnen sich aber neu

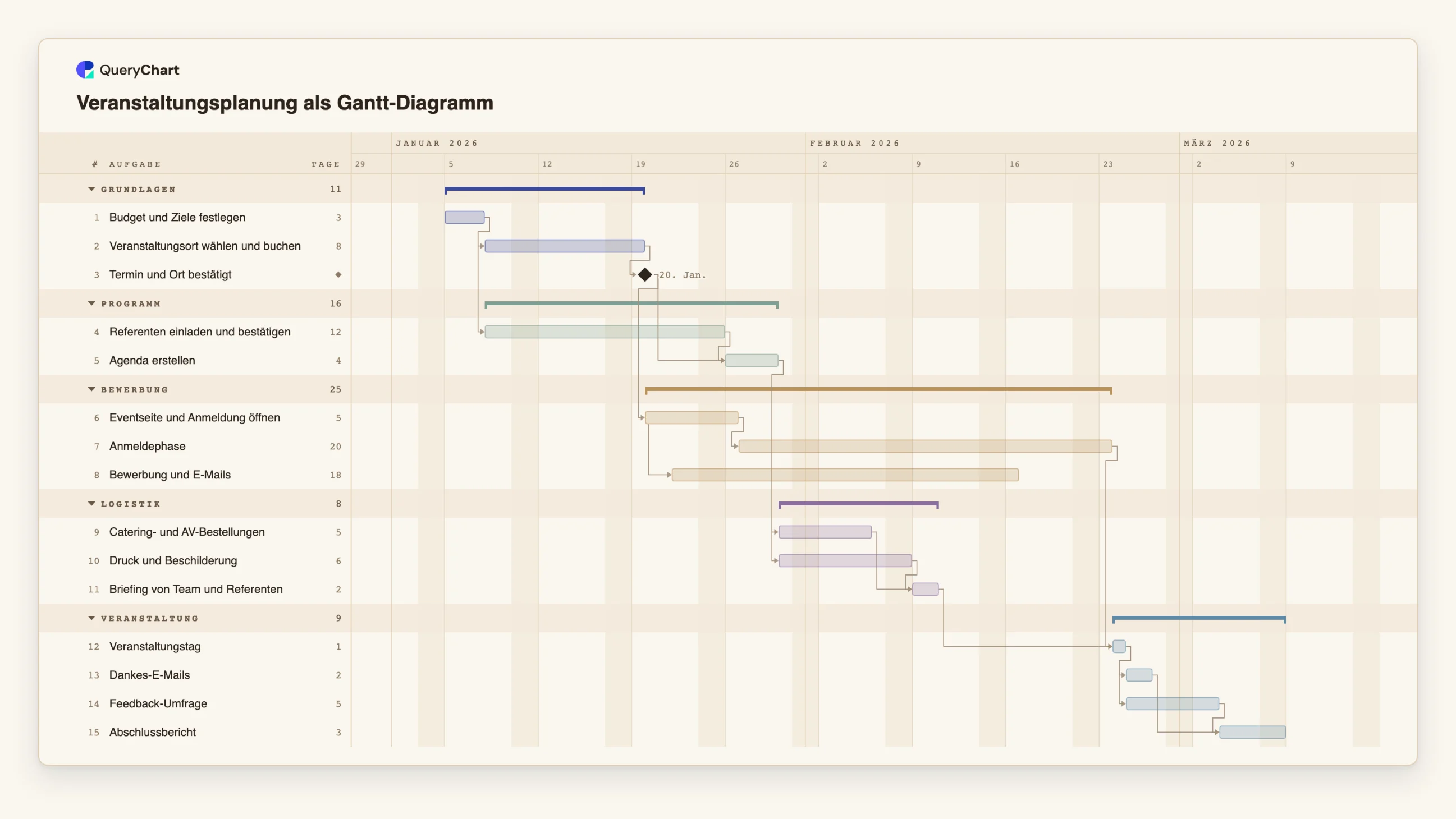

Eine Veranstaltungsplanung mit Aufgaben und festen Terminen

Fünfzehn Zeilen: Arbeit, die Zeit braucht, und ein Meilenstein für einen festen Punkt. Öffnen Sie das Tabellenfenster, um die Dauern zu sehen.

  1. Aufgaben und ein Meilenstein

    „Budget und Ziele festlegen“ dauert 3 Arbeitstage, „Veranstaltungsort wählen und buchen“ 8. „Termin und Ort bestätigt“ hat die Dauer 0 und ist damit ein Meilenstein: das zeitstrahlartige Ereignis im Plan.

  2. Arbeit, die sich überlappt

    „Eventseite und Anmeldung öffnen“ dauert 5 Tage, und „Bewerbung und E-Mails“ beginnt 2 Tage nach deren Start (eine Start-zu-Start-Verknüpfung). Ein einfacher Zeitstrahl zeigte zwei datierte Einträge; das Gantt-Diagramm zeigt, dass sie sich überlappen.

  3. Zwei lange Tätigkeiten gleichzeitig

    „Anmeldephase“ dauert 20 Arbeitstage, „Bewerbung und E-Mails“ 18, während „Catering- und AV-Bestellungen“ und „Druck und Beschilderung“ in „Briefing von Team und Referenten“ münden. Nur eine Balkenansicht zeigt, wie sich das stapelt.

  4. Worauf der Veranstaltungstag wartet

    „Veranstaltungstag“ dauert 1 Tag und wartet auf „Anmeldephase“ und „Briefing von Team und Referenten“. Danach laufen „Dankes-E-Mails“ und „Feedback-Umfrage“ nebeneinander, bevor „Abschlussbericht“ folgt.

So funktioniert es

  1. Auflisten, was Sie vermitteln müssen

    Schreiben Sie die Einträge auf. Ist jeder ein datiertes Ereignis ohne Dauer, etwa eine Frist oder ein Launch, sind es Zeitstrahl-Einträge. Ist jeder Arbeit, die Tage braucht und einen Verantwortlichen hat, sind es Aufgaben.

  2. Die Ansicht für das Publikum wählen

    Wählen Sie einen Zeitstrahl für Leser, die die wichtigen Termine brauchen, und ein Gantt-Diagramm für die Ausführenden. Gibt es beide Gruppen, planen Sie im Gantt-Diagramm und geben die Eckdaten als kurze Liste oder exportiertes Bild weiter.

  3. Aufgaben mit Dauer eintragen

    Geben Sie in der Tabelle jeder Aufgabe eine Dauer in Arbeitstagen. Lassen Sie die Termine leer; sie werden berechnet. Legen Sie einen Start nur fest, wo das Datum wirklich feststeht.

  4. Ereignisse als Meilensteine ergänzen

    Geben Sie jedem Ereignis die Dauer 0. Es wird als Raute gezeichnet und sitzt durch seine Abhängigkeiten an der richtigen Stelle.

  5. Abhängigkeiten verknüpfen

    Tragen Sie in „Hängt ab von“ die Nummern der Aufgaben ein, auf die eine Zeile wartet. Dieser Schritt macht aus einem Zeitstrahl einen Zeitplan.

  6. Die passende Ausgabe teilen

    Teilen Sie das Diagramm als Link oder exportieren Sie PDF, PNG oder SVG. Der CSV-Export listet die Aufgaben mit ISO-Datum, falls Sie die Eckdaten anderswo neu zeichnen möchten.

Häufige Fehler

  • Ein Gantt-Diagramm für eine Datumsliste

    Hat nichts eine Dauer und hängt nichts von etwas ab, sind die Balken nur Dekoration. Nehmen Sie einen einfachen Zeitstrahl oder behalten Sie die Termine als Meilensteine in einem kurzen Plan.

  • Ein Zeitstrahl für Arbeit mit Abhängigkeiten

    Ein Zeitstrahl kann nicht zeigen, dass eine verspätete Aufgabe drei andere verschiebt. Warten Aufgaben aufeinander, gehören sie in ein Gantt-Diagramm.

  • Jedes Datum festnageln

    Wer den Start jeder Aufgabe fixiert, macht aus dem Gantt-Diagramm einen Zeitstrahl, den Sie von Hand verschieben müssen. Fixieren Sie nur wirklich feste Termine und lassen Sie den Rest rechnen.

Gantt-Diagramm für die Veranstaltung testen

Öffnen Sie die Veranstaltungsplanung als eigenes Diagramm, ersetzen Sie die Aufgaben durch Ihre und behalten Sie die Eckdaten als Meilensteine.

Gantt-Diagramm für die Veranstaltung testen

Verwandte Anleitungen

Häufig gestellte Fragen

Ist ein Zeitstrahl dasselbe wie ein Gantt-Diagramm?

Nein. Ein Zeitstrahl ordnet Ereignisse auf einer Datumsachse. Ein Gantt-Diagramm zeigt Aufgaben als Balken mit Dauer und Verknüpfungen. Es kann Meilensteine enthalten, die wie Zeitstrahl-Ereignisse aussehen.

Kann ich in QueryChart einen Zeitstrahl darstellen?

Nicht als eigenen Diagrammtyp. Am nächsten kommt ein Gantt-Diagramm, das überwiegend aus Meilensteinen besteht, also Aufgaben der Dauer 0 als Rauten; so erhalten Sie datierte Ereignisse in Reihenfolge.

Was eignet sich besser für ein Stakeholder-Update?

Ein kurzer Zeitstrahl mit den Eckdaten ist oft leichter zu lesen. Behalten Sie den Arbeitsplan als Gantt-Diagramm und exportieren Sie die wichtigsten Meilensteine für das Update.

Zeigen Gantt-Diagramme Ereignisse?

Ja, als Meilensteine. Eine Aufgabe mit der Dauer 0 wird als Raute gezeichnet und anhand der Aufgaben platziert, von denen sie abhängt.

Die Vorlage hinter dieser Anleitung

Veranstaltungsplanung als Gantt-Diagramm: Vorlage vom Budget zur Nachbereitung — Bearbeitbares Gantt-Diagramm für die Veranstaltungsplanung: Budget, Ort, Referenten, Anmeldung, Bewerbung, Logistik, Veranstaltungstag und Nachbereitung, mit Abhängigkeiten und Meilensteinen.

Veranstaltungsplanung als Gantt-Diagramm: Grundlagen → Programm → Bewerbung → Logistik → Veranstaltung
Gantt-Diagramm oder Zeitstrahl: Was zeigt Ihren Plan besser?
