Gantt-diagram eller tidslinje: hvilken viser din plan bedst?
En tidslinje viser begivenheder i rækkefølge på en datoakse; et Gantt-diagram viser opgaver med varighed og afhængigheder. Se, hvad hver besvarer, hvornår de passer, og hvordan du går fra den ene til den anden.
En tidslinje fortæller, hvad der sker, og nogenlunde hvornår. Et Gantt-diagram fortæller, hvor lang tid hvert stykke arbejde tager, og hvad der skal være færdigt, før det næste kan begynde. Det rigtige valg afhænger af, hvilket af de to spørgsmål dit publikum stiller.
Kort fortalt
- En tidslinje ordner begivenheder; et Gantt-diagram planlægger opgaver med varighed og afhængigheder.
- Brug en tidslinje til at kommunikere og et Gantt-diagram til at planlægge og koordinere arbejde.
- Et Gantt-diagram kan rumme begivenheder i tidslinje-stil som milepæle med længden nul.
- Hvis punkterne ikke afhænger af hinanden og ikke har nogen længde, er en tidslinje nok.
- Datoerne i QueryChart-diagrammet regnes ud fra længder og afhængigheder; lås kun en start, hvor en dato er fastlagt.
Begivenheder i rækkefølge, eller arbejde med varighed
En tidslinje er en række begivenheder placeret på en datoakse: en lancering, en deadline, en konference, en kontrakts udløb. Hvert punkt er et mærke eller en kort tekst, og billedets værdi er rækkefølgen og afstandene. Den svarer på ‘hvad sker der, og i hvilken rækkefølge?’ Tidslinjer passer til historik, annonceringer, køreplaner til et bredt publikum og alt, hvor punkterne ikke afhænger af hinanden.
Et Gantt-diagram er bygget af opgaver, ikke begivenheder. Hver opgave har en længde, tegnet som en bjælke, og kan afhænge af andre opgaver, så en flyttet bjælke flytter dem bagved. Det svarer på "hvor lang tid tager det, hvad venter på hvad, og hvornår er vi færdige?" Det gør det til det bedste værktøj, så snart nogen skal udføre arbejdet, fordi det viser overlap, overdragelser og den kæde af opgaver, der bestemmer slutdatoen.
I QueryChart er et Gantt-diagram en tabel af opgaver med længder i arbejdsdage og en kolonne for Afhænger af (Depends on); datoerne regnes ud fra dem. En milepæl er en opgave med længden nul, tegnet som en diamant, så du kan have en tidslinjes nøgledatoer i et Gantt-diagram uden at bygge to diagrammer. Har du blot en liste over daterede begivenheder uden varighed eller afhængigheder, tilføjer et Gantt-diagram en struktur, du ikke får brug for.
Eksemplet nedenfor er en eventplan. Den indeholder begge slags punkter: opgaver, der tager tid, og milepæle, der opfører sig som begivenheder på en tidslinje.
Tidslinje og Gantt-diagram sammenlignet
| Behov | Tidslinje | Gantt-diagram |
|---|---|---|
| Hovedenhed | En begivenhed eller milepæl | En opgave med en start, en længde og en slutning |
| Spørgsmål, den besvarer | Hvad sker der, og i hvilken rækkefølge? | Hvor lang tid tager det, og hvad venter på hvad? |
| Afhængigheder | Som regel ingen; rækkefølgen ligger i placeringen | Eksplicitte forbindelser mellem opgaver, så en ændring flytter det efterfølgende |
| Typisk publikum | Læsere, der har brug for historien eller nøgledatoerne | Dem, der udfører arbejdet, og den, der koordinerer det |
| Vedligeholdelse | Let; ret en dato | Mere; længder og forbindelser skal passe, men datoerne regnes om automatisk |

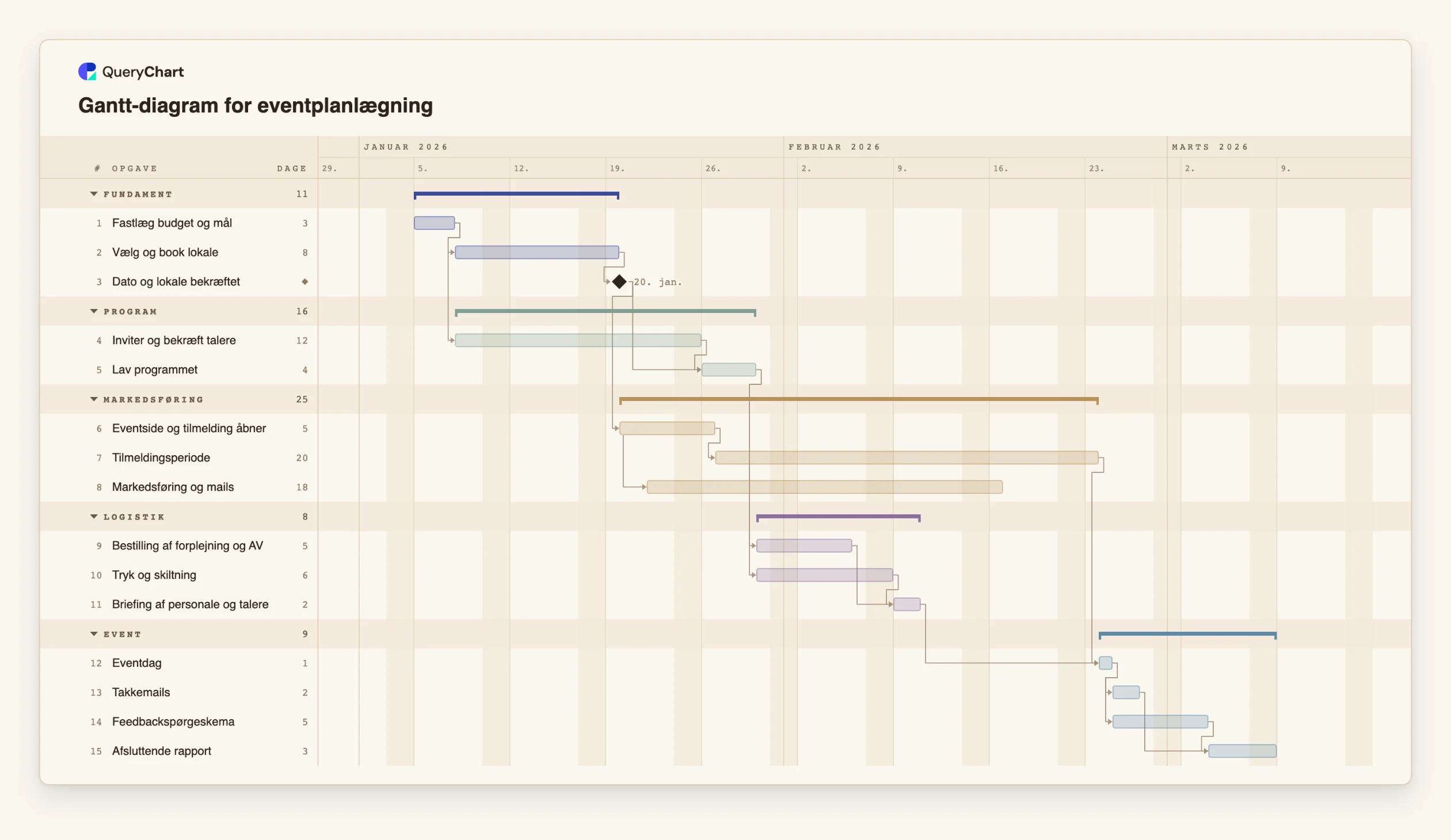

En eventplan med både opgaver og nøgledatoer
Femten rækker: arbejde, der tager tid, og en milepæl, der markerer et fast punkt. Åbn regnearkspanelet for at se varighederne.
Opgaver og en milepæl
"Fastlæg budget og mål" tager 3 arbejdsdage, og "Vælg og book lokale" tager 8. "Dato og lokale bekræftet" har længden 0 og er derfor en milepæl: begivenheden i tidslinje-stil inde i planen.
Arbejde, der overlapper
"Eventside og tilmelding åbner" tager 5 dage, og "Markedsføring og mails" er sat til at starte 2 dage efter, at den starter (en start-til-start-forbindelse). En almindelig tidslinje ville vise to daterede punkter; Gantt-diagrammet viser, at de overlapper.
To lange aktiviteter på samme tid
"Tilmeldingsperiode" tager 20 arbejdsdage og "Markedsføring og mails" 18, mens "Bestilling af forplejning og AV" og "Tryk og skiltning" fører ind i "Briefing af personale og talere". Kun en bjælkevisning viser, hvordan de lægger sig oven på hinanden.
Hvad eventdagen venter på
"Eventdag" tager 1 dag og venter på både "Tilmeldingsperiode" og "Briefing af personale og talere". Bagefter kører "Takkemails" og "Feedbackspørgeskema" side om side før "Afsluttende rapport".
Sådan fungerer det
Skriv ned, hvad du skal formidle
Skriv punkterne ned. Hvis hvert er en dateret begivenhed uden længde, som en deadline eller en lancering, er de tidslinjepunkter. Hvis hvert er arbejde, der tager dage og har en ansvarlig, er de opgaver.
Vælg visningen efter publikum
Vælg en tidslinje til læsere, der har brug for nøgledatoerne, og et Gantt-diagram til dem, der udfører arbejdet. Findes begge målgrupper, så planlæg i Gantt-diagrammet og del nøgledatoerne som en kort liste eller et eksporteret billede.
Indtast opgaver med længder
Giv hver opgave en længde i arbejdsdage i regnearket. Lad datoerne stå tomme; de regnes ud. Lås kun en Start (Start), hvor datoen reelt er fast.
Tilføj begivenhederne som milepæle
Giv en begivenhed Varighed (Duration) 0. Den tegnes som en diamant og står det rigtige sted på grund af det, den afhænger af.
Forbind det, der afhænger af hinanden
Skriv numrene på de opgaver, en række venter på, i Afhænger af (Depends on). Det er dette trin, der gør en tidslinje til en tidsplan.
Del det rigtige resultat
Del diagrammet som link, eller eksportér en PDF, PNG eller SVG. CSV-eksporten lister opgaverne med ISO-datoer, hvis du vil gentegne nøgledatoerne et andet sted.
Faldgruber du skal undgå
Gantt-diagram til en liste over datoer
Hvis intet har en længde, og intet afhænger af noget, er bjælkerne dekoration. Brug en simpel tidslinje, eller behold datoerne som milepæle i en kort plan.
Tidslinje til arbejde med afhængigheder
En tidslinje kan ikke vise, at en forsinket opgave flytter tre andre. Så snart opgaver venter på hinanden, hører de hjemme i et Gantt-diagram.
At låse alle datoer
Hvis du fastlåser starten på hver opgave, bliver Gantt-diagrammet en tidslinje, du skal flytte i hånden. Lås kun de datoer, der virkelig er faste, og lad resten regne sig selv ud.
Prøv Gantt-diagrammet til eventplanlægning
Åbn eventplanen som dit eget diagram, udskift opgaverne med dine egne og behold nøgledatoerne som milepæle.
Relaterede guides
Ofte stillede spørgsmål
Er en tidslinje det samme som et Gantt-diagram?
Nej. En tidslinje ordner begivenheder på en datoakse. Et Gantt-diagram viser opgaver som bjælker med en længde og forbindelser imellem sig. Et Gantt-diagram kan indeholde milepæle, der ligner begivenheder på en tidslinje.
Kan jeg lave en tidslinje i QueryChart?
Ikke som en separat diagramtype. Det nærmeste er et Gantt-diagram, der mest består af milepæle, altså opgaver med længden nul tegnet som diamanter, som giver daterede begivenheder i rækkefølge.
Hvad er bedst til en status til interessenter?
En kort tidslinje over nøgledatoer er ofte lettest at læse. Behold den egentlige tidsplan som Gantt-diagram, og eksportér de vigtigste milepæle til statussen.
Viser Gantt-diagrammer begivenheder?
Ja, som milepæle. En opgave med Varighed 0 tegnes som en diamant og placeres efter de opgaver, den afhænger af.
