Diagrama de Gantt vs línea de tiempo: ¿cuál muestra tu plan?
Una línea de tiempo ordena eventos sobre un eje de fechas; un diagrama de Gantt muestra tareas con duración y dependencias. Qué responde cada uno, cuándo conviene cada uno y cómo pasar de uno a otro.
Una línea de tiempo cuenta qué ocurre y más o menos cuándo. Un diagrama de Gantt dice cuánto dura cada trabajo y qué tiene que terminar antes de que empiece el siguiente. La elección depende de cuál de esas preguntas se haga tu público.
En resumen
- Una línea de tiempo ordena eventos; un Gantt programa tareas con duración y dependencias.
- Usa una línea de tiempo para comunicar y un Gantt para planificar y coordinar el trabajo.
- Un Gantt puede llevar eventos al estilo de una línea de tiempo como hitos de duración cero.
- Si los elementos no dependen unos de otros y no tienen duración, basta con una línea de tiempo.
- Las fechas del Gantt de QueryChart se calculan a partir de duraciones y dependencias; fija un inicio solo donde la fecha sea fija.
Eventos en orden, o trabajo con duración
Una línea de tiempo es una secuencia de eventos colocados sobre un eje de fechas: un lanzamiento, una fecha límite, una conferencia, el fin de un contrato. Cada elemento es un punto o una etiqueta breve, y el valor del dibujo está en el orden y el espaciado. Responde a ¿qué ocurre y en qué orden?. Las líneas de tiempo sirven para la historia, los anuncios, las hojas de ruta para un público general y todo aquello cuyos elementos no dependen unos de otros.
Un diagrama de Gantt se construye con tareas, no con eventos. Cada tarea tiene una duración, dibujada como una barra, y puede depender de otras, de modo que mover una barra mueve las que van detrás. Responde a ¿cuánto va a durar, qué espera a qué y cuándo termina?. Por eso es mejor herramienta en cuanto alguien tiene que hacer el trabajo: muestra solapamientos, traspasos y la cadena de tareas que fija la fecha de fin.
En QueryChart un Gantt es una tabla de tareas con duraciones en días laborables y una columna Depende de; las fechas se calculan a partir de ellas. Un hito es una tarea de duración cero, dibujada como un rombo, así que puedes conservar las fechas clave de una línea de tiempo dentro de un Gantt sin construir dos gráficos. Si solo tienes una lista de eventos con fecha, sin duraciones ni dependencias, un Gantt añade una estructura que no vas a usar.
El ejemplo siguiente es un plan de evento. Contiene los dos tipos de elemento: tareas que llevan tiempo e hitos que se comportan como los eventos de una línea de tiempo.
Línea de tiempo y diagrama de Gantt, frente a frente
| Criterio | Línea de tiempo | Diagrama de Gantt |
|---|---|---|
| Unidad principal | Un evento o un hito | Una tarea con inicio, duración y fin |
| Pregunta que responde | ¿Qué ocurre y en qué orden? | ¿Cuánto dura y qué espera a qué? |
| Dependencias | Normalmente ninguna; el orden se deduce de la posición | Vínculos explícitos entre tareas, de modo que un cambio mueve lo que sigue |
| Público habitual | Lectores que necesitan la historia o las fechas clave | Quien hace el trabajo y quien lo coordina |
| Esfuerzo de mantenimiento | Bajo; se edita una fecha | Mayor; duraciones y vínculos deben seguir siendo ciertos, pero las fechas se recalculan |

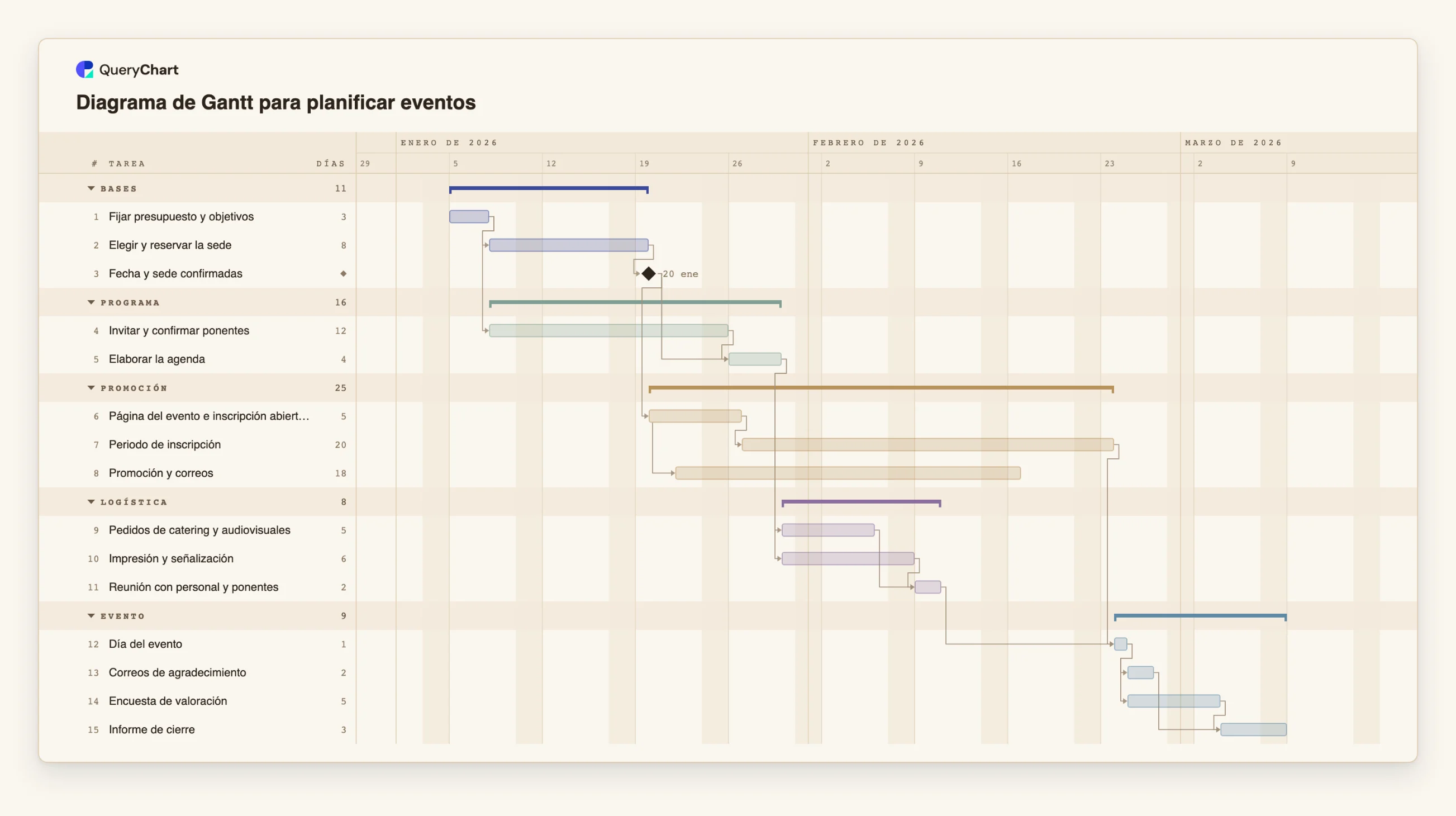

Un plan de evento con tareas y fechas clave
Quince filas: trabajo que lleva tiempo y un hito que marca un punto fijo. Abre el panel de la hoja de cálculo para ver las duraciones.
Tareas y un hito
«Fijar presupuesto y objetivos» dura 3 días laborables y «Elegir y reservar la sede» dura 8. «Fecha y sede confirmadas» tiene una duración de 0, así que es un hito: el evento al estilo de una línea de tiempo dentro del plan.
Trabajo que se solapa
«Página del evento e inscripción abiertas» dura 5 días, y «Promoción y correos» está configurada para empezar 2 días después de que empiece aquella (un vínculo de inicio a inicio). Una línea de tiempo simple mostraría dos elementos con fecha; el Gantt muestra que se solapan.
Dos actividades largas a la vez
«Periodo de inscripción» dura 20 días laborables y «Promoción y correos» 18, mientras que «Pedidos de catering y audiovisuales» e «Impresión y señalización» conducen a «Reunión con personal y ponentes». Solo una vista de barras muestra cómo se acumulan.
De qué depende el día del evento
«Día del evento» dura 1 día y espera tanto a «Periodo de inscripción» como a «Reunión con personal y ponentes». Después, «Correos de agradecimiento» y «Encuesta de valoración» se ejecutan en paralelo antes del «Informe de cierre».
Cómo funciona
Haz la lista de lo que tienes que comunicar
Anota los elementos. Si cada uno es un evento con fecha y sin duración, como una fecha límite o un lanzamiento, son elementos de línea de tiempo. Si cada uno es trabajo que lleva días y tiene responsable, son tareas.
Elige la vista según el público
Elige una línea de tiempo para quien necesita las fechas clave y un Gantt para quien hace el trabajo. Si existen los dos públicos, planifica en el Gantt y comparte las fechas clave como una lista breve o una imagen exportada.
Introduce las tareas con su duración
En la hoja, da a cada tarea una duración en días laborables. Deja las fechas vacías: se calculan. Fija un Inicio solo donde la fecha sea realmente fija.
Añade los eventos como hitos
Da a cualquier evento una Duración de 0. Se dibuja como un rombo y queda en el lugar correcto por aquello de lo que depende.
Vincula lo que depende de qué
Escribe en Depende de los números de las tareas que espera cada fila. Este es el paso que convierte una línea de tiempo en un cronograma.
Comparte el resultado adecuado
Comparte el gráfico como enlace o exporta un PDF, PNG o SVG. La exportación a CSV lista las tareas con fechas ISO si quieres redibujar las fechas clave en otro sitio.
Errores que debes evitar
Usar un Gantt para una lista de fechas
Si nada tiene duración y nada depende de nada, las barras son decoración. Usa una línea de tiempo sencilla o conserva las fechas como hitos en un plan breve.
Usar una línea de tiempo para trabajo con dependencias
Una línea de tiempo no puede mostrar que una tarea retrasada mueve otras tres. Cuando las tareas esperan unas a otras, ponlas en un Gantt.
Fijar todas las fechas
Fijar el inicio de cada tarea convierte el Gantt en una línea de tiempo que hay que mover a mano. Fija solo las fechas que de verdad son fijas y deja que el resto se calcule.
Prueba el Gantt de plan de evento
Abre el plan de evento como gráfico propio, sustituye las tareas por las tuyas y conserva las fechas clave como hitos.
Guías relacionadas
Preguntas frecuentes
¿Una línea de tiempo es lo mismo que un diagrama de Gantt?
No. Una línea de tiempo ordena eventos sobre un eje de fechas. Un diagrama de Gantt muestra tareas como barras con una duración y vínculos entre ellas. Un Gantt puede contener hitos que se parecen a los eventos de una línea de tiempo.
¿Puedo mostrar una línea de tiempo en QueryChart?
No como tipo de gráfico independiente. Lo más parecido es un Gantt formado sobre todo por hitos, tareas de duración cero dibujadas como rombos, que te da eventos con fecha en orden.
¿Cuál es mejor para informar a las partes interesadas?
Una línea de tiempo breve con las fechas clave suele ser más fácil de leer. Conserva el cronograma de trabajo como Gantt y exporta los hitos principales para el informe.
¿Los diagramas de Gantt muestran eventos?
Sí, como hitos. Una tarea con Duración 0 se dibuja como un rombo y se coloca según las tareas de las que depende.
