Diagrama de Gantt vs tablero Kanban: ¿calendario o flujo de trabajo?

Un diagrama de Gantt planifica cuándo se hace el trabajo y qué depende de qué; un tablero Kanban muestra el flujo del trabajo por etapas. Cuándo usar cada uno, cómo se complementan y qué cubre QueryChart.

Un tablero Kanban muestra en qué punto está ahora cada trabajo. Un diagrama de Gantt muestra cuándo debería hacerse cada uno y qué espera. Responden a preguntas distintas y muchos equipos usan los dos.

En resumen

  • Un tablero Kanban muestra el estado actual del trabajo; un Gantt muestra el plan a lo largo del tiempo.
  • Usa un Gantt para trabajo con fecha de fin y dependencias, y un tablero para flujo continuo.
  • Los dos responden a preguntas distintas y a menudo se usan juntos.
  • QueryChart no tiene tablero Kanban; su Gantt muestra el progreso como porcentaje dentro de cada barra.
  • Conserva el calendario en el Gantt y el movimiento diario de las tareas en un tablero.

Flujo de trabajo frente a calendario

Un tablero Kanban organiza el trabajo en columnas como Por hacer, En curso y Hecho. Su fuerte es el flujo: ves qué está en marcha, dónde se acumula el trabajo y qué está bloqueado, y limitas cuánto se hace a la vez. Funciona mejor con flujos continuos en los que el trabajo llega todo el tiempo y no tiene una única fecha de fin, como las solicitudes de soporte o una corriente de pequeñas mejoras.

Un diagrama de Gantt planifica contra el calendario. Cada tarea tiene una duración y puede esperar a otras, así que el gráfico muestra solapamientos, traspasos y la fecha de fin. Encaja con el trabajo que tiene principio y fin, donde alguien necesita responder ¿llegaremos a la fecha? y si esto se retrasa, ¿qué se mueve?. Dice poco del estado día a día más allá de un porcentaje de progreso.

Se complementan. Un equipo puede guardar el calendario de un lanzamiento en un Gantt y llevar el trabajo diario de sus tareas en un tablero. Para ser claros sobre QueryChart: no tiene tablero Kanban. Su Gantt incluye una columna Progreso dibujada dentro de cada barra, que da un estado aproximado, pero no ofrece columnas, límites de trabajo en curso ni tarjetas. Usa una herramienta de tableros para eso y conserva aquí el plan.

El ejemplo es un calendario de contenidos mensual. Planificar el mes es una cuestión de calendario; mover cada pieza por la redacción, la edición y la aprobación es el tipo de flujo que seguiría un tablero.

Diagrama de Gantt y tablero Kanban, frente a frente

CriterioDiagrama de GanttTablero Kanban
Pregunta principal¿Cuándo ocurrirá cada pieza y qué espera?¿En qué punto está ahora cada trabajo?
Se organiza porTiempo y dependenciasEtapas del trabajo (columnas)
Ideal paraTrabajo con inicio, fin y vínculos entre tareasTrabajo continuo sin una única fecha de fin
MuestraSolapamientos, traspasos, fecha de fin, ruta críticaCuellos de botella, trabajo bloqueado, trabajo en curso
Punto débilPoco detalle del estado día a díaSin vista de fechas ni de dependencias

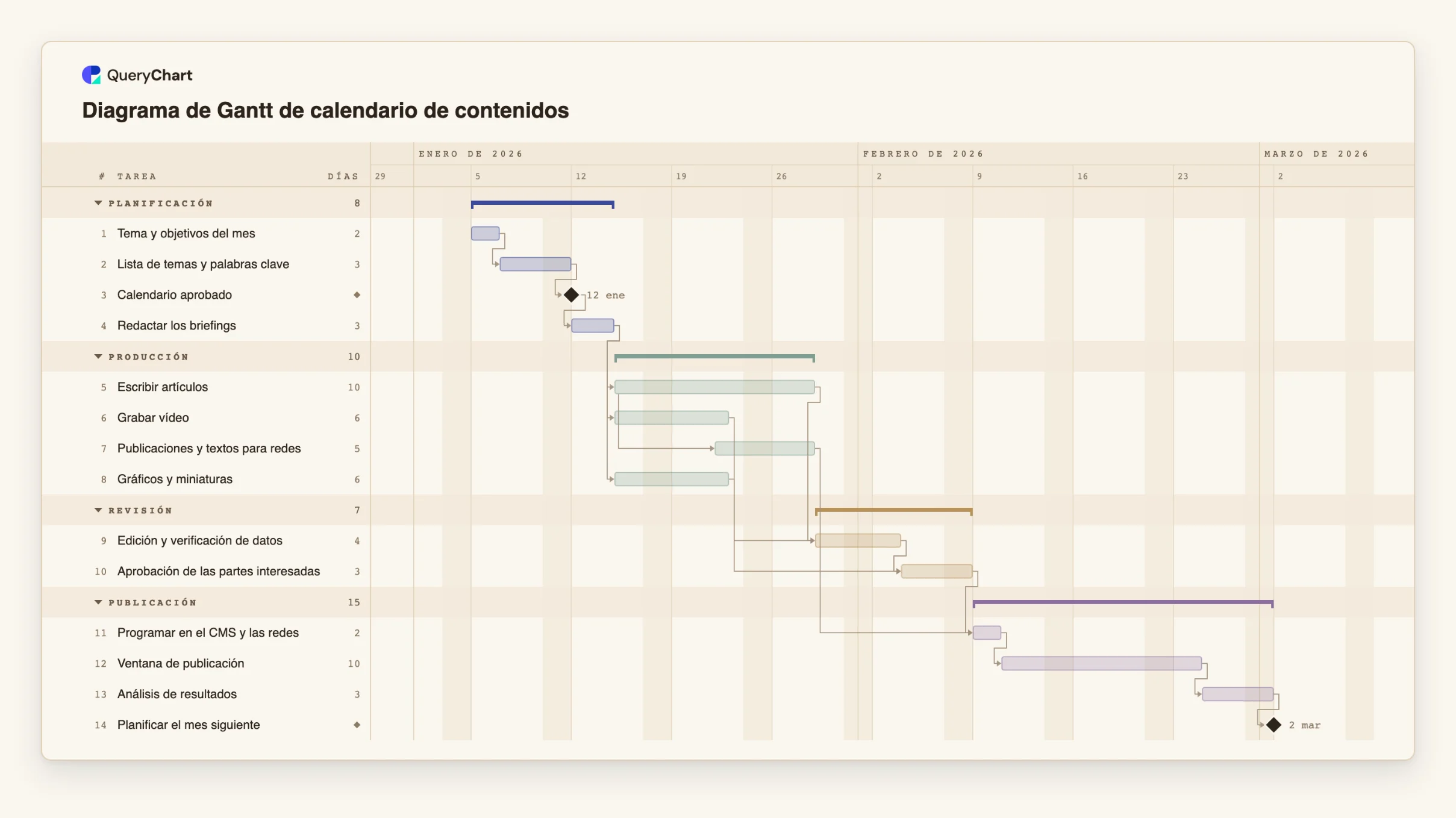

Un calendario de contenidos mensual planificado como Gantt

Catorce tareas, de la planificación a la revisión. El calendario vive aquí; el movimiento diario de cada pieza estaría en un tablero.

  1. Planifica el mes

    «Tema y objetivos del mes» dura 2 días laborables y «Lista de temas y palabras clave» 3. «Calendario aprobado» tiene una duración de 0, un hito que el resto del mes espera.

  2. Producción en paralelo

    Tras «Redactar los briefings», «Escribir artículos» (10 días), «Grabar vídeo» (6) y «Gráficos y miniaturas» (6) se ejecutan a la vez. «Publicaciones y textos para redes» está configurada para empezar 5 días después de que empiecen los artículos, y «Edición y verificación de datos» espera a los artículos y al vídeo.

  3. Aprobación y programación

    «Aprobación de las partes interesadas» dura 3 días y espera a la edición y a los gráficos. «Programar en el CMS y las redes» espera a la aprobación y a las publicaciones para redes, y «Ventana de publicación» se prolonga 10 días después.

  4. Cerrar el ciclo

    «Análisis de resultados» dura 3 días tras la ventana de publicación, y «Planificar el mes siguiente» es un hito de duración 0 que da paso al ciclo siguiente.

Cómo funciona

  1. Decide qué pregunta te haces

    Si necesitas saber si el trabajo terminará para una fecha, plánalo en un Gantt. Si necesitas ver el estado de muchos elementos pequeños mientras avanzan, usa un tablero.

  2. Enumera los entregables como tareas

    Introduce cada trabajo como una tarea con una duración en días laborables. En un calendario de contenidos eso significa briefings, artículos, vídeo, gráficos, edición y aprobación.

  3. Vincula las tareas que se esperan

    Usa Depende de para los traspasos reales, por ejemplo la edición que espera a los artículos. Usa un vínculo de inicio a inicio como 5SS+5 donde el trabajo pueda empezar antes de que termine la tarea anterior.

  4. Añade hitos para las aprobaciones

    Da a los puntos de aprobación una Duración de 0 para que aparezcan como rombos y todo lo que va detrás espere.

  5. Registra el estado aproximado como progreso

    Introduce el progreso como porcentaje a medida que avanza el trabajo. Se dibuja dentro de la barra. Es un resumen, no un sustituto del tablero.

  6. Lleva el trabajo diario en una herramienta de tableros

    Si tu equipo necesita columnas y límites de trabajo en curso, usa una herramienta de tableros para eso y comparte el Gantt como el plan al que se atiene.

Errores que debes evitar

  • Esperar un tablero dentro del Gantt

    QueryChart no tiene columnas ni tarjetas Kanban. Los porcentajes de progreso dan solo un estado aproximado.

  • Planificar trabajo continuo como si fuera un proyecto

    Una cola de soporte no tiene fecha de fin, así que un Gantt de ella queda obsoleto de inmediato. Usa un Gantt para el proyecto finito y un tablero para el flujo.

  • Mantener el mismo estado dos veces

    Si el tablero y el Gantt registran el progreso, uno se desviará. Decide cuál es la fuente de verdad del estado y deja que el otro muestre el plan.

Planifica tu mes como Gantt

Abre el calendario de contenidos como gráfico propio, sustituye las tareas por las tuyas y conserva el plan junto a tu tablero.

Planifica tu mes como Gantt

Guías relacionadas

Preguntas frecuentes

¿Puedo hacer un tablero Kanban en QueryChart?

No. QueryChart tiene diagramas de flujo, diagramas de carriles, organigramas, mapas mentales y diagramas de Gantt, pero no tablero Kanban.

¿Cuál es mejor para gestionar proyectos?

Para un proyecto con fecha de fin y tareas dependientes, un diagrama de Gantt. Para trabajo continuo o el estado diario de las tareas, un tablero. Muchos equipos usan los dos.

¿Puede un diagrama de Gantt mostrar el estado?

Solo de forma aproximada. Cada tarea tiene un porcentaje de progreso dibujado dentro de su barra, y una tarea puede marcarse como terminada al 100 %. No muestra límites de trabajo en curso ni elementos bloqueados.

¿Usan Gantt y Kanban los mismos datos?

No en QueryChart. Puedes copiar filas entre herramientas como tabla, pero nada se sincroniza entre un Gantt de aquí y un tablero de otro sitio.

La plantilla detrás de esta guía

Diagrama de Gantt de calendario de contenidos: ciclo de cuatro semanas — Diagrama de Gantt editable para un ciclo mensual de contenidos: planificación, briefings, redacción, diseño, revisión, programación, publicación y análisis de resultados, con dependencias e hitos.
