Fecha de inicio, rango y escala de tiempo de un diagrama de Gantt
Mira cómo un Gantt de QueryChart elige su fecha de inicio, qué rango dibuja el lienzo, en qué se diferencian las escalas Día, Semana, Mes y Auto, qué hace un Inicio fijo y dónde salen la línea de hoy y los fines de semana.
Un Gantt de QueryChart no tiene fecha de inicio y de fin que rellenar. El plan empieza un día que se calcula, el rango sigue a las tareas y tú eliges con la escala de tiempo cuánto te acercas. Esta guía explica cada regla para que las fechas no te sorprendan.
En resumen
- Sin Inicio fijo, el plan empieza el día en que se creó el diagrama, pasado a un día laborable.
- El plan empieza en el Inicio fijo más temprano; fijar una tarea posterior deja la primera tarea donde está.
- Auto elige Día hasta 45 días naturales, Semana hasta 200, Mes hasta 900 y después Trimestre.
- La escala es de cada lector y de cada navegador, no se guarda en el diagrama.
- Los fines de semana se sombrean solo en Día y Semana, y la línea de hoy aparece solo cuando hoy cae dentro del rango dibujado.
De dónde salen las fechas de un plan
Las fechas son un resultado. Si ninguna tarea tiene un Inicio fijo, el plan empieza el día en que se creó el diagrama, o el siguiente día laborable si fue fin de semana, y toda tarea que no espera a nada empieza ahí. Cada una de las demás tareas empieza en cuanto lo permiten sus dependencias. El final del plan es simplemente el final de la última tarea. Para mover todo el plan no editas las fechas: fijas el Inicio de la primera tarea.
Un Inicio fijo es la única entrada que anula esto. Cuando alguna tarea tiene uno, el plan empieza en el Inicio fijo más temprano del diagrama, no el día en que se creó. Por eso, si fijas una tarea posterior en un plan sin fechas fijas, la primera tarea recibe un Inicio fijo en el día en que ya empieza, y solo se mueven la tarea fijada y lo que espera por ella. Un Inicio fijo que cae en fin de semana pasa al lunes siguiente. Un Inicio fijo anterior a lo que permite una dependencia se dibuja donde lo pones y se marca con la fecha más temprana que permite la dependencia.
El lienzo dibuja entonces el rango del plan con una unidad de margen a cada lado, y la escala de tiempo decide cuánto ancho tiene un día. Día, Semana, Mes y Trimestre son opciones fijas, y Auto elige una según la duración del plan. La escala es una preferencia de vista que se guarda en tu navegador para ese diagrama, de modo que un compañero puede leer el mismo plan con otro zoom, y las exportaciones usan tu propia elección. Los fines de semana se sombrean solo en las escalas Día y Semana.
El ejemplo es la plantilla de construcción en /es/templates/plantilla-diagrama-de-gantt-de-construccion, que es lo bastante larga como para que la escala importe. Para saber cómo producen las fechas las dependencias, consulta /es/guides/dependencias-diagrama-de-gantt, y para la forma más rápida de crear un plan desde una hoja de cálculo, /es/guides/crear-diagrama-de-gantt-desde-excel-o-csv.
Un plan largo y su escala de tiempo

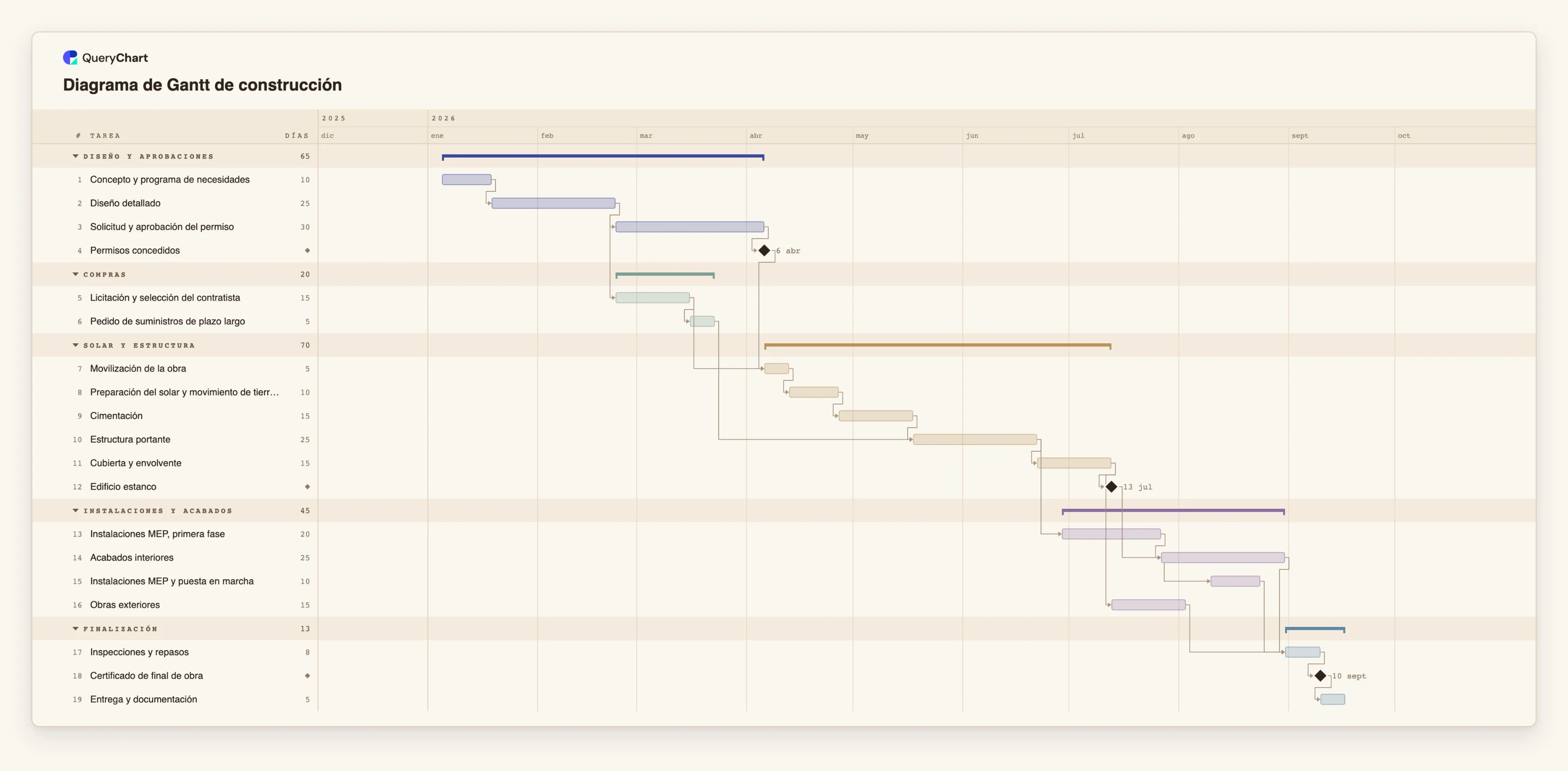

Diecinueve tareas, unos 183 días laborables desde la primera tarea hasta la última. Las duraciones son ilustrativas. Abre el panel de la hoja para ver las filas detrás de cada etapa.
Las primeras trece semanas
«Concepto y programa de necesidades» (10 días laborables), «Diseño detallado» (25) y «Solicitud y aprobación del permiso» (30) van en fila y terminan en el hito «Permisos concedidos», a 65 días laborables del inicio. Ninguna tarea tiene un Inicio fijo, así que «Concepto y programa de necesidades» empieza el día de inicio del plan.
Una fecha fija se encuentra con una dependencia
«Movilización de la obra» espera a «Licitación y selección del contratista» y a «Permisos concedidos», de modo que la más tardía de las dos fija su inicio. Si fijas su Inicio en una fecha anterior, la barra se queda donde la pones, marcada con el primer día que permiten los permisos.
Semanas, fines de semana y una barra
«Estructura portante» dura 25 días laborables, cinco semanas naturales. En las escalas Día y Semana su barra cruza los fines de semana sombreados, que no se cuentan entre los 25. En la escala Mes los fines de semana no se sombrean y la misma barra es un bloque corto.
Por qué Auto elige aquí Mes
Desde «Concepto y programa de necesidades» hasta «Entrega y documentación» hay 183 días laborables, unos 255 días naturales. Es más de 200, así que Auto dibuja la escala Mes; las primeras trece semanas por sí solas habrían dibujado Semana. Elige Semana en la barra de herramientas para ver el detalle.
Cómo funciona
Decide si alguna fecha es realmente fija
Enumera las fechas que no pueden moverse, como una entrega, una reserva o un plazo normativo. Deja todas las demás tareas sin Inicio. Cuantas menos fechas fijas, más se recalcula el plan cuando algo cambia.
Fija solo esas fechas en la columna Inicio
Escribe la fecha en la columna Inicio. Usa una forma que no pueda malinterpretarse, como 2026-04-03 o 3 de abril de 2026, porque una fecha como 3/4 se lee en el orden de tu idioma y puede salir como 4 de marzo o 3 de abril. Una fecha en fin de semana pasa al lunes.
Comprueba dónde empieza ahora el plan
Lee la primera barra y el panel del plan. El plan empieza en el Inicio fijo más temprano del diagrama. Si no es el inicio que querías, alguna de las fechas fijas es anterior o posterior a lo que pretendías.
Elige una escala de tiempo para la pregunta que te haces
Usa Auto para ver el conjunto, Semana o Día para revisar las próximas semanas, y Mes o Trimestre para presentar un plan largo. El control está en la barra de herramientas y en Ver, y solo cambia tu propia vista.
Trae hoy a la vista
Pulsa T o elige Hoy para desplazar la línea de hoy hasta que se vea. La línea y su etiqueta de fecha aparecen solo cuando hoy cae dentro del rango que dibuja el lienzo.
Exporta con la escala que necesitan los lectores
Las exportaciones a PDF, PNG y SVG usan la escala que hayas elegido y marcan hoy en el día en que exportas. Cambia primero a la escala y exporta después.
Errores que debes evitar
Fijar una tarea en una fecha lejana al resto
Un Inicio fijo en la primera tarea mueve todo el plan, así que una fecha de dentro de varios meses escrita en esa fila arrastra todas las tareas. Un Inicio fijo en una tarea posterior mueve solo esa tarea y lo que espera por ella, y deja un hueco que el plan no necesita. Fija solo donde la fecha sea real.
Escribir fechas que pueden leerse de dos maneras
Una fecha como 3/4 se lee en el orden de tu idioma y significa días distintos en países distintos. Usa la forma con el año primero o escribe el mes con letras.
Esperar festivos o semanas personalizadas
Los días laborables van de lunes a viernes. No hay calendario de festivos ni otra semana laboral, así que un festivo sigue contando como día laborable. Alarga la tarea o añade un desfase donde importe.
Leer la escala como parte del plan
Cambiar entre Día y Mes altera cómo ves el plan, no ninguna fecha. No compares capturas con escalas distintas como si el plan hubiera cambiado.
Abrir el diagrama de Gantt de construcción
Abre la plantilla del plan de construcción, alterna entre Semana y Mes y fija un Inicio para ver moverse el inicio del plan.
Guías relacionadas
Preguntas frecuentes
¿Cómo elijo la fecha de inicio de un diagrama de Gantt en QueryChart?
Da a la primera tarea un Inicio fijo en la columna Inicio. El plan empieza entonces en el Inicio fijo más temprano del diagrama. Sin ningún Inicio fijo, el plan empieza el día en que se creó el diagrama.
¿Puedo fijar una fecha de fin para todo el proyecto?
No como entrada. El final se calcula a partir de las tareas. Escribe un Fin en una sola tarea para fijar su duración y compara la fecha de fin del plan con la fecha que necesitas.
¿Qué escalas de tiempo hay?
Auto, Día, Semana, Mes y Trimestre. Auto usa Día para planes de hasta 45 días naturales, Semana hasta 200, Mes hasta 900 y Trimestre a partir de ahí.
¿Por qué no hay línea de hoy en mi diagrama?
La línea se dibuja solo cuando hoy cae dentro del rango que muestra el lienzo, que es el plan con una unidad de margen a cada lado. Un plan que empezó hace mucho o que empieza después de hoy puede no incluirla.
¿Se muestran los fines de semana?
Los sábados y domingos se sombrean en las escalas Día y Semana y no se cuentan en las duraciones. En Mes y Trimestre no se sombrean.
