Startdato, datointerval og tidsskala i et Gantt-diagram

Se, hvordan et QueryChart Gantt-diagram vælger startdato, hvilket interval lærredet tegner, hvordan skalaerne Dag, Uge, Måned og Auto er forskellige, hvad en fast Start gør, og hvor linjen for i dag og weekendskraveringen vises.

Et QueryChart Gantt-diagram har ikke en start- og slutdato, du skal udfylde. Planen starter på en dag, den selv finder frem til, intervallet følger opgaverne, og du vælger med tidsskalaen, hvor tæt du kigger. Her forklares hver regel, så datoerne aldrig overrasker dig.

Kort fortalt

  • Uden en fast Start begynder planen den dag, diagrammet blev oprettet, rykket til en arbejdsdag.
  • Planen starter på den tidligste faste Start; fastlåser du en senere opgave, bliver den første opgave, hvor den er.
  • Auto vælger Dag op til 45 kalenderdage, Uge op til 200, Måned op til 900 og derefter Kvartal.
  • Skalaen er pr. læser og pr. browser, den gemmes ikke i diagrammet.
  • Weekender er kun skraveret på Dag og Uge, og linjen for i dag vises kun, når i dag ligger i det tegnede interval.

Hvor en plans datoer kommer fra

Datoer er et resultat. Hvis ingen opgave har en fast Start, begynder planen den dag, diagrammet blev oprettet, eller den næste arbejdsdag, hvis det var en weekend, og hver opgave, der ikke skal vente på noget, starter dér. Hver anden opgave starter, så snart dens afhængigheder tillader det. Planens slutning er simpelt hen den sidste opgaves slutning. For at flytte hele planen redigerer du ikke datoerne, du fastlåser den første opgaves Start.

En fast Start er det ene input, der tilsidesætter dette. Når en opgave har en, begynder planen på den tidligste faste Start i diagrammet og ikke den dag, diagrammet blev oprettet. Fastlåser du derfor en senere opgave i en plan uden faste datoer, får den første opgave en fast Start på den dag, den allerede starter, og kun den fastlåste opgave og det, der venter på den, flytter. En fast Start, der falder på en weekend, rykker til næste mandag. En fast Start, der ligger tidligere, end en afhængighed tillader, tegnes, hvor du satte den, og markeres med den tidligste dato, afhængigheden tillader.

Lærredet tegner derefter planens interval med én enheds luft i hver side, og tidsskalaen afgør, hvor bred en dag er. Dag, Uge, Måned og Kvartal er faste valg, og Auto vælger en ud fra planens længde. Skalaen er en visningsindstilling, der gemmes i din browser for det pågældende diagram, så en kollega kan læse den samme plan i en anden zoom, og eksporter bruger dit eget valg. Weekender er kun skraveret på skalaerne Dag og Uge.

Eksemplet er byggeskabelonen på /da/templates/byggeprojekt-gantt-diagram, som er lang nok til, at skalaen betyder noget. Om hvordan afhængighederne giver datoerne kan du læse i /da/guides/gantt-diagram-afhaengigheder-typer-og-forsinkelse, og om den hurtigste måde at bygge en plan ud fra et regneark i /da/guides/lav-gantt-diagram-fra-excel-eller-csv.

En lang plan og dens tidsskala

Nitten opgaver, omkring 183 arbejdsdage fra første til sidste opgave. Varighederne er eksempler. Åbn regnearkspanelet for at se rækkerne bag hvert trin.

  1. De første tretten uger

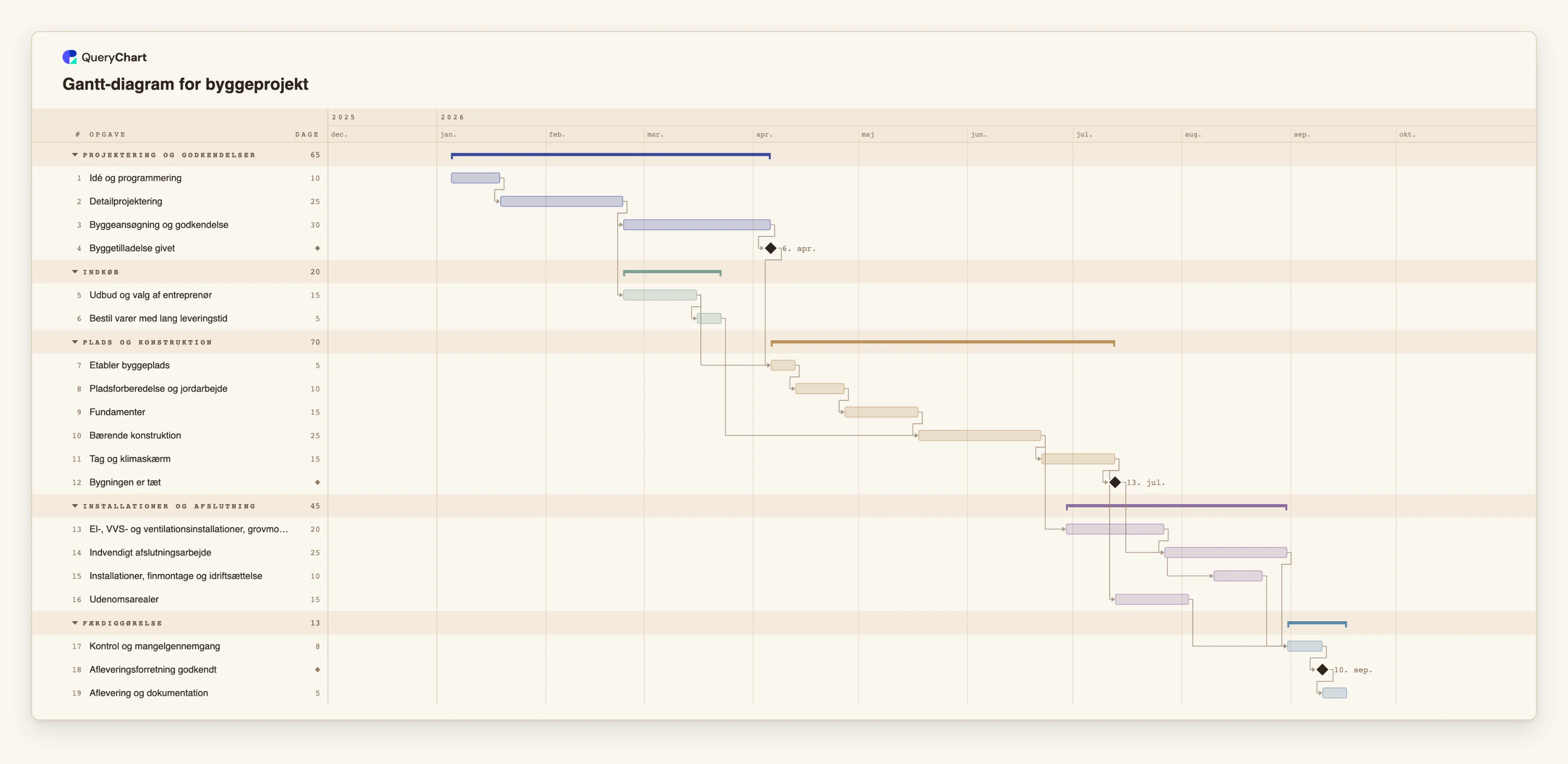

    "Idé og programmering" (10 arbejdsdage), "Detailprojektering" (25) og "Byggeansøgning og godkendelse" (30) løber på række og ender ved milepælen "Byggetilladelse givet", 65 arbejdsdage inde. Ingen opgave har en fast Start, så "Idé og programmering" begynder på planens startdag.

  2. En fast dato møder en afhængighed

    "Etabler byggeplads" venter på "Udbud og valg af entreprenør" og på "Byggetilladelse givet", så den seneste af de to sætter dens start. Fastlås dens Start på en tidligere dato, og bjælken bliver, hvor du satte den, markeret med den tidligste dag, tilladelsen tillader.

  3. Uger, weekender og en bjælke

    "Bærende konstruktion" er 25 arbejdsdage, fem kalenderuger. På skalaerne Dag og Uge krydser dens bjælke de skraverede weekender, som ikke tæller med i de 25. På skalaen Måned er weekender ikke skraveret, og den samme bjælke er en kort blok.

  4. Hvorfor Auto vælger Måned her

    Fra "Idé og programmering" til "Aflevering og dokumentation" er der 183 arbejdsdage, omkring 255 kalenderdage. Det er over 200, så Auto tegner skalaen Måned; de første tretten uger alene ville have givet Uge. Vælg Uge i værktøjslinjen for at se detaljerne.

Sådan fungerer det

  1. Afgør, om nogen dato virkelig er fast

    List de datoer, der ikke kan flyttes, for eksempel en levering, en booking eller en lovpligtig frist. Lad alle andre opgaver stå uden Start. Færre faste datoer giver en plan, der regner om, når noget ændrer sig.

  2. Fastlås kun de datoer i kolonnen Start

    Skriv datoen i kolonnen Start. Brug en form, der ikke kan misforstås, som 2026-04-03 eller 3. april 2026, for en dato som 3/4 læses i rækkefølgen for dit sprog og kan blive 3. april eller 4. marts. En dato på en weekend rykker til mandag.

  3. Tjek, hvor planen nu begynder

    Læs den første bjælke og planpanelet. Planen starter på den tidligste faste Start i diagrammet. Er det ikke den start, du mente, ligger en af de faste datoer tidligere eller senere, end du havde tænkt.

  4. Vælg en tidsskala ud fra det spørgsmål, du stiller

    Brug Auto til det hele billede, Uge eller Dag til at tjekke de næste par uger, og Måned eller Kvartal til at præsentere en lang plan. Kontrollen findes i værktøjslinjen og under Vis, og den ændrer kun din egen visning.

  5. Få i dag frem

    Tryk på T eller vælg I dag for at panorere linjen for i dag frem. Linjen og dens datomærke vises kun, når i dag ligger inden for det interval, lærredet tegner.

  6. Eksportér i den skala, læserne har brug for

    Eksporter som PDF, PNG og SVG bruger den skala, du har valgt, og markerer i dag på den dag, du eksporterer. Skift til skalaen først, og eksportér derefter.

Faldgruber du skal undgå

  • At fastlåse en opgave til en dato langt fra resten

    En fast Start på den første opgave flytter hele planen, så en dato måneder frem skrevet i den række tager alle opgaver med. En fast Start på en senere opgave flytter kun den opgave og det, der venter på den, og efterlader et hul, planen ikke har brug for. Fastlås kun, hvor en dato er reel.

  • At skrive datoer, der kan læses på to måder

    En dato som 3/4 læses i rækkefølgen for dit sprog og betyder forskellige dage i forskellige lande. Brug formen med året først, eller skriv måneden ud.

  • At forvente helligdage eller egne arbejdsuger

    Arbejdsdage er mandag til fredag. Der er ingen helligdagskalender og ingen anden arbejdsuge, så en helligdag tæller stadig som en arbejdsdag. Forlæng opgaven eller læg en forsinkelse ind, hvor det betyder noget.

  • At læse skalaen som en del af planen

    Skift mellem Dag og Måned ændrer, hvordan planen ser ud for dig, ikke nogen dato i den. Sammenlign ikke skærmbilleder i forskellige skalaer, som om planen havde ændret sig.

Åbn Gantt-diagrammet for byggeprojekt

Åbn byggeplanens skabelon, skift mellem Uge og Måned, og fastlås én Start for at se planens start flytte sig.

Åbn Gantt-diagrammet for byggeprojekt

Relaterede guides

Ofte stillede spørgsmål

Hvordan vælger jeg startdatoen for et Gantt-diagram i QueryChart?

Giv den første opgave en fast Start i kolonnen Start. Planen begynder så på den tidligste faste Start i diagrammet. Uden en fast Start begynder planen den dag, diagrammet blev oprettet.

Kan jeg angive en slutdato for hele projektet?

Ikke som input. Slutningen regnes ud fra opgaverne. Skriv en Slut på en enkelt opgave for at sætte dens varighed, og sammenlign planens slutdato med den dato, du har brug for.

Hvilke tidsskalaer findes?

Auto, Dag, Uge, Måned og Kvartal. Auto bruger Dag til planer op til 45 kalenderdage, Uge op til 200, Måned op til 900 og Kvartal derudover.

Hvorfor er der ingen linje for i dag i mit diagram?

Linjen tegnes kun, når i dag ligger inden for det interval, lærredet viser, nemlig planen med én enheds luft i hver side. En plan, der begyndte for længe siden eller først starter efter i dag, indeholder den måske ikke.

Vises weekender?

Lørdage og søndage er skraveret på skalaerne Dag og Uge og tælles ikke med i varigheder. På Måned og Kvartal er de ikke skraveret.

Skabelonen bag denne guide

Gantt-diagram til byggeprojekt: fra projektering til aflevering — Redigerbart Gantt-diagram til byggeplanen: projektering, tilladelser, indkøb, byggepladsforberedelse, konstruktion, installationer, afslutning, kontrol og aflevering, med afhængigheder og milepæle.

Gantt-diagram for byggeprojekt: Projektering og godkendelser → Indkøb → Plads og konstruktion → Installationer og afslutning → Færdiggørelse
Startdato, datointerval og tidsskala i et Gantt-diagram
