Cómo programar un ciclo de presupuesto con un diagrama de Gantt
Programa el ciclo presupuestario anual en días laborables: emisión de instrucciones, propuestas de los departamentos, rondas de revisión, consolidación y aprobación, y mira cómo una propuesta tardía mueve la fecha de aprobación.
Un calendario presupuestario suele enumerar una fecha por paso. Un diagrama de Gantt muestra cómo cada paso depende del anterior, para que veas qué efecto tienen en la fecha de aprobación una propuesta tardía o una segunda ronda de revisión.
En resumen
- Haz hitos de la emisión de instrucciones, las propuestas recibidas y el presupuesto aprobado para que las fechas sean resultados.
- Solapa el apoyo de finanzas con la elaboración de los departamentos en lugar de ponerlo en cola después.
- Modela cada ronda de revisión como una tarea que espera a la anterior.
- Prueba qué hace una ronda adicional a la fecha de aprobación antes de prometer una.
- Un cronograma programa el ciclo; no fija objetivos ni comprueba cifras.
De un calendario presupuestario a un cronograma presupuestario
El calendario que acompaña a las instrucciones presupuestarias suele fijarse antes de que nadie haya presentado nada. Dice cuándo presentan los departamentos, cuándo hay revisiones y cuándo decide la dirección. Esas fechas son promesas, y se hacen sin un modelo de qué depende de qué. Cuando un departamento se retrasa, la pregunta es qué fechas posteriores se ven realmente afectadas, y una lista de fechas no puede responderla.
El enfoque aquí es describir el ciclo como fases con dependencias. Se preparan y se emiten las instrucciones. Los departamentos elaboran mientras finanzas les apoya. Las propuestas se comprueban y luego pasan por revisión y corrección. Finanzas consolida, la dirección revisa y aprueba, y los presupuestos aprobados se comunican y se cargan. Cada una de esas cosas es una tarea con una duración en días laborables y algo a lo que espera. La fecha de aprobación pasa a ser un resultado, no un dato de partida.
Dos cosas distinguen un cronograma presupuestario de otros planes de proyecto. Las rondas de revisión se repiten, así que añadir una ronda es un cambio real en la fecha de fin, no una nota al margen. Y gran parte del trabajo es de apoyo: finanzas responde dudas mientras los departamentos escriben, un trabajo en paralelo que debe solaparse y no hacer cola. Consulta /es/guides/dependencias-diagrama-de-gantt para los vínculos de inicio a inicio y de fin a fin.
Un cronograma programa el proceso presupuestario. No fija objetivos, no contrasta hipótesis ni comprueba cifras, y no es asesoramiento financiero. Para ver quién aprueba qué, consulta /es/templates/proceso-presupuestario-anual y /es/templates/flujo-de-aprobacion-presupuestaria. El ejemplo siguiente construye por etapas la plantilla de planificación presupuestaria con duraciones ilustrativas.
Un ciclo presupuestario, construido por etapas

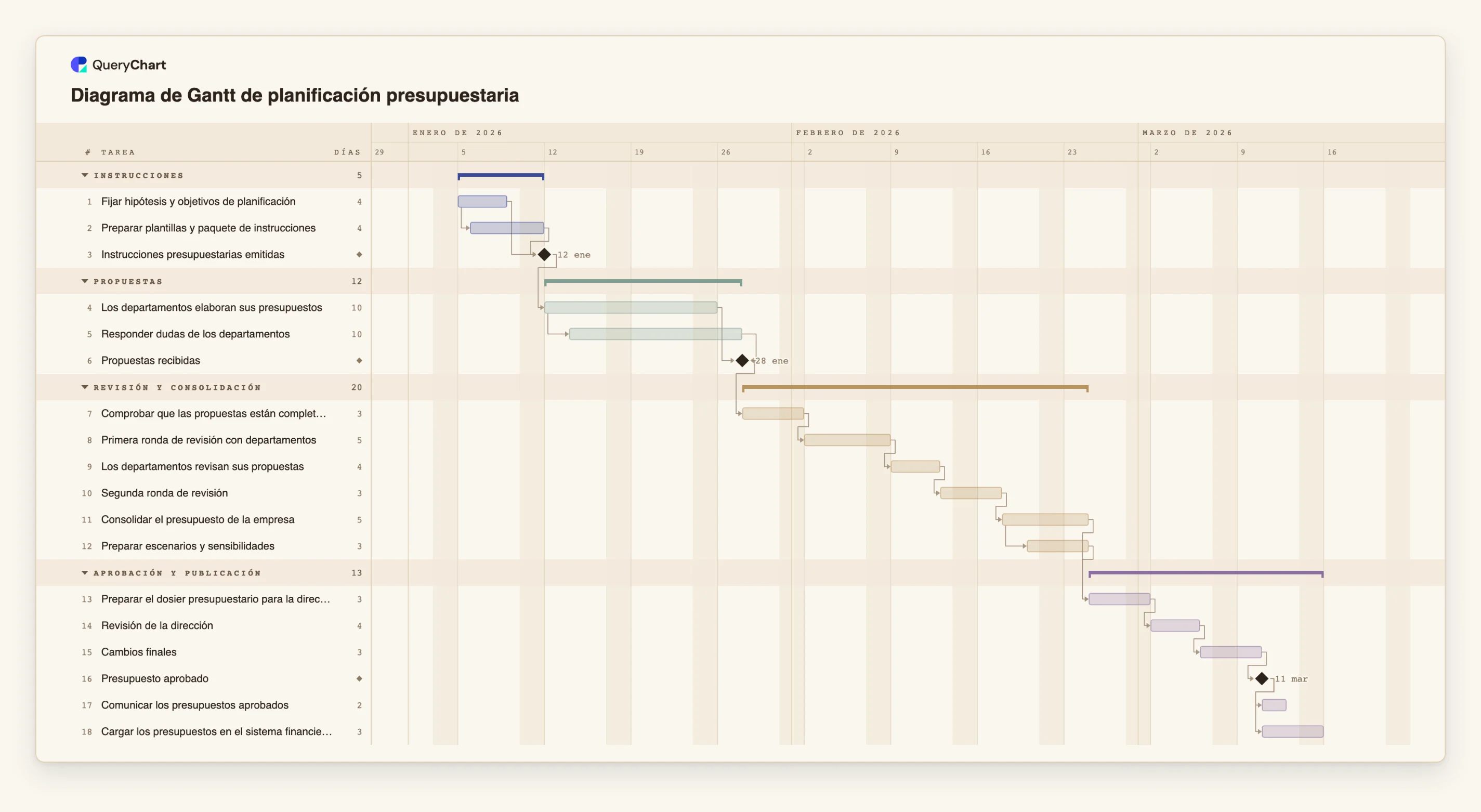

Dieciocho tareas en cuatro fases. Las duraciones son días laborables ilustrativos; fija los tuyos. Abre el panel de la hoja para ver las filas de cada etapa.
Instrucciones y propuestas
«Preparar plantillas y paquete de instrucciones» empieza un día laborable después de que empiece «Fijar hipótesis y objetivos de planificación», y «Instrucciones presupuestarias emitidas» espera a ambas. «Los departamentos elaboran sus presupuestos» dura 10 días, «Responder dudas de los departamentos» empieza dos días después y también dura 10, y «Propuestas recibidas» espera a las dos.
Rondas de revisión
A «Comprobar que las propuestas están completas» (3 días) le siguen «Primera ronda de revisión con departamentos» (5), «Los departamentos revisan sus propuestas» (4) y «Segunda ronda de revisión» (3). Cada una espera a la anterior, así que una ronda añadida mueve todo lo que viene después.
Consolidación y dosier para la dirección
«Consolidar el presupuesto de la empresa» dura 5 días. «Preparar escenarios y sensibilidades» empieza dos días laborables después de que empiece la consolidación, y «Preparar el dosier presupuestario para la dirección» (3 días) espera a ambas.
Aprobación y publicación
«Revisión de la dirección» (4 días) y «Cambios finales» (3) llevan al hito «Presupuesto aprobado». Después «Comunicar los presupuestos aprobados» (2 días) y «Cargar los presupuestos en el sistema financiero» (3) corren en paralelo.
Cómo funciona
Lista las fases de tu ciclo
Escribe las etapas que de verdad sigues: instrucciones, propuestas, revisión, consolidación, aprobación, publicación. Cada una pasa a ser un grupo, y los traspasos entre ellas pasan a ser hitos.
Introduce duraciones a partir de la experiencia
Da a cada tarea una duración en días laborables enteros a partir del último ciclo. Trata las cifras como estimaciones y cámbialas a medida que avanza el ciclo.
Enlaza cada tarea con lo que espera
Rellena Depende de. Usa inicio a inicio con desfase donde el apoyo o los escenarios de verdad se solapan, y fin a inicio para las puertas.
Añade las rondas de revisión que haces
Añade una pareja de tareas, revisar y corregir, por cada ronda. El diagrama muestra cuánto añade cada ronda a la fecha de aprobación.
Compara la fecha de fin con la fecha que necesitas
Lee la fecha de fin del hito de aprobación. Si es posterior a la que necesitas, activa Ver, Ruta crítica para ver la cadena que acortar, o fija un inicio donde una fecha sea fija.
Compártelo con los responsables de los departamentos
Comparte el diagrama, pon responsables en Personas, actualiza el avance a medida que llegan las propuestas y exporta un PDF para el paquete de instrucciones.
Errores que debes evitar
Fijar primero la fecha de aprobación
Si la fecha de aprobación se introduce como un hecho, nada en el plan puede contradecirla. Deja que las fechas salgan de las duraciones y compara después el resultado con la fecha que necesitas.
Tratar la revisión como una sola tarea
Dos rondas con corrección entre ellas llevan más del doble que una. Modela cada ronda para que pedir otra tenga un coste visible.
Poner el apoyo en cola después de la elaboración
Las dudas llegan mientras los departamentos escriben. Si el apoyo de finanzas se programa después de la elaboración, suma un tiempo que en la práctica no existe.
Olvidar fines de semana y festivos
QueryChart programa de lunes a viernes y no tiene calendario de festivos. Añade un día a una tarea donde caiga un festivo.
Abrir el diagrama de Gantt de planificación presupuestaria
Abre la plantilla de planificación presupuestaria, cambia las duraciones por las tuyas y mira cuándo es realista la aprobación.
Guías relacionadas
Preguntas frecuentes
¿Puedo planificar una previsión continua así?
Sí. Acorta cada tarea, elimina la segunda ronda de revisión y reutiliza el diagrama en cada periodo.
¿Cómo añado un departamento?
Añade una tarea por cada departamento en el grupo Propuestas y enlázala con el hito de instrucciones y con el hito de propuestas. El resumen del grupo muestra todo el intervalo.
¿Puedo pegar un calendario presupuestario que ya tengo?
Copia las filas y pégalas en la hoja. Si la primera línea nombra columnas como Tarea, Duración y Depende de (Task, Duration y Depends on también se aceptan), cada columna se asigna por su nombre. Todavía no hay carga de archivos para los diagramas de Gantt.
¿Muestra el diagrama importes presupuestarios?
No. QueryChart programa el ciclo en días laborables. No sigue costes ni cifras de presupuesto; guárdalos en tu sistema financiero.
¿Dónde está el propio proceso de aprobación?
En las plantillas de diagrama de flujo. Consulta /es/templates/flujo-de-aprobacion-presupuestaria y /es/templates/proceso-presupuestario-anual, y /es/templates/diagrama-de-gantt-cierre-de-ejercicio para el cierre que sigue al ejercicio.
