Cómo programar cargas de prueba, conciliación y congelación

Programa una migración de datos en un diagrama de Gantt: solapa perfilado y mapeo, planifica ciclos de carga de prueba con correcciones, condiciona el corte a la conciliación y dimensiona la congelación del origen.

La mayoría de los retrasos en migraciones de datos vienen de las cargas de prueba y de la congelación. Esta guía muestra cómo planificar los ciclos de carga de prueba, convertir la conciliación en una puerta y dimensionar la congelación del origen para poder defender la fecha de corte.

En resumen

  • Solapa el perfilado y el mapeo para que los primeros hallazgos cambien el mapeo antes de aprobarlo.
  • Ejecuta en paralelo la depuración y la construcción de scripts, y empieza la primera carga de prueba con datos depurados solo en parte si es realista.
  • Planifica dos o más cargas de prueba con una tarea de corrección entre cada pareja.
  • Haz de la aprobación de la conciliación un hito que espere la congelación.
  • Da a la congelación del origen su propia tarea y duración para poder hablar de su efecto en el negocio.

Planificar las cargas, no solo la migración

Un plan con una única tarea llamada «migrar datos» no puede fallar de forma interesante. Las migraciones de datos se retrasan de maneras concretas: la primera carga de prueba muestra rechazos que el perfil no predijo, una decisión de mapeo cambia cuando la depuración ya ha empezado, la conciliación saca una diferencia que nadie sabe explicar, o la congelación que exige la carga final es más larga de lo que aceptó el negocio. Cada una de esas cosas es una tarea con una duración y una dependencia, y cada una se puede planificar.

El método consiste en programar el bucle, no la línea recta. Perfila y mapea con solape para que los primeros hallazgos alimenten el mapeo. Construye los scripts mientras se depuran los datos. Planifica al menos dos cargas de prueba con una tarea de corrección entre ellas, porque la segunda es la que te dice si funcionaron las correcciones de la primera. Haz de la conciliación un hito que espere el plan de corte y pon la congelación como una tarea con duración propia, para que su coste para el negocio se vea antes de que nadie la acepte.

Un diagrama de Gantt muestra cómo se empujan unas piezas a otras. Una tercera carga de prueba mueve la aprobación, la aprobación mueve la congelación y la congelación mueve la fecha de puesta en marcha. No muestra si los datos son correctos. Esa evidencia es el resultado de tu trabajo de conciliación y validación y va en el registro del proyecto, con una referencia en las notas de la tarea.

El ejemplo construye por etapas la plantilla de migración de datos. Las duraciones son ilustrativas. Para las decisiones y la lógica de reversión dibujadas como diagrama de flujo, consulta /es/templates/proceso-de-migracion-de-datos.

Un plan de migración de datos, construido por etapas

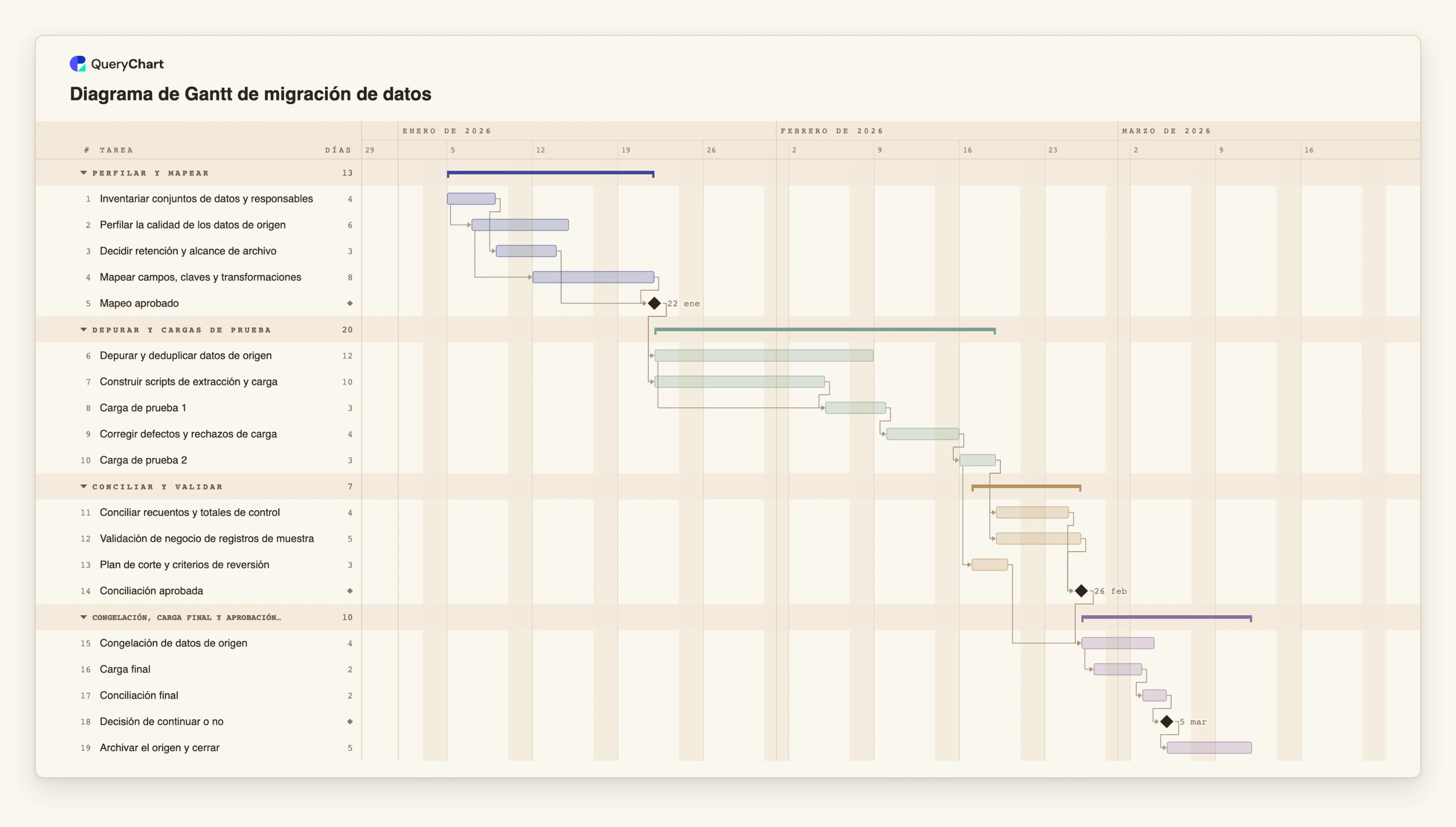

Diecinueve tareas en cuatro fases. Las duraciones son ilustrativas; fija las tuyas. Abre el panel de la hoja para ver las filas de cada etapa.

  1. Inventario, perfilado y mapeo con solape

    «Perfilar la calidad de los datos de origen» empieza dos días laborables después de que empiece «Inventariar conjuntos de datos y responsables», y «Mapear campos, claves y transformaciones» empieza tres días laborables después de que empiece el perfilado. «Mapeo aprobado» espera al mapeo y a «Decidir retención y alcance de archivo».

  2. Depuración, scripts y dos cargas de prueba

    «Depurar y deduplicar datos de origen» (12 días laborables) y «Construir scripts de extracción y carga» (10) siguen a «Mapeo aprobado». «Carga de prueba 1» empieza cinco días laborables después de iniciada la depuración, y luego vienen «Corregir defectos y rechazos de carga» (4) y «Carga de prueba 2».

  3. La conciliación como puerta

    «Conciliar recuentos y totales de control» (4 días laborables) y «Validación de negocio de registros de muestra» (5) siguen a «Carga de prueba 2». «Plan de corte y criterios de reversión» empieza un día laborable después de que empiece la carga de prueba. «Conciliación aprobada» espera a las dos primeras.

  4. Congelación, carga final y aprobación

    «Congelación de datos de origen» (4 días laborables) espera a la aprobación y al plan de corte. La carga final empieza un día laborable después de que empiece la congelación. Después vienen «Conciliación final» y «Decisión de continuar o no», y por último «Archivar el origen y cerrar».

Cómo funciona

  1. Solapa el perfilado y el mapeo

    Empieza el perfilado unos días después de iniciar el inventario y el mapeo unos días después de iniciar el perfilado, por ejemplo con 2SS+3. Así, los hallazgos del perfil cambian el mapeo mientras sigue abierto.

  2. Condiciona la construcción a un mapeo aprobado

    Pon un hito de duración 0 entre el mapeo y todo lo que se construye sobre él. Incluye la decisión de retención en el mismo hito para no mapear datos que no vas a mover.

  3. Planifica el ciclo de cargas de prueba

    Añade una carga de prueba, una tarea de corrección y una segunda carga de prueba. Si esperas más ciclos, duplica la pareja. Fija las duraciones según tus volúmenes, no según el ejemplo.

  4. Ejecuta la conciliación y la validación de negocio en paralelo

    Ambas siguen a la última carga de prueba y ambas alimentan un hito de aprobación. Escribe en las notas de la tarea los criterios de aceptación, como qué recuentos y totales deben coincidir, antes de ejecutar la carga.

  5. Dimensiona la congelación a partir de la carga final

    Añade la congelación como una tarea, haz que la carga final empiece un día después con un vínculo de inicio a inicio y sigue con la conciliación final. Alarga la carga y comprueba cuánto debe durar la congelación.

  6. Compártelo con los responsables de negocio

    Pon al responsable de los datos en Personas, comparte el diagrama y exporta un PDF para el registro del corte. Actualiza el avance a medida que se hace el trabajo.

Errores que debes evitar

  • Planificar una sola carga de prueba

    Una sola carga de prueba no permite ver si las correcciones funcionaron. Planifica al menos dos, con la tarea de corrección entre ellas, y añade una tercera si la primera muestra muchos rechazos.

  • Congelar antes de aprobar la conciliación

    Una congelación que empieza en una fecha, y no con la aprobación, puede comenzar mientras siguen sin explicarse algunas diferencias. Haz que la congelación dependa del hito de aprobación.

  • Esconder la congelación dentro de la carga

    Si la congelación no es una tarea propia, nadie ve su duración hasta la última semana. Ponla en el diagrama para que el negocio pueda acordar una ventana mientras hay tiempo de cambiarla.

  • Confundir un plan a tiempo con datos correctos

    El diagrama muestra que la conciliación se planificó y se hizo. Que los datos sean correctos lo muestran los recuentos, los totales y las muestras que registres.

Abrir el diagrama de Gantt de migración de datos

Abre la plantilla de migración de datos, cambia la duración de las cargas de prueba y mira cómo se mueve la fecha de puesta en marcha.

Abrir el diagrama de Gantt de migración de datos

Guías relacionadas

Preguntas frecuentes

¿Cuántas cargas de prueba necesito?

Depende de los volúmenes, de la calidad del origen y de lo estable que sea el mapeo. Dos con una corrección entre ellas es un mínimo habitual para planificar. Añade más parejas si es probable que la primera carga muestre muchos rechazos.

¿Dónde encaja la depuración de datos en el plan?

Después de aprobar el mapeo, en paralelo con la construcción de los scripts, para que las reglas de depuración sigan al mapeo. La primera carga de prueba puede empezar con datos depurados solo en parte si es realista para tu origen.

¿Puedo pegar una lista de tareas desde una hoja de cálculo?

Sí. Copia las filas y pégalas en la hoja. Si la primera línea nombra columnas como Tarea, Duración y Depende de (Task, Duration y Depends on también se aceptan), cada columna se asigna por su nombre. Todavía no hay carga de archivos para los diagramas de Gantt.

¿Comprueba el diagrama los resultados de la conciliación?

No. Programa las tareas de conciliación y la aprobación. Los resultados van en el registro de tu proyecto.

¿Dónde veo la ruta que fija la fecha de puesta en marcha?

Usa Ver y después Ruta crítica para iluminar la cadena de tareas que fija la fecha de fin. Consulta /es/guides/ruta-critica-diagrama-de-gantt.

La plantilla detrás de esta guía

Diagrama de Gantt de migración de datos: del perfilado a la aprobación — Diagrama de Gantt editable de migración de datos: perfilado, mapeo, depuración, cargas de prueba, conciliación, congelación del origen, carga final y aprobación, con dependencias, solapes e hitos.

Diagrama de Gantt de migración de datos: Perfilar y mapear → Depurar y cargas de prueba → Conciliar y validar → Congelación, carga final y aprobación
Cómo programar cargas de prueba, conciliación y congelación
