Cómo planificar un cierre de ejercicio con un diagrama de Gantt

Planifica el cierre financiero anual o mensual en días laborables: fechas de corte, libros auxiliares, conciliaciones, devengos, revisión y traspaso a auditoría, con las dependencias que fijan la fecha de fin.

Un calendario de cierre enumera fechas de vencimiento. Un diagrama de Gantt muestra qué espera cada fecha. Esta guía convierte una lista de comprobación de cierre en un plan con fechas en días laborables, para ver qué tarea fija la fecha de fin y qué cuesta una conciliación tardía.

En resumen

  • Trata el corte y el cierre de los libros auxiliares como hitos que esperan otras tareas, no como fechas de una lista.
  • Ejecuta en paralelo pagar, cobrar y activos fijos y únelos en un solo hito.
  • Usa inicio a inicio con desfase para el trabajo que de verdad se solapa, como el cruce intercompañía junto a los devengos.
  • Planifica el traspaso a auditoría mientras los estados aún están en revisión, no después de la firma.
  • Compara la fecha de fin con la fecha que necesitas; el cronograma no hace que las cifras sean correctas ni conformes.

De una lista de comprobación de cierre a un cronograma de cierre

La mayoría de los equipos de finanzas ya tienen una lista de comprobación de cierre: tareas, responsables y un día de vencimiento. La lista es un buen registro y una mala previsión. Trata el día 3 y el día 5 como hechos, cuando son resultados de lo que espera cada tarea. Si cuentas a pagar cierra un día tarde, la lista no puede decirte qué tareas posteriores se mueven y cuáles no.

El método consiste en convertir la lista en tres cosas: una duración en días laborables para cada tarea, una lista de lo que espera y un puñado de hitos que marcan los puntos que importan a otras personas. Corte, libros auxiliares cerrados, balance de comprobación final y estados aprobados son los cuatro habituales. Todo lo que hay entre ellos es una tarea con una dependencia. Una vez introducido, las fechas se calculan y la cadena que fija el final queda a la vista.

Tres tipos de dependencia hacen casi todo el trabajo en un cierre. Fin a inicio cubre las puertas duras, como las conciliaciones que esperan a que los libros auxiliares estén cerrados. Inicio a inicio con desfase cubre los solapes, como el cruce intercompañía que empieza un día después que los devengos. Un hito con varios vínculos de entrada cubre las uniones, como los libros auxiliares cerrados que esperan a pagar, cobrar y activos fijos. Consulta /es/guides/dependencias-diagrama-de-gantt y /es/guides/hitos-en-diagrama-de-gantt para ver la mecánica.

Un cronograma no hace que las cifras sean correctas y no toma posición sobre una norma contable ni un plazo legal. Muestra cuándo está previsto que ocurra el trabajo. El ejemplo siguiente construye por etapas la plantilla de cierre de ejercicio, con duraciones ilustrativas. Para la vista de proceso, consulta /es/templates/proceso-de-cierre-mensual, /es/templates/proceso-de-conciliacion-de-cuentas y /es/templates/proceso-de-conciliacion-bancaria.

Un cierre de ejercicio, construido por etapas

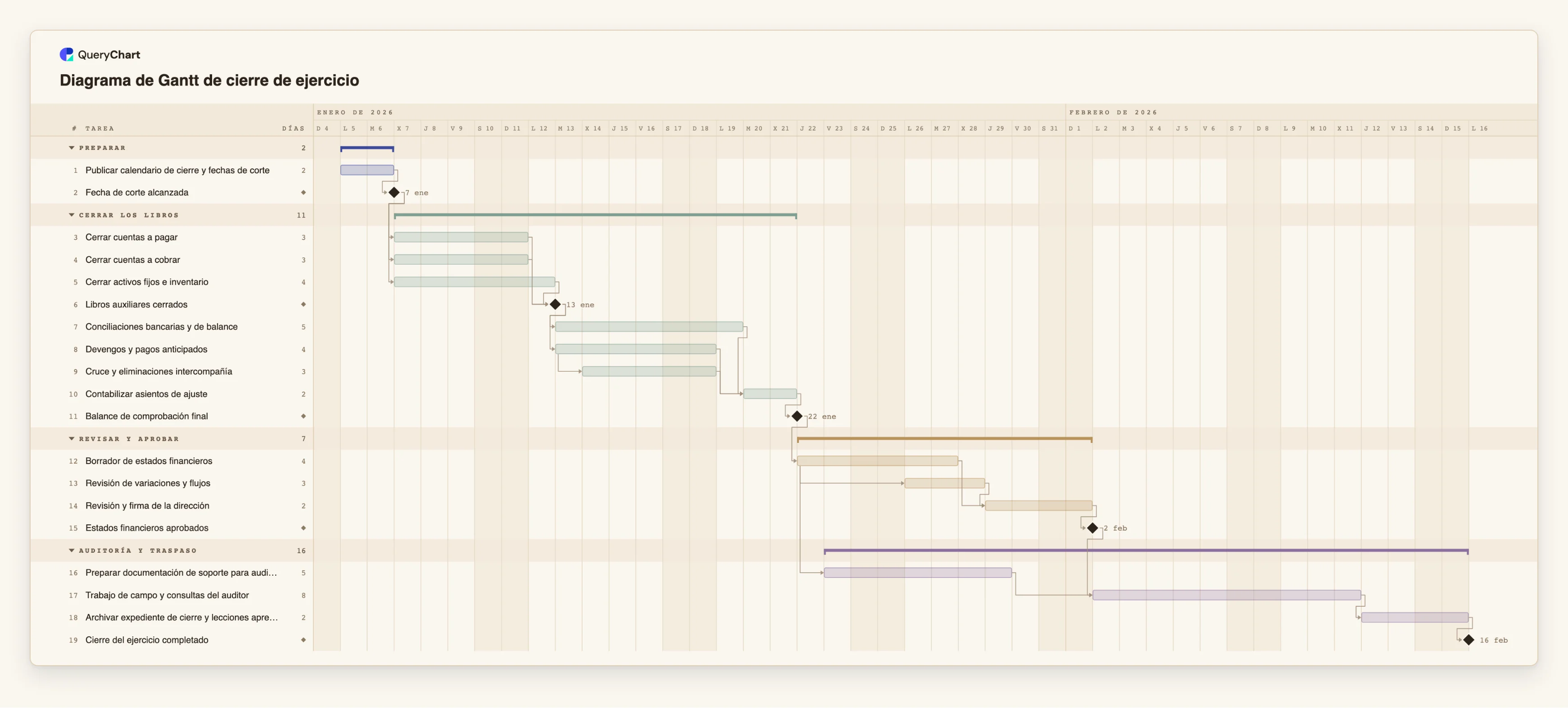

Diecinueve tareas en cuatro fases. Las duraciones son días laborables ilustrativos; fija los tuyos. Abre el panel de la hoja para ver las filas de cada etapa.

  1. El corte y los libros auxiliares

    «Publicar calendario de cierre y fechas de corte» dura 2 días laborables y lleva al hito «Fecha de corte alcanzada». Luego «Cerrar cuentas a pagar» (3), «Cerrar cuentas a cobrar» (3) y «Cerrar activos fijos e inventario» (4) corren en paralelo, y «Libros auxiliares cerrados» espera a las tres.

  2. Conciliaciones, devengos y balance de comprobación

    «Conciliaciones bancarias y de balance» (5 días) y «Devengos y pagos anticipados» (4) siguen a «Libros auxiliares cerrados». «Cruce y eliminaciones intercompañía» empieza un día laborable después de que empiecen los devengos. «Contabilizar asientos de ajuste» espera a las tres y «Balance de comprobación final» lo sigue.

  3. Revisión y aprobación

    «Borrador de estados financieros» dura 4 días. «Revisión de variaciones y flujos» empieza dos días laborables después de que empiece, y «Revisión y firma de la dirección» (2 días) espera al borrador y a la revisión. Después viene el hito «Estados financieros aprobados».

  4. Traspaso a auditoría

    «Preparar documentación de soporte para auditoría» (5 días) empieza un día laborable después de que empiece «Borrador de estados financieros». «Trabajo de campo y consultas del auditor» (8 días) espera a la aprobación y a la documentación, y luego «Archivar expediente de cierre y lecciones aprendidas» y «Cierre del ejercicio completado» terminan el plan.

Cómo funciona

  1. Convierte la lista de comprobación en tareas con duración

    Toma cada línea de la lista y dale una duración en días laborables enteros. Si una tarea dura medio día, redondea hacia arriba o únela con la vecina; QueryChart no tiene horas ni medios días.

  2. Marca primero los hitos

    Añade como tareas de 0 días los puntos de los que dependen otros: corte, libros auxiliares cerrados, balance de comprobación final, estados aprobados. Enlaza con cada uno las tareas que lo alimentan.

  3. Escribe qué espera cada tarea

    Rellena Depende de. Usa fin a inicio por defecto y inicio a inicio con desfase, por ejemplo 8SS+1, para los solapes reales, y mantén pocos solapes para poder defender cada uno.

  4. Agrupa por fase y añade responsables

    Agrupa las tareas en fases como Preparar, Cerrar los libros, Revisar y Auditoría. Pon al responsable en Personas para que el diagrama muestre quién debe hacer qué.

  5. Encuentra la tarea que fija la fecha

    Activa Ver, Ruta crítica para iluminar la cadena que decide la fecha de fin. Compara la fecha de fin con la fecha que necesitas; si es posterior, acorta algo de esa cadena.

  6. Compártelo y reutilízalo el próximo periodo

    Comparte el diagrama, actualiza el avance a medida que terminan las tareas y exporta un PDF para el expediente de cierre. El mes siguiente, duplica el diagrama y acorta las duraciones para un cierre mensual.

Errores que debes evitar

  • Programar conciliaciones antes de cerrar los libros auxiliares

    Si las conciliaciones empiezan en una fecha de calendario y no después del hito de libros auxiliares cerrados, un libro auxiliar tardío las convierte en retrabajo. Haz explícita la dependencia.

  • Planificar el traspaso a auditoría para el día siguiente a la firma

    La documentación de soporte lleva tiempo. Empiézala mientras los estados aún están en revisión, como hace el ejemplo, para que los auditores no esperen a tu propia preparación.

  • Contar fines de semana y festivos

    QueryChart programa de lunes a viernes y no tiene calendario de festivos. Si un festivo cae dentro de una tarea, añade un día laborable a su duración.

  • Leer el diagrama como una declaración de cumplimiento

    Un plan con todas las tareas a tiempo dice que el trabajo se programó y se hizo. No dice que los saldos sean correctos ni que se cumpla ninguna norma o plazo.

Abrir el diagrama de Gantt de cierre de ejercicio

Abre la plantilla de cierre de ejercicio, cambia las duraciones por las tuyas y mira cuándo termina el cierre.

Abrir el diagrama de Gantt de cierre de ejercicio

Guías relacionadas

Preguntas frecuentes

¿Puedo usar el mismo diagrama para un cierre mensual?

Sí. Conserva la estructura y acorta las duraciones. La mayoría de los cierres mensuales no tienen fase de auditoría, así que elimínala o consérvala para el trimestre.

¿Cómo muestro un plazo fijo?

Fija un inicio en una tarea solo cuando una fecha sea realmente fija. Un inicio fijo que choca con una dependencia se señala, y puedes comparar la fecha de fin con la fecha que necesitas.

¿Puedo importar nuestra lista de comprobación de cierre desde Excel?

Copia las filas y pégalas en la hoja. Si la primera línea nombra columnas como Tarea, Duración y Depende de (Task, Duration y Depends on también se aceptan), cada columna se asigna por su nombre. Todavía no hay carga de archivos para los diagramas de Gantt.

¿Sigue el diagrama las fechas previstas frente a las reales?

No. QueryChart no guarda una línea base. Exporta un PDF del plan antes de cambiarlo si quieres comparar después.

¿Dónde está el proceso que hay detrás del cierre?

En las plantillas de diagrama de flujo. Consulta /es/templates/proceso-de-cierre-mensual para los pasos y las decisiones y /es/templates/proceso-de-informacion-financiera para la información financiera.

La plantilla detrás de esta guía

Diagrama de Gantt de cierre de ejercicio para equipos de finanzas — Diagrama de Gantt editable de cierre de ejercicio: fechas de corte, cierre de libros auxiliares, conciliaciones, devengos, revisión y traspaso a auditoría en días laborables. La misma estructura sirve para un cierre mensual.

Diagrama de Gantt de cierre de ejercicio: Preparar → Cerrar los libros → Revisar y aprobar → Auditoría y traspaso
Cómo planificar un cierre de ejercicio con un diagrama de Gantt
