CAPA und Auditbefunde in einen terminierten Maßnahmenplan überführen
Machen Sie aus Korrekturmaßnahmen und Auditbefunden einen terminierten Maßnahmenplan: Eindämmung, Ursache, Freigabe, Umsetzung und Wirksamkeitsprüfung als Gantt-Diagramm mit echten Abhängigkeiten.
Ein Befund ist kein Plan, solange nicht jede Maßnahme einen Verantwortlichen, eine Länge und etwas hat, worauf sie wartet. Diese Anleitung macht aus einer CAPA oder einem Auditbefund einen terminierten Maßnahmenplan, den Sie der Person zeigen können, die ihn angestoßen hat.
Kurz gesagt
- Ordnen Sie Maßnahmen danach, worauf sie warten: Eindämmung, Nachweise, Freigabe, Umsetzung, Verifizierung.
- Lassen Sie die Eindämmung neben der Untersuchung laufen, nicht danach.
- Binden Sie die Umsetzung an einen freigegebenen Plan, damit Änderungen als Änderungen an den Terminen sichtbar werden.
- Planen Sie die Wirksamkeitsprüfung als Wartezeit mit eigener Länge, nicht als letzte Aufgabe.
- Ein terminierter Plan terminiert die Arbeit; er belegt weder die Wirksamkeit der Maßnahmen noch macht er jemanden konform.
Vom Befund zum Zeitplan
Die meisten Maßnahmenpläne beginnen als Liste: der Befund, die Maßnahme, ein Verantwortlicher und ein Fälligkeitsdatum. Die Liste ist leicht geschrieben und schwer zu verteidigen, weil die Termine einzeln gesetzt wurden. Niemand sieht, dass die Schulung vor dem Verfahren fällig ist, das sie vermittelt, oder dass die Wirksamkeitsprüfung fällig ist, bevor die Maßnahmen Zeit hatten zu wirken. Das übliche Ergebnis ist eine Kette verlängerter Fälligkeitstermine.
Die Methode hier sortiert die Maßnahmen danach, worauf sie warten, nicht danach, wer sie angestoßen hat. Die Eindämmung schützt den Kunden und wartet auf nichts. Die Ursache wartet auf Nachweise. Korrektur- und Vorbeugemaßnahmen warten auf einen freigegebenen Plan. Die Wirksamkeitsprüfung wartet auf die Maßnahmen und dann auf einen Zeitraum, in dem das Problem hätte wiederkehren können. Sind diese Beziehungen als Abhängigkeiten festgehalten, werden die Termine berechnet, und der früheste ehrliche Abschlusstermin wird sichtbar.
Ein terminierter Plan ist ein Zeitplan von Zusagen. Er zeigt nicht, dass die Maßnahmen wirken, und dass jede Aufgabe pünktlich fertig wird, macht einen Prozess weder konform mit einer Norm noch stellt es allein einen Auditor zufrieden. Die Wirksamkeit belegen die Nachweise, die Sie in der Prüfung sammeln; deshalb ist dieser Schritt als eigene Aufgabe mit eigenem Zeitfenster geplant und wird nicht am Ende vorausgesetzt.
Das Beispiel unten baut die Vorlage für den CAPA-Maßnahmenplan in Stufen auf. Wenn Sie den Prozess statt des Zeitplans wollen, mit den Entscheidungen zu Schweregrad und Eskalation, nutzen Sie das CAPA-Flussdiagramm unter /de/templates/capa-prozess und den CAPA-Workflow unter /de/templates/capa-prozess-korrekturmassnahmen.
Ein CAPA-Maßnahmenplan, in Stufen aufgebaut

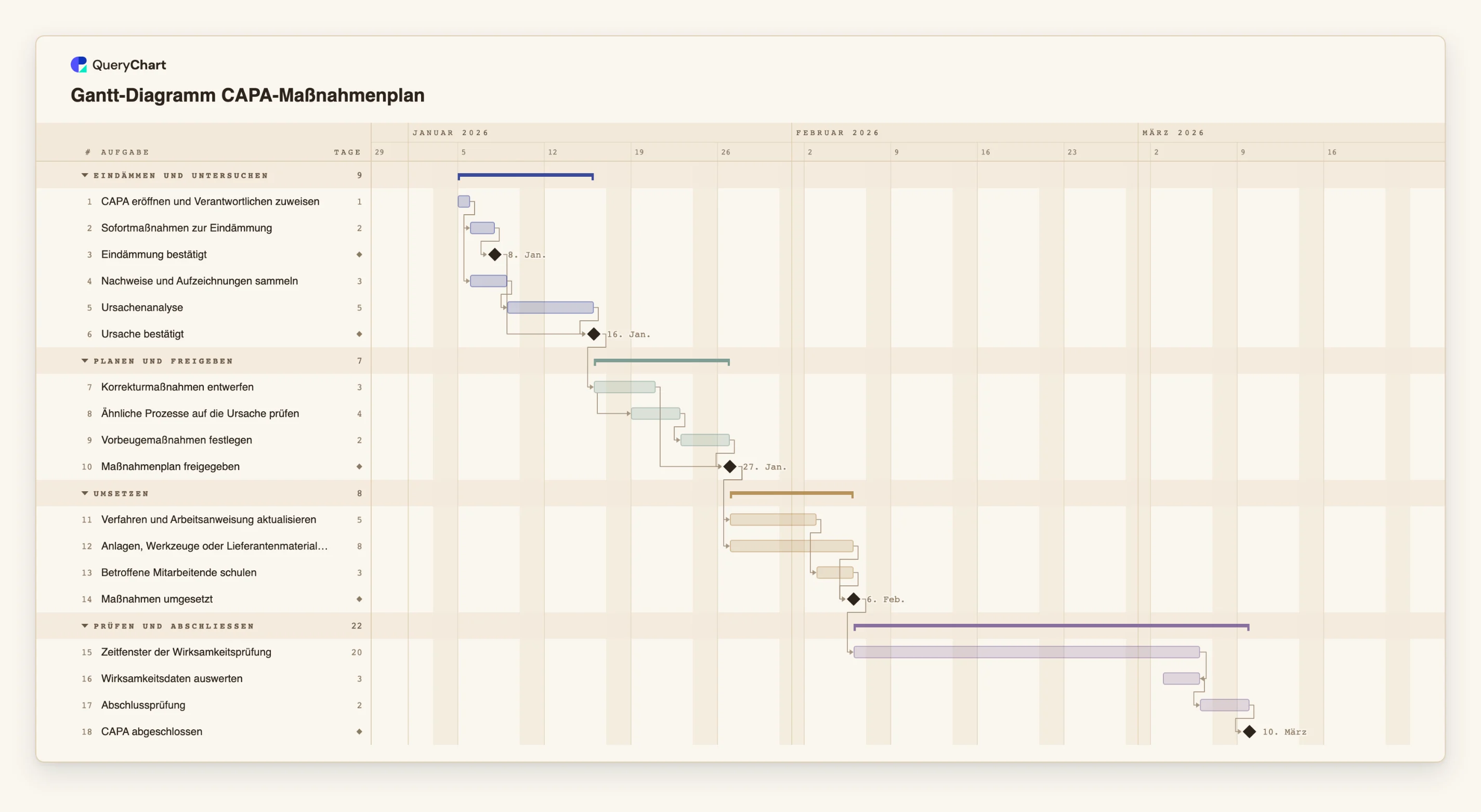

Achtzehn Aufgaben in vier Phasen. Die Dauern sind Beispiele; legen Sie Ihre eigenen fest. Öffnen Sie das Tabellenfenster, um die Zeilen hinter jeder Stufe zu sehen.
Eindämmung und Nachweise beginnen gemeinsam
„Sofortmaßnahmen zur Eindämmung“ (2 Arbeitstage) und „Nachweise und Aufzeichnungen sammeln“ (3) folgen beide auf „CAPA eröffnen und Verantwortlichen zuweisen“. „Ursache bestätigt“ ist ein Meilenstein, der auf „Ursachenanalyse“ und auf „Eindämmung bestätigt“ wartet.
Korrektur- und Vorbeugemaßnahmen, dann Freigabe
„Korrekturmaßnahmen entwerfen“ dauert 3 Tage. „Ähnliche Prozesse auf die Ursache prüfen“ beginnt einen Arbeitstag nach dem Start, und „Vorbeugemaßnahmen festlegen“ folgt darauf. „Maßnahmenplan freigegeben“ wartet auf Entwurf und Vorbeugemaßnahmen.
Umsetzung in zwei Strängen
Auf „Verfahren und Arbeitsanweisung aktualisieren“ (5 Tage) folgt „Betroffene Mitarbeitende schulen“ (3), während „Anlagen, Werkzeuge oder Lieferantenmaterial korrigieren“ (8) daneben läuft. „Maßnahmen umgesetzt“ wartet auf die Korrektur und die Schulung.
Ein echtes Zeitfenster, dann der Abschluss
„Zeitfenster der Wirksamkeitsprüfung“ umfasst 20 Arbeitstage und ist Wartezeit, kein Aufwand. „Wirksamkeitsdaten auswerten“ ist Ende-zu-Ende mit ihm verknüpft und endet daher mit dem Fenster. „Abschlussprüfung“ und der Meilenstein „CAPA abgeschlossen“ folgen.
So funktioniert es
Maßnahmen auflisten und danach ordnen, worauf sie warten
Schreiben Sie jede Maßnahme aus dem Befund als eigene Aufgabe. Fragen Sie dann bei jeder: Was muss gelten, bevor sie beginnen kann? Eindämmung: nichts. Korrekturmaßnahmen: ein freigegebener Plan. Schulung: das geänderte Verfahren.
Eindämmung von der Abhilfe trennen
Geben Sie der Eindämmung eine eigene Aufgabe und einen eigenen Meilenstein. Sie folgt dem Eröffnen der CAPA und läuft neben der Untersuchung. Verknüpfen Sie den Ursachen-Meilenstein mit ihr, wenn die Ursache nicht als verstanden gelten soll, solange sich das Problem noch ausbreitet.
Längen und Abhängigkeiten eintragen
Geben Sie jeder Aufgabe eine Länge in Arbeitstagen und füllen Sie „Hängt ab von“ (englisch Depends on) aus. Nutzen Sie Start-zu-Start für Arbeit, die beginnen kann, wenn eine andere startet, zum Beispiel 8SS+1, und einen Meilenstein der Länge 0 für Freigaben.
Die Wirksamkeitsprüfung als Zeitfenster planen
Fügen Sie eine Aufgabe für die Wartezeit hinzu und bemessen Sie ihre Länge danach, wie oft das Problem wiederkehren könnte. Legen Sie die Auswertung der Daten in eine eigene Aufgabe, die mit dem Fenster endet (FF), und schreiben Sie die Wirksamkeitskriterien in die Notizen.
Nach Befund oder Phase gruppieren und Verantwortliche ergänzen
Gruppieren Sie bei einer einzelnen CAPA nach Phase. Bei einem Audit mit mehreren Befunden gruppieren Sie nach Befund, sodass jeder ein eigenes Band hat, und tragen Sie die verantwortliche Person unter Personen ein.
Teilen und den Fortschritt aktuell halten
Teilen Sie das Diagramm mit den Verantwortlichen, aktualisieren Sie den Fortschritt, sobald Arbeit erledigt ist, und exportieren Sie ein PDF, wenn Sie eine Kopie für die CAPA-Akte oder den Auditor brauchen.
Häufige Fehler
Am Termin der letzten Maßnahme abschließen
Beginnt die Wirksamkeitsprüfung am Tag, an dem die letzte Maßnahme fertig ist, bleibt keine Zeit, dass das Problem wiederkehrt oder Nachweise entstehen. Planen Sie ein Zeitfenster und bemessen Sie es danach, wie oft das Problem auftritt.
Den Plan terminieren, bevor er freigegeben ist
Termine für die Umsetzung sind erst Zusagen, wenn der Plan freigegeben ist. Behalten Sie den Freigabe-Meilenstein im Diagramm, damit eine Planänderung die Termine verschiebt, statt durch das Ändern von Fälligkeitsdaten überdeckt zu werden.
Einen pünktlichen Plan mit einem wirksamen verwechseln
Ein Diagramm, in dem jede Aufgabe pünktlich fertig wurde, sagt, dass die Arbeit getan wurde. Es sagt nicht, dass die Ursache die wahre Ursache war oder die Abhilfe gewirkt hat. Halten Sie die Nachweise in Ihren Qualitätsaufzeichnungen und verweisen Sie in den Aufgabennotizen darauf.
Das Werkzeug als Baseline nutzen
QueryChart bewahrt keinen ursprünglichen Plan zum Vergleich mit dem aktuellen auf. Wollen Sie zeigen, wie sich die Termine geändert haben, exportieren Sie ein PDF, bevor Sie sie ändern.
CAPA-Gantt-Diagramm öffnen
Öffnen Sie die Vorlage für den CAPA-Maßnahmenplan, ändern Sie die Dauern auf Ihre eigenen und sehen Sie den Abschlusstermin wandern.
Verwandte Anleitungen
Häufig gestellte Fragen
Wie mache ich aus einem Auditbericht einen Maßnahmenplan?
Machen Sie jeden Befund zu einer Gruppe, tragen Sie seine Maßnahmen als Aufgaben mit einer Länge in Arbeitstagen ein und verknüpfen Sie sie mit Freigabe und Verifizierung. Fügen Sie eine Tabelle mit Befunden und Verantwortlichen in die Tabelle ein, wenn Sie schon eine haben.
Muss der Plan eine Ursachenanalyse zeigen?
Das sollte er, wenn Ihr Prozess eine verlangt, denn die Korrekturmaßnahmen hängen davon ab. Halten Sie die Methode, etwa 5 Whys oder ein Fischgrätdiagramm, in den Aufgabennotizen fest und das Ergebnis in Ihren Qualitätsaufzeichnungen.
Kann ich Termine verwenden, die mir der Auditor genannt hat?
Ja. Geben Sie einer Aufgabe einen festen Start, wo ein Termin wirklich feststeht. Das Diagramm markiert einen festen Start, der einer Abhängigkeit widerspricht, und zeigt so früh, dass der Termin nicht zu halten ist.
Sehe ich, welche Maßnahme den Abschlusstermin bestimmt?
Ja. Schalten Sie im Menü Ansicht den kritischen Pfad ein, um die Aufgabenkette hervorzuheben, die den Endtermin bestimmt. Eine Wartezeit wie das Wirksamkeitsfenster liegt meist darauf.
Wo ist der Prozess hinter dem Plan?
In den Flussdiagramm-Vorlagen. Der CAPA-Prozess unter /de/templates/capa-prozess zeichnet die Entscheidungen, und die Auditprozesse unter /de/templates/internes-audit-prozess und /de/templates/audit-checkliste-prozess decken die Auditseite ab.
