Cómo convertir una CAPA y hallazgos de auditoría en un plan de acción con fechas

Convierte solicitudes de acción correctiva y hallazgos de auditoría en un plan de acción con fechas: contención, causa raíz, aprobación, implantación y comprobación de eficacia, en un diagrama de Gantt con dependencias reales.

Un hallazgo no es un plan hasta que cada acción tiene un responsable, una duración y algo de lo que depende. Esta guía toma una CAPA o un hallazgo de auditoría y lo convierte en un plan de acción con fechas que puedes enseñar a quien lo planteó.

En resumen

  • Ordena las acciones por lo que esperan: contención, evidencias, aprobación, implantación, verificación.
  • Ejecuta la contención junto a la investigación, no después.
  • Condiciona la implantación a un plan aprobado para que los cambios se vean como cambios en las fechas.
  • Planifica la comprobación de eficacia como un periodo de espera con su propia duración, no como la última tarea.
  • Un plan con fechas programa el trabajo; no prueba que las acciones funcionaran ni hace conforme a nadie.

De un hallazgo a un cronograma

La mayoría de los planes de acción empiezan como una lista: el hallazgo, la acción, un responsable y una fecha límite. La lista es fácil de escribir y difícil de defender, porque las fechas se fijaron una a una. Nadie ve que la formación vence antes que el procedimiento que enseña, o que la comprobación de eficacia vence antes de que las acciones hayan tenido tiempo de funcionar. El resultado habitual es una cadena de fechas límite ampliadas.

El método aquí es ordenar las acciones por lo que esperan, no por quién las planteó. La contención protege al cliente y no espera a nada. La causa raíz espera a las evidencias. Las acciones correctivas y preventivas esperan a un plan aprobado. La comprobación de eficacia espera a las acciones y después a un periodo en el que el problema podría haber vuelto. Una vez escritas esas relaciones como dependencias, las fechas se calculan y se ve la fecha de cierre honesta más temprana.

Un plan con fechas es un cronograma de compromisos. No muestra que las acciones funcionen, y terminar todas las tareas a tiempo no hace por sí solo que un proceso cumpla una norma ni satisface a un auditor. Lo que prueba la eficacia son las evidencias que reúnes en la comprobación, por eso ese paso se planifica como tarea propia con su propia ventana en lugar de darlo por hecho al final.

El ejemplo siguiente construye por etapas la plantilla del plan de acción CAPA. Si quieres el proceso y no el cronograma, con las decisiones sobre gravedad y escalado dibujadas, usa el diagrama de flujo CAPA en /es/templates/proceso-de-accion-correctiva-y-preventiva-capa y el flujo de trabajo CAPA en /es/templates/proceso-capa-accion-correctiva-y-preventiva.

Un plan de acción CAPA, construido por etapas

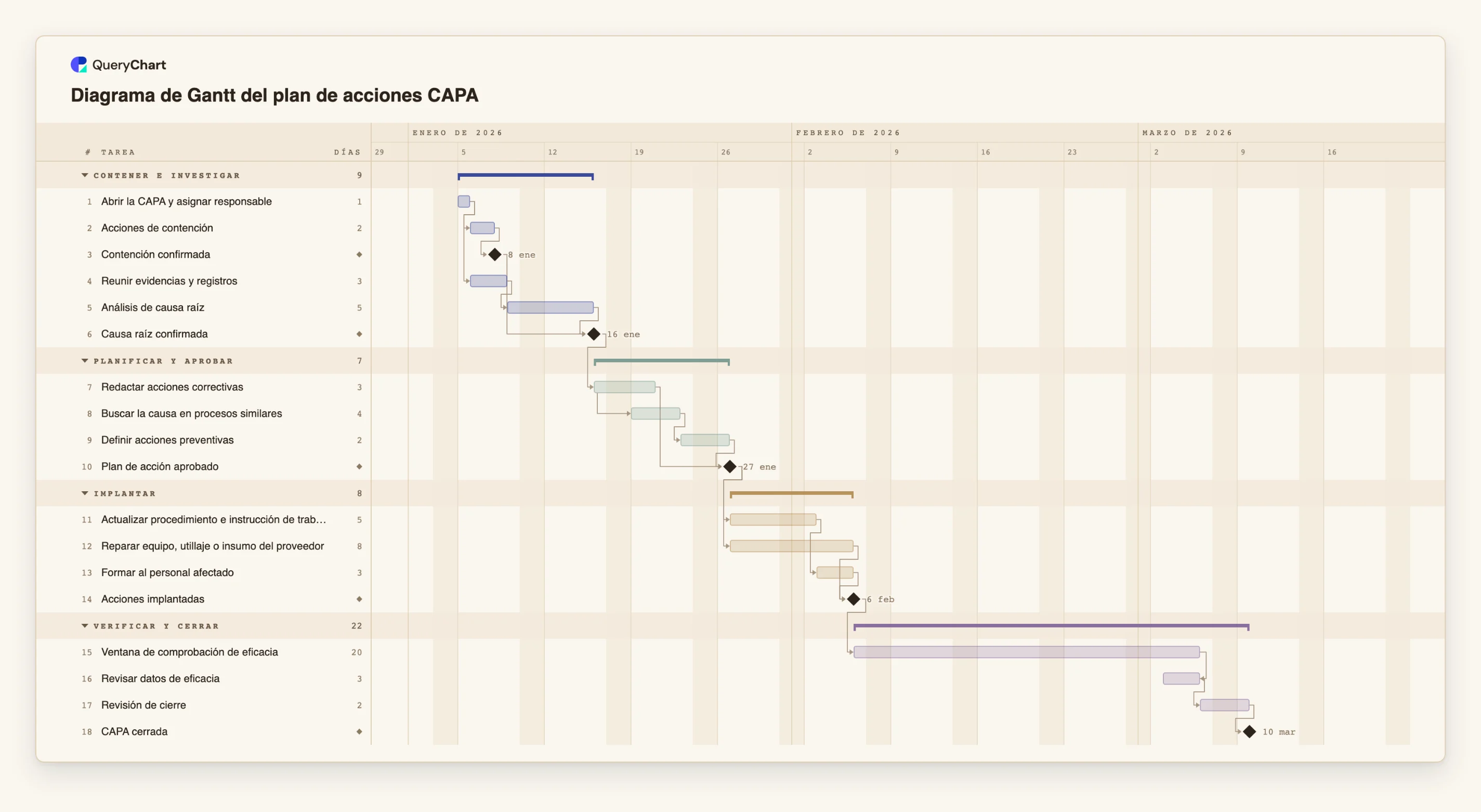

Dieciocho tareas en cuatro fases. Las duraciones son ilustrativas; fija las tuyas. Abre el panel de la hoja de cálculo para ver las filas que hay detrás de cada etapa.

  1. La contención y las evidencias empiezan a la vez

    «Acciones de contención» (2 días laborables) y «Reunir evidencias y registros» (3) siguen ambas a «Abrir la CAPA y asignar responsable». «Causa raíz confirmada» es un hito que espera a «Análisis de causa raíz» y a «Contención confirmada».

  2. Acciones correctivas y preventivas, y después aprobación

    «Redactar acciones correctivas» dura 3 días. «Buscar la causa en procesos similares» empieza un día laborable después de su inicio, y «Definir acciones preventivas» la sigue. «Plan de acción aprobado» espera tanto al borrador como a las acciones preventivas.

  3. Implantación en dos flujos

    «Actualizar procedimiento e instrucción de trabajo» (5 días) va seguida de «Formar al personal afectado» (3), mientras que «Reparar equipo, utillaje o insumo del proveedor» (8) corre a su lado. «Acciones implantadas» espera a la reparación y a la formación.

  4. Una ventana real y después el cierre

    «Ventana de comprobación de eficacia» dura 20 días laborables y es tiempo de espera, no esfuerzo. «Revisar datos de eficacia» va de fin a fin con ella, de modo que termina cuando termina la ventana. Siguen «Revisión de cierre» y el hito «CAPA cerrada».

Cómo funciona

  1. Enumera las acciones y ordénalas por lo que esperan

    Escribe cada acción del hallazgo como una tarea propia. Después pregunta de cada una: ¿qué debe cumplirse antes de que pueda empezar? Contención: nada. Acciones correctivas: un plan aprobado. Formación: el procedimiento modificado.

  2. Separa la contención de la solución

    Da a la contención su propia tarea y su hito. Sigue a la apertura de la CAPA y corre junto a la investigación. Enlaza con ella el hito de causa raíz si no quieres dar la causa por entendida mientras el problema aún se extiende.

  3. Introduce duraciones y dependencias

    Da a cada tarea una duración en días laborables y rellena Depende de (Depends on). Usa inicio a inicio para el trabajo que puede empezar cuando otro empieza, por ejemplo 8SS+1, y un hito de duración 0 para las aprobaciones.

  4. Planifica la comprobación de eficacia como una ventana

    Añade una tarea para el periodo de espera y fija su duración según la frecuencia con que podría repetirse el problema. Pon la revisión de los datos en una tarea aparte que termine con la ventana (FF), y escribe los criterios de eficacia en las notas.

  5. Agrupa por hallazgo o por fase y añade responsables

    Para una sola CAPA, agrupa por fase. Para una auditoría con varios hallazgos, agrupa por hallazgo para que cada uno tenga su propia banda, y pon a la persona responsable en Personas (People).

  6. Compártelo y mantén el avance al día

    Comparte el diagrama con los responsables, actualiza el avance a medida que se trabaja y exporta un PDF cuando necesites una copia para el registro de la CAPA o para el auditor.

Errores que debes evitar

  • Cerrar en la fecha de la última acción

    Si la comprobación de eficacia empieza el día en que se hace la última acción, no hay tiempo para que el problema se repita ni para que existan evidencias. Planifica una ventana y dale una duración acorde con la frecuencia del problema.

  • Poner fechas al plan antes de aprobarlo

    Las fechas de implantación solo son compromisos una vez aprobado el plan. Mantén el hito de aprobación en el diagrama para que un cambio en el plan mueva las fechas y no se resuelva editando fechas límite.

  • Tratar un plan a tiempo como un plan eficaz

    Un diagrama que muestra todas las tareas terminadas a tiempo dice que el trabajo se hizo. No dice que la causa fuera la causa real ni que la solución funcionara. Guarda las evidencias en tus registros de calidad y remite a ellas en las notas de la tarea.

  • Usar la herramienta como línea base

    QueryChart no guarda un plan original con el que comparar el actual. Si necesitas mostrar cómo cambiaron las fechas, exporta un PDF antes de cambiarlas.

Abre el diagrama de Gantt CAPA

Abre la plantilla del plan de acción CAPA, cambia las duraciones por las tuyas y observa cómo se mueve la fecha de cierre.

Abre el diagrama de Gantt CAPA

Guías relacionadas

Preguntas frecuentes

¿Cómo convierto un informe de auditoría en un plan de acción?

Haz de cada hallazgo un grupo, incluye sus acciones como tareas con una duración en días laborables y enlázalas con la aprobación y la verificación. Pega en la hoja una tabla de hallazgos y responsables si ya la tienes.

¿Tiene que mostrar el plan el análisis de causa raíz?

Debería, si tu proceso lo exige, porque las acciones correctivas dependen de él. Guarda el método, como los 5 porqués o un diagrama de espina de pescado, en las notas de la tarea y el resultado en tus registros de calidad.

¿Puedo usar fechas que me dio el auditor?

Sí. Da a una tarea un Inicio fijo donde una fecha sea realmente fija. El diagrama señala un inicio fijo que entra en conflicto con una dependencia, lo que muestra pronto que esa fecha no se puede cumplir.

¿Puedo ver qué acción marca la fecha de cierre?

Sí. Activa la ruta crítica en el menú Ver para resaltar la cadena de tareas que decide la fecha de fin. Un periodo de espera como la ventana de eficacia suele estar en ella.

¿Dónde está el proceso que hay detrás del plan?

En las plantillas de diagrama de flujo. El proceso CAPA en /es/templates/proceso-de-accion-correctiva-y-preventiva-capa dibuja las decisiones, y los procesos de auditoría en /es/templates/proceso-de-auditoria-interna y /es/templates/lista-de-verificacion-de-auditoria cubren la parte de auditoría.

La plantilla detrás de esta guía

Plantilla de Gantt CAPA para planes de acciones correctivas y preventivas — Diagrama de Gantt CAPA editable: contención, evidencias y causa raíz, un plan de acción aprobado, acciones correctivas y preventivas, una ventana de comprobación de eficacia y revisión de cierre, con dependencias e hitos.

Diagrama de Gantt del plan de acciones CAPA: Contener e investigar → Planificar y aprobar → Implantar → Verificar y cerrar
Cómo convertir una CAPA y hallazgos de auditoría en un plan de acción con fechas
