點樣用甘特圖規劃顧問項目同客戶等候

用甘特圖規劃顧問項目:客戶入職、啟動會議、探索、客戶審閱等候、工作坊、交付物驗收同最終匯報,將客戶負責嘅工作顯示成依賴。

顧問項目一半時間屬於客戶。呢篇指南教你點樣規劃項目,令客戶嘅數據、審閱同驗收都成為時間表入面嘅工作,匯報日期就由佢哋計出嚟。

簡而言之

  • 俾屬於客戶嘅工作自己嘅任務,工期喺啟動會議議定。
  • 用開始到開始連結,喺部分資料上開始分析同撰寫初稿。
  • 以「發現已議定」里程碑作為交付嘅關卡。
  • 客戶已預約嘅日期,例如最終匯報,用固定開始日期。
  • 甘特圖顯示時間,唔係範圍、收費或者合約。

顯示你控制唔到嘅等候

大部分顧問計劃列出顧問嘅活動,然後加一個交付日期。咁樣個日期睇落就似係對顧問速度嘅承諾。實際上,佢要視乎數據幾時到、客戶幾快審閱發現同初稿,以及決策者幾時可以坐埋一齊。呢啲等候通常係項目延誤嘅原因,但如果計劃入面冇佢哋,就睇唔到。

方法係俾每個屬於客戶嘅步驟一項工作、一個工期同一個負責人。「客戶提供數據及權限」、「客戶審閱發現」同「客戶審閱初稿」都變成資料列,而唔係寫喺註腳嘅假設。將下一段工作連結到每一項,客戶等候改變嘅時候,時間表就跟住移動。喺啟動會議議定工期,可以嘅話寫入合約或者工作說明書,有一項超時嘅時候,就用圖表去傾。

第二個想法係用部分資料就開始工作。分析唔需要所有訪談都完成,初稿亦唔需要所有工作坊都完成。短延遲嘅開始到開始連結可以表達呢點,而唔使縮短工期。不過關卡要保留。發現未議定之前,交付嘅工作都唔應該開始,而最終匯報應該倚賴已驗收嘅交付物。

呢篇指南講單一項目。新客戶入職,包括權限、數據申請同啟動會議,係例子嘅第一個階段,而唔係獨立計劃。相關流程請參閱 /yue/templates/IT顧問項目生命週期 ,管治方面請參閱 /yue/templates/項目治理流程 。一般方法請參閱 /yue/guides/項目管理甘特圖 。

分階段建立嘅顧問項目計劃

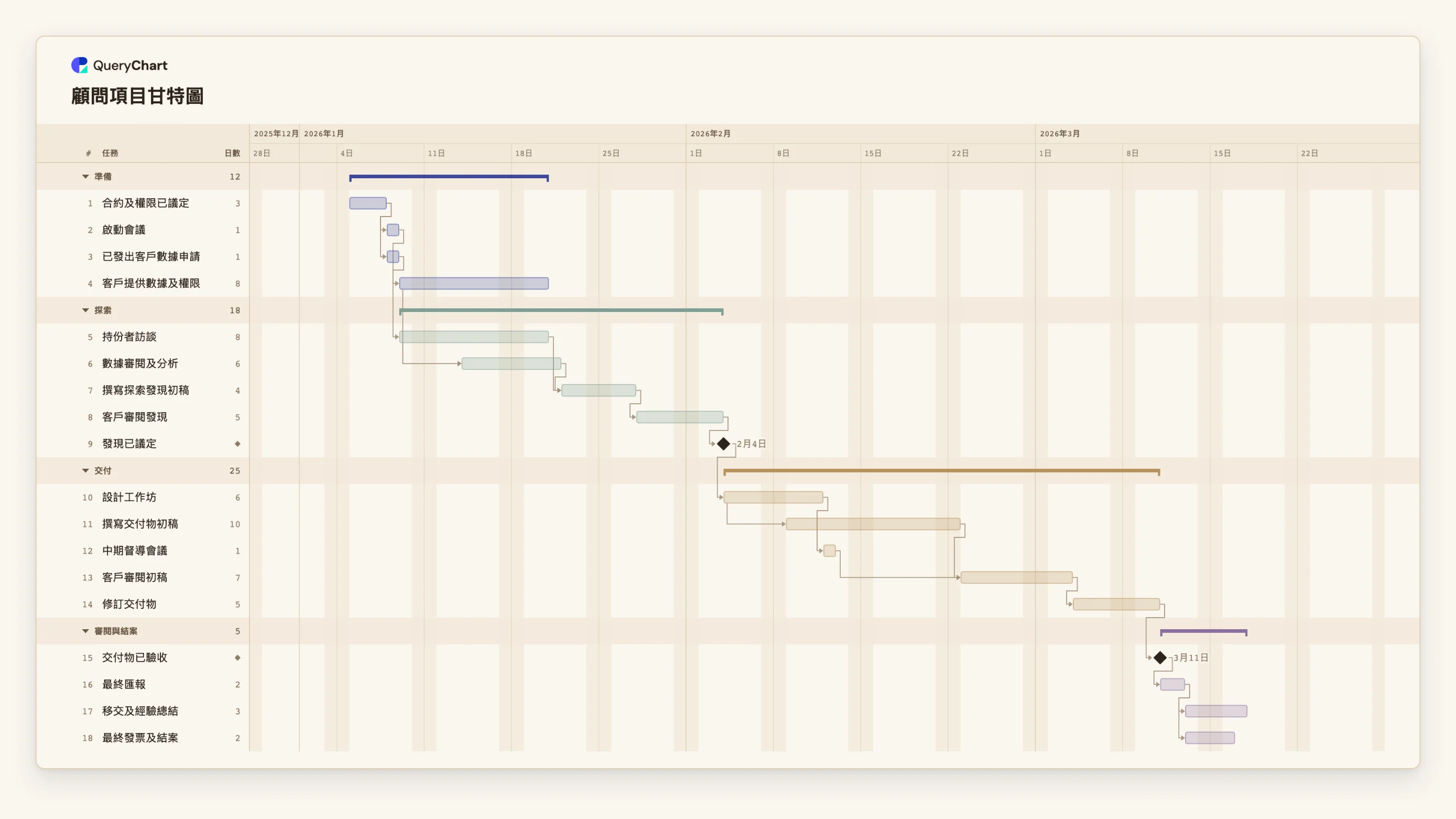

四個階段共十八項工作。工期只係示例,請自行設定。打開表格面板,可以睇到每個階段背後嘅資料列。

  1. 客戶入職

    「合約及權限已議定」(3 個工作日)係唯一嘅起始工作。「啟動會議」同「已發出客戶數據申請」都跟喺佢之後,而「客戶提供數據及權限」佔客戶 8 日時間。

  2. 探索同第一次客戶等候

    「持份者訪談」(8 日)跟喺啟動會議之後。「數據審閱及分析」喺訪談同數據提供開始後三個工作日開始。「客戶審閱發現」係 5 日等候,之後先到「發現已議定」里程碑。

  3. 交付同第二次等候

    「設計工作坊」(6 日)跟喺「發現已議定」之後。「撰寫交付物初稿」(10 日)喺工作坊開始後三個工作日開始,而「客戶審閱初稿」(7 日)要等佢同「中期督導會議」。跟住係「修訂交付物」。

  4. 驗收、匯報、結案

    「交付物已驗收」係里程碑。「最終匯報」(2 日)跟喺佢之後,而「移交及經驗總結」同「最終發票及結案」都跟喺匯報之後。

運作方式

  1. 列出你需要客戶提供乜嘢同幾時

    將每項輸入寫成一項工作,並將客戶聯絡人放入「人員」:權限、數據、審閱發現、審閱初稿、驗收。每項俾一個你已經議定嘅工期。

  2. 將你嘅工作連結到呢啲等候

    令分析倚賴數據工作,發現倚賴訪談同分析。工作可以提早開始嘅,就用開始到開始連結,例如 4SS+3。

  3. 為已議定嘅發現加一個里程碑

    令交付倚賴佢。如果客戶仲未同意,圖表顯示嘅係交付工作往後移,而唔係你遲咗。

  4. 固定客戶控制嘅日期

    如果最終匯報或者督導會議已經預約,就俾該項工作固定開始日期。之前嘅工作趕唔切嗰日,圖表會標示出嚟。

  5. 將完成日期同承諾嘅日期比較

    喺「檢視」選單開啟關鍵路徑。如果完成日期遲過你需要嘅日期,就經協議縮短一段審閱等候,而唔係直接改數字。

  6. 喺啟動會議分享,再隨進度更新

    與客戶分享圖表,令佢睇到自己嘅工作,每星期更新進度,再匯出 PDF 用於督導委員會文件。

應避免的錯誤

  • 將客戶時間收埋喺你自己嘅工作入面

    如果「分析」包括咗等數據嗰個星期,就冇人睇到呢段等候。俾佢獨立嘅工作同負責人。

  • 審閱長度未議定

    冇議定長度嘅審閱,要幾耐就幾耐。喺啟動會議議定 5 日或者 7 日,或者適合客戶嘅長度,再記低喺工作備註。

  • 發現未議定就開始交付

    喺有爭議嘅發現上開始工作坊,會製造返工。要以發現里程碑作為關卡。

  • 用圖表處理收費或範圍

    QueryChart 唔追蹤成本、預算或者人力。收費同範圍放喺合約同你嘅財務工具,圖表用嚟睇次序同日期。

打開顧問項目甘特圖

打開顧問範本,設定你自己嘅審閱長度,睇最終匯報日期點樣移動。

打開顧問項目甘特圖

相關指南

常見問題

客戶應該睇到計劃嗎?

通常應該。顯示佢哋嘅工作、負責人同工期,雙方都清楚依賴。分享連結,並匯出 PDF 用於督導委員會文件。

點樣顯示客戶已預約嘅日期?

俾該項工作固定開始日期。如果之前嘅工作趕唔切,圖表會標示該項工作,並話你知依賴容許嘅最早日期。

客戶入職放喺邊度?

放喺第一階段,即合約、權限、數據申請同啟動會議。如果你每個客戶都有較長嘅入職流程,流程方面請參閱 /yue/templates/客戶導入流程 。

如果客戶審閱超時呢?

改審閱工作嘅工期,之後所有日期都會跟住移動。如果想保留較早嘅版本,請先匯出 PDF,因為冇基準線可以比較。

本指南所用的範本

顧問項目甘特圖範本:客戶審閱等候 — 可編輯的顧問項目甘特圖:合約與權限、啟動會議、探索、客戶審閱等候、設計工作坊、督導會議、交付物驗收、最終匯報及移交,附依賴。

顧問項目甘特圖: 準備 → 探索 → 交付 → 審閱與結案
點樣用甘特圖規劃顧問項目同客戶等候
