甘特圖製作工具:喺瀏覽器砌可編輯時間表
以表格運作嘅甘特圖製作工具:輸入任務、工期同依賴,橫條同日期自動計算。可喺圖上或表格編輯,並匯出為 PDF、PNG、SVG 或 CSV。
QueryChart 嘅甘特圖製作工具,將一張有任務、工期同依賴嘅表格變成時間表。喺表格改一個數字,或者喺圖上拖動一條橫條,計劃其餘部分就會跟住變。
簡而言之
- 輸入任務、工期同依賴;日期同橫條自動計算。
- 可以喺表格或者圖上編輯:兩者改嘅都係同一份資料。
- 四種依賴類型連可選延遲、里程碑、組別、人員、進度同關鍵路徑檢視。
- 可以匯出為 PDF、PNG、SVG 或 CSV,或者用連結分享圖表。
- 不包括:資源平衡、成本、基準計劃同 Microsoft Project 匯入。
甘特圖製作工具做到啲乜,同埋做唔到啲乜
製作工具圍繞一個想法而設計:時間表係計出嚟,唔係畫出嚟。每項任務有以工作日計嘅工期、可選嘅依賴同可選嘅組別,橫條、日期同完成日期都由呢啲推算出嚟。因為圖同表格係同一份資料,你可以喺任何一邊做:輸入大量任務時就喺表格打字,調整時就喺圖上拖動。拖動橫條嚟移動、調整大小,或者將佢連去另一項任務,寫入嘅欄位同你自己打字輸入嘅一模一樣。
佢處理一個細項目真正需要嘅嘢。依賴有四種標準類型:完成到開始、開始到開始、完成到完成同開始到完成,每種都可以加上以工作日計嘅延遲或者提前量(可選)。工期為零嘅任務就係里程碑。任務可以歸入階段,可以指派人員同進度百分比,亦可以開啟關鍵路徑。時間刻度可以係日、週或者月,亦可以自動,並有一條線標示今日。工作日係星期一至五。
佢特登唔係一套完整嘅項目管理系統。佢唔會平衡資源、追蹤成本或者同基準計劃比較,只以整個工作日排程,亦唔能夠匯入 Microsoft Project 檔案。如果你需要呢啲,就將時間表放喺度,其他嘢放去別處。換嚟嘅係一份幾分鐘就砌好、可以用連結分享,並且匯出成 PDF、圖片、SVG 或者 CSV 嘅計劃。
下面嘅例子喺製作工具入面,逐個階段砌一份軟件發佈計劃。打開試算表面板,就見到橫條背後嘅表格。

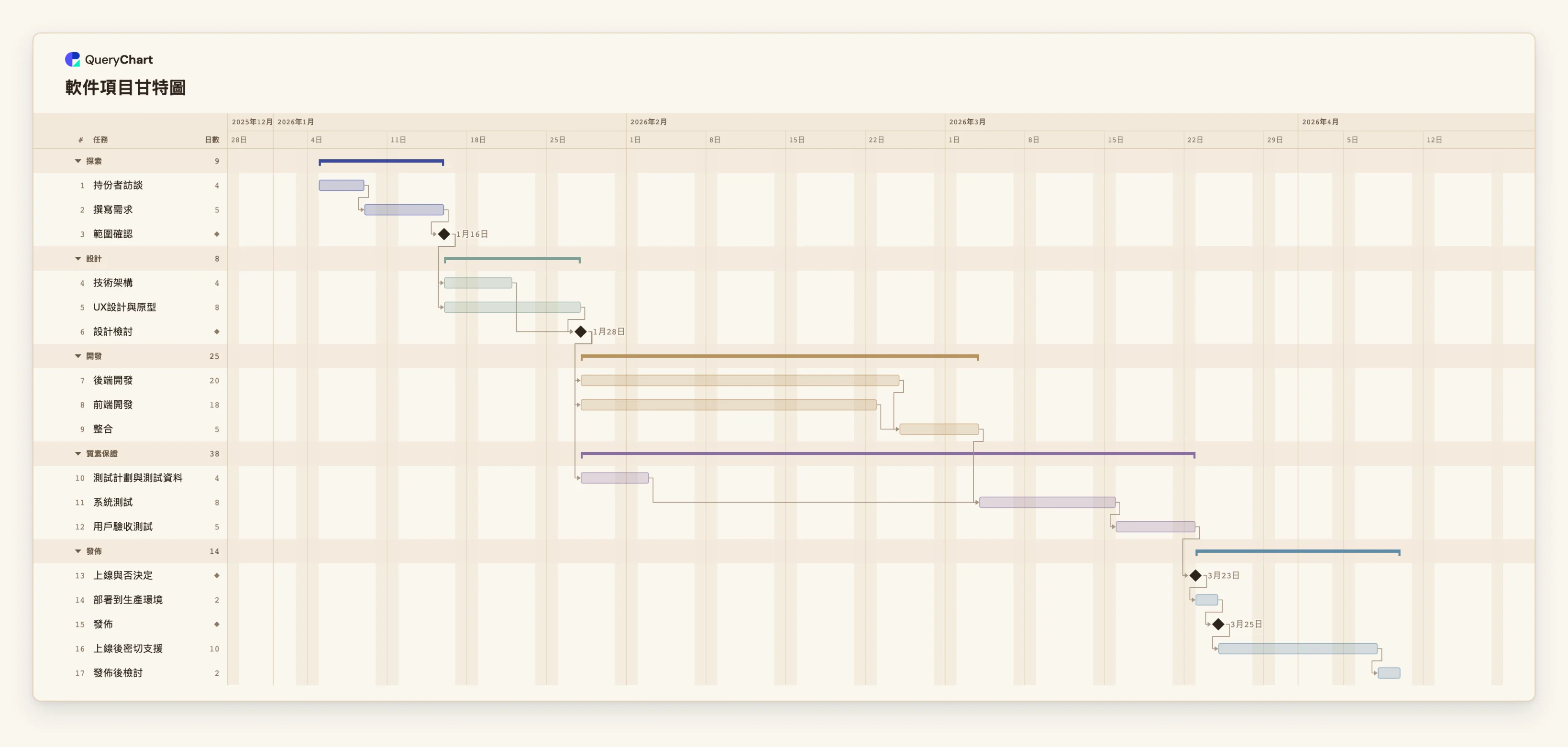

一份軟件發佈計劃,喺製作工具入面砌成
十七項任務,分五個階段。打開試算表面板,就見到每個階段背後嘅列。
探索階段,尾段有一個決定
「持份者訪談」要 4 個工作日,「撰寫需求」要 5 個。「範圍確認」嘅工期係 0,所以係一個里程碑,而設計階段嘅所有嘢都要等佢。
並行嘅設計工作流
「技術架構」同「UX設計與原型」都只等「範圍確認」,所以並排進行,而「設計檢討」要等齊兩項。兩項之中較長嗰項,決定檢討嘅日期。
並行開發,盡早測試
「後端開發」同「前端開發」喺「整合」匯合。「測試計劃與測試資料」喺開發期間預備好,所以「系統測試」可以喺整合完成嗰日開始,之後就係「用戶驗收測試」。
發佈同總結
「上線與否決定」係一個里程碑,「部署到生產環境」要等佢。喺「發佈」里程碑之後,「上線後密切支援」同「發佈後檢討」令計劃對上線後嗰幾個星期都有交代。
運作方式
由範本或者空白圖表開始
由最接近你項目嘅範本建立甘特圖,或者由空白開始。空白甘特圖會提供三份起始計劃,所以永遠有嘢可以改,而唔係面對一個空格仔。
喺表格輸入任務
喺「任務」欄每行輸入一項任務。你可以由試算表貼上一批列:如果第一行寫明咗欄名,例如 Task、Start、End、Depends on 同 Owner,每一欄都會按名稱對應。
設定工期同依賴
喺「工期」(Duration)填以工作日計嘅長度,喺「前置任務」(Depends on)填佢要等嘅任務編號。工作重疊嘅位置就加上 SS、FF 或 SF 同延遲,例如 8SS+3 代表一項任務喺任務 8 開始後三個工作日開始。
分組、指派同標示進度
為任務指定組別,將佢哋畫成階段,加入負責人,並隨住工作進行以百分比輸入進度。進度會畫喺每條橫條裡面。
喺圖上調整
拖動橫條嚟移動,拖動橫條一端嚟改變工期,或者由一條橫條拖去另一條嚟連結。每個改動都係一個復原步驟。
分享或者匯出
用連結分享圖表,或者匯出為向量 PDF、PNG 或 SVG。CSV 匯出會列出任務同 ISO 日期,可以直接用於試算表。
應避免的錯誤
貼上有兩種讀法嘅日期
3/4 呢類日期會按你所用語言嘅次序讀,所以可能係 4 月 3 日,亦可能係 3 月 4 日,視乎語言而定。貼上 ISO 日期(2026-04-03)或者將月份寫成文字就最穩陣;完全讀唔到嘅值會被報告並剔出。
將每個開始日期都固定
有固定開始日期嘅任務,唔會喺佢所依賴嘅任務移動時跟住郁,而同依賴衝突嘅固定日期會被標示。只有日期真係固定嘅地方先需要釘死。
期望有資源平衡
指派畀同一個人嘅兩項任務可以重疊:製作工具會記錄邊個負責一項任務,但唔會警告超負荷,亦唔會移動任務嚟解決。
製作甘特圖
將軟件發佈計劃打開成你自己嘅圖表,換上你嘅任務,預備好就匯出。
相關指南
常見問題
甘特圖製作工具免費嗎?
你可以唔使開帳戶就打開範本並編輯。開帳戶之後,你嘅圖表會保留,方便分享、匯出同日後返嚟。圖表同列數目受免費計劃嘅一般限制。
可以匯出啲乜?
向量 PDF、PNG、SVG 同 CSV。CSV 會列出每項任務嘅開始、完成、工期、依賴同進度,日期用 ISO 格式。
支援依賴同里程碑嗎?
支援。佢支援完成到開始、開始到開始、完成到完成同開始到完成嘅依賴,連同以工作日計嘅延遲同提前量,亦支援以工期為零嘅任務作為里程碑。
可以由 Excel 或者 Microsoft Project 匯入嗎?
你可以由 Excel 或者任何試算表貼上列到表格。如果第一行寫明咗欄名,就會按名稱對應。暫時未有檔案上載,亦唔支援 Microsoft Project 檔案。
喺手機上用得嗎?
手機只會以唯讀形式顯示圖表。編輯功能係為較大嘅螢幕而設。
