Bauübergabe, Restmängel und Mängelhaftungsfrist planen
Planen Sie das Ende eines Bauprojekts im Gantt-Diagramm: Restmängelrunden, Inbetriebnahme, Handbücher und Schulung, Abnahme der Bauleistung, Übergabe und eine als feste Wartezeit geführte Mängelhaftungsfrist.
Die letzten Wochen eines Bauprojekts bergen die meisten versteckten Abhängigkeiten. Diese Anleitung zeigt, wie Sie Restmängel, Inbetriebnahme, Dokumente und Mängelhaftungsfrist so anlegen, dass Sie sehen, was die Abnahme und das Abschlusszertifikat aufhält.
Kurz gesagt
- Teilen Sie das Projektende in Restmängel, Inbetriebnahme und Dokumente und lassen Sie jeden für sich spät sein.
- Planen Sie Begehung und Mängelliste als überlappende Aufgaben und die Beseitigung in Runden.
- Binden Sie Protokolle und Schulung an die Inbetriebnahme, nicht an das Datum der Zeichnungen.
- Behandeln Sie die Mängelhaftungsfrist als Aufgabe mit einer Dauer, die mit der Abnahme beginnt.
- Ein Zeitplan zeigt, was erwartet wird; Vertrag und befugte Personen entscheiden, was fertig ist.
Warum das Ende eines Projekts rutscht
Ein Bauzeitplan wird meist von vorn aufgebaut: Planung, Genehmigungen, Rohbau, Gebäudetechnik, Ausbau. Am Ende ist der Plan eine einzelne Linie mit der Aufschrift „Übergabe“. Dahinter stehen drei Stränge, die gleichzeitig laufen und an verschiedenen Punkten zusammentreffen: Restmängel (Snagging), Inbetriebnahme sowie Dokumente und Schulung für die Menschen, die das Gebäude betreiben. Jeder kann zu spät sein, ohne dass die anderen es sind, und ein Plan mit einer Linie kann nicht sagen, welcher.
Die Methode hier: Teilen Sie das Projektende danach, worauf jeder Strang wartet. Die Restmängel warten auf eine Begehung. Die Inbetriebnahme wartet auf einen abgestimmten Plan und darauf, dass die Systeme bereit sind. Handbücher lassen sich früh aus den Zeichnungen entwerfen, aber ihre Protokolle und die Schulung, die sie nutzt, warten auf die Inbetriebnahme. Die Abnahme der Bauleistung wartet, wie Ihr Vertrag sie definiert, auf die Stränge, die er nennt. Danach beginnt die Mängelhaftungsfrist und muss ablaufen, bevor das Abschlusszertifikat kommt.
Gehen Sie sorgfältig mit dem Wort fertig um. Ein Diagramm zeigt, wann Aufgaben voraussichtlich enden. Es bescheinigt nicht, dass etwas fertig, sicher oder abgenommen ist; das wird nach dem Vertrag von den dazu befugten Personen entschieden. Die Dauern im Beispiel sind Beispielwerte, und die Länge einer Mängelhaftungsfrist ist das, was Ihr Vertrag sagt.
Das Beispiel baut die Vorlage für die Bauübergabe in Stufen auf. Für den Bau selbst nutzen Sie die Anleitung unter /de/guides/bauzeitenplan-gantt-diagramm-erstellen und die Vorlage unter /de/templates/bauzeitenplan-gantt-diagramm.

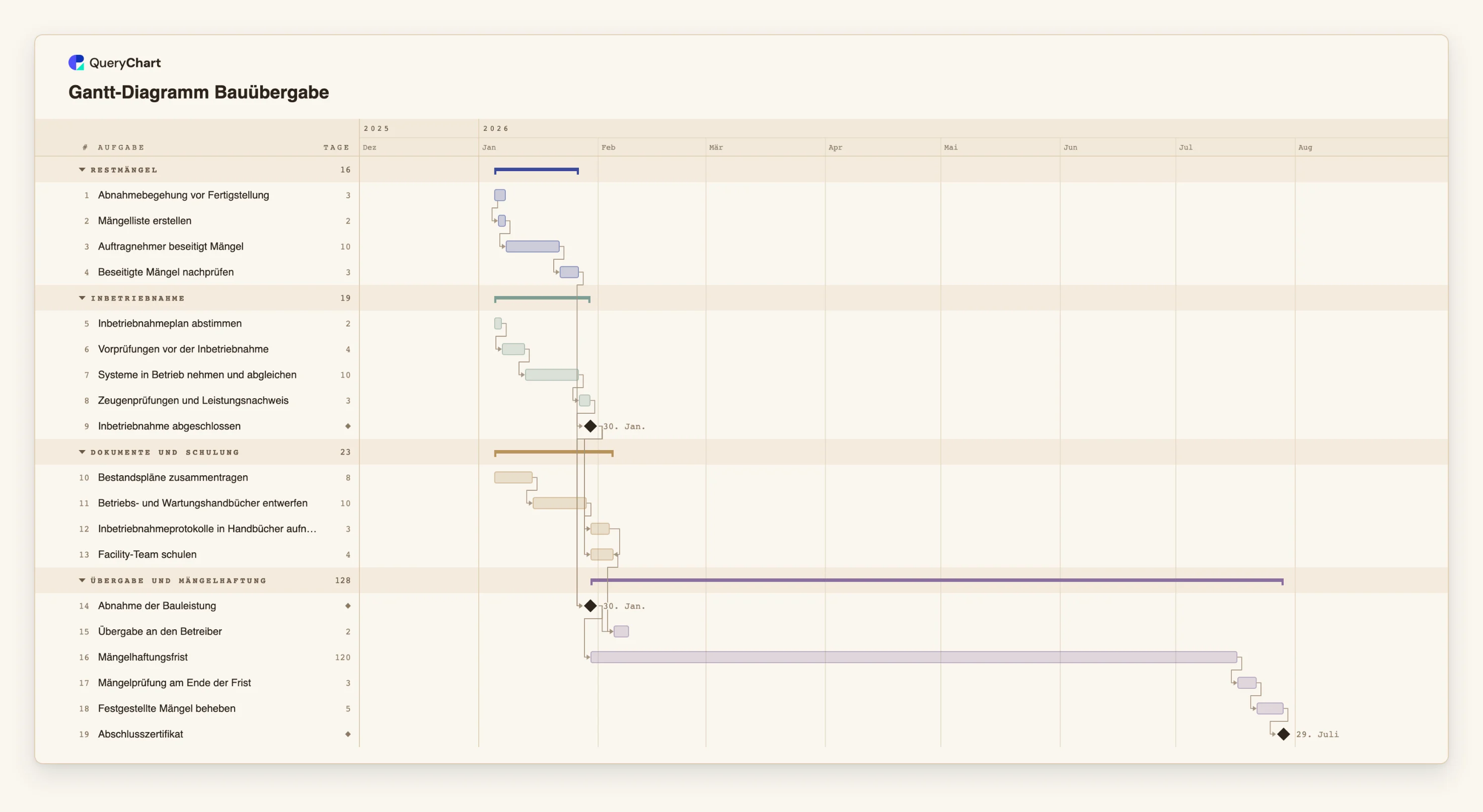

Eine Bauübergabe, in Stufen aufgebaut
Neunzehn Aufgaben in vier Phasen. Die Dauern sind Beispielwerte; nehmen Sie die Längen aus Ihrem eigenen Programm und Vertrag. Öffnen Sie die Tabelle, um die Zeilen hinter jeder Stufe zu sehen.
Restmängel: begehen, auflisten, beseitigen, nachprüfen
„Abnahmebegehung vor Fertigstellung“ dauert 3 Arbeitstage. „Mängelliste erstellen“ (2) beginnt einen Arbeitstag nach deren Start, die Liste entsteht also während der Begehung. „Auftragnehmer beseitigt Mängel“ dauert 10 Tage und „Beseitigte Mängel nachprüfen“ 3.
Die Inbetriebnahme als eigene Kette
„Inbetriebnahmeplan abstimmen“ (2), „Vorprüfungen vor der Inbetriebnahme“ (4), „Systeme in Betrieb nehmen und abgleichen“ (10) und „Zeugenprüfungen und Leistungsnachweis“ (3) laufen nacheinander neben den Restmängeln und enden beim Meilenstein „Inbetriebnahme abgeschlossen“.
An die Inbetriebnahme gebundene Dokumente und Schulung
„Bestandspläne zusammentragen“ (8) und „Betriebs- und Wartungshandbücher entwerfen“ (10) beginnen früh. „Inbetriebnahmeprotokolle in Handbücher aufnehmen“ wartet auf den Entwurf und auf „Inbetriebnahme abgeschlossen“. „Facility-Team schulen“ (4) endet einen Arbeitstag nach dem Einpflegen der Protokolle.
Abnahme, Übergabe, dann eine Wartezeit
„Abnahme der Bauleistung“ wartet auf „Beseitigte Mängel nachprüfen“ und „Inbetriebnahme abgeschlossen“. „Übergabe an den Betreiber“ (2) wartet zusätzlich auf die Schulung. „Mängelhaftungsfrist“ (120 Tage, beispielhaft) beginnt mit der Abnahme, gefolgt von „Mängelprüfung am Ende der Frist“, „Festgestellte Mängel beheben“ und dem Meilenstein „Abschlusszertifikat“.
So funktioniert es
Die Stränge auflisten, nicht die Gewerke
Schreiben Sie auf, was gelten muss, damit das Gebäude übergeben werden kann: Mängel geschlossen, Systeme in Betrieb genommen, Dokumente geliefert, Personal geschult. Machen Sie jeden Punkt zu einer eigenen Gruppe im Diagramm.
Restmängel in Runden planen
Geben Sie Begehung, Liste, Beseitigung und Nachprüfung eigene Aufgaben. Reicht eine Runde voraussichtlich nicht, kopieren Sie die letzten beiden Aufgaben und verknüpfen Sie sie, damit die zweite Runde in den Terminen erscheint.
Die Inbetriebnahme in der Reihenfolge Ihres Plans ordnen
Tragen Sie die Systeme in der Reihenfolge des Inbetriebnahmeplans mit Dauern in Arbeitstagen ein. Nutzen Sie Start-Start-Verknüpfungen, wo zwei Systeme gleichzeitig in Betrieb gehen können, zum Beispiel 8SS+1.
Protokolle und Schulung an die Inbetriebnahme koppeln
Lassen Sie die Protokolle vom Entwurf der Handbücher und vom Inbetriebnahme-Meilenstein abhängen. Nutzen Sie eine Ende-Ende-Verknüpfung, 12FF+1, wo die Schulung früher beginnen, aber nicht vor dem letzten Protokoll enden kann.
Abnahme und Mängelhaftungsfrist ergänzen
Fügen Sie einen Meilenstein für die Abnahme hinzu, der auf die Stränge wartet, die Ihr Vertrag nennt. Fügen Sie die Mängelhaftungsfrist als Aufgabe ab diesem Meilenstein hinzu, mit der Länge aus dem Vertrag in Arbeitstagen.
Kritischen Pfad prüfen und teilen
Schalten Sie im Menü Ansicht den kritischen Pfad ein, um zu sehen, welcher Strang das Datum bestimmt, teilen Sie das Diagramm mit Bauherr und Betreiber und exportieren Sie ein PDF für die Übergabeakte.
Häufige Fehler
Eine Aufgabe namens Übergabe
Ein einzelner Balken verbirgt, ob Restmängel, Inbetriebnahme oder Dokumente der späte Strang sind. Teilen Sie ihn auf, damit sich eine Verzögerung an der richtigen Stelle zeigt.
Schulung, bevor die Systeme laufen
Schulung an einem noch nicht in Betrieb genommenen System lehrt das Falsche. Lassen Sie die Schulung von der Inbetriebnahme abhängen, nicht nur von den Handbüchern.
Die Mängelhaftungsfrist mit der Übergabe beginnen
Viele Verträge zählen die Frist ab der Abnahme; prüfen Sie, wie Ihrer sie definiert. Beginnt sie mit einem anderen Ereignis, verknüpfen Sie sie stattdessen mit diesem Meilenstein.
Kalendertage zählen
QueryChart zählt Arbeitstage, Montag bis Freitag, und hat keinen Feiertagskalender. Ist ein Zeitraum in Ihrem Vertrag in Kalendermonaten angegeben, rechnen Sie ihn in Arbeitstage um und vermerken Sie in den Aufgabennotizen, wie.
Gantt-Diagramm Bauübergabe öffnen
Öffnen Sie die Vorlage, ersetzen Sie die Dauern durch Ihre eigenen und sehen Sie, welcher Strang das Übergabedatum bestimmt.
Verwandte Anleitungen
Häufig gestellte Fragen
Wie lang ist eine Mängelhaftungsfrist?
Das legt der Vertrag fest, und sie ist unterschiedlich. Die 120 Arbeitstage in der Vorlage sind ein Beispiel, keine Norm. Tragen Sie Ihre eigene Länge ein.
Brauche ich eine Aufgabe für jeden Mangel?
Meist nicht. Beschränken Sie das Diagramm auf die Runden von Prüfung und Beseitigung und führen Sie die Liste der Punkte als Tabelle. Ist ein Punkt groß genug, um das Datum zu beeinflussen, geben Sie ihm eine eigene Aufgabe.
Kann das Diagramm Sicherheitseinbehalt oder Kosten zeigen?
Nein. QueryChart verfolgt weder Kosten noch Einbehalte. Nutzen Sie das Diagramm für die Termine und führen Sie das Geld in Ihren eigenen Aufzeichnungen.
Was, wenn der Betreiber das Gebäude vor Abschluss der Inbetriebnahme übernimmt?
Planen Sie es so, wie es geschieht: Ändern Sie die Abhängigkeiten, sodass Übergabe oder Abnahme nicht mehr auf die Inbetriebnahme warten, und fügen Sie die spätere Inbetriebnahme als eigene Aufgaben hinzu. Das Diagramm zeigt die sich ergebenden Termine.
Wo finde ich den Übergabeprozess statt des Zeitplans?
In den Flussdiagramm-Vorlagen. Siehe /de/templates/schiffsreparatur-uebergabe-verfahren für eine Übergabefolge und /de/templates/projektabschluss-prozess für den Projektabschluss.
