مخطط جانت في إدارة المشاريع: ما يُظهره وما يتركه

كيف يندرج مخطط جانت في إدارة المشاريع: عرض الجدول الزمني بجانب النطاق والمخاطر وتقارير الحالة، وما يغطيه جانت في QueryChart وما لا يغطيه لمدير المشروع.

يبقي مدير المشروع عدة أمور في نظره: النطاق والجدول والمخاطر والأشخاص والحالة. ويغطي مخطط جانت واحداً منها، الجدول الزمني، ويؤديه جيداً. ويبيّن هذا الدليل أين يندرج وأين يقف.

باختصار

  • جانت هو عرض الجدول الزمني؛ أما النطاق والمخاطر والميزانية فتقع في أجزاء أخرى من الخطة.
  • يُظهر المسار الحرج أي التأخيرات تحرك موعد النهاية.
  • يدعم التقدم وموعد الانتهاء تقرير حالة بصورة واحدة.
  • يغطي QueryChart أيام العمل الكاملة وأربعة أنواع اعتماديات والمعالم والمجموعات والأشخاص والتقدم.
  • غير مغطى: خطوط الأساس وموازنة الموارد وتتبع التكلفة وتقاويم العطلات وملفات Microsoft Project.

منظور واحد للمشروع، لا المشروع كله

في إدارة المشاريع مخطط جانت هو عرض الجدول الزمني. يسرد المهام، ويُظهر مدة كل منها وما يعتمد على ماذا، ويعطي موعد الانتهاء. وهو مفيد مبكراً لاختبار مدى قابلية الخطة للتصديق، وأثناء التنفيذ لرؤية ما يتحرك حين يتأخر شيء. والمسار الحرج، سلسلة المهام التي تحدد موعد النهاية، يُظهر أين يهم التأخر وأين يوجد هامش.

وصلته ببقية الممارسة الإدارية محددة. النطاق يقرر أي المهام موجودة، فيجب أن تغيّر تغييراتُ النطاق المخطط. والمخاطر تظهر سبباً لإضافة مهمة احتياطية أو لاختيار ترتيب مختلف. وتقارير الحالة تستخدم التقدم وموعد الانتهاء: فمخطط ملأت تقدمه وفعّلت مساره الحرج يتيح لك أن تُبلغ بصورة واحدة هل لا يزال موعد النهاية قائماً.

يغطي مخطط جانت في QueryChart الجدول الزمني: مهام بأيام عمل كاملة (من الاثنين إلى الجمعة)، وأربعة أنواع اعتماديات مع تأخير أو تقديم، ومعالم رئيسية، ومجموعات بوصفها مراحل، وأشخاصاً، ونسبة تقدم، وملاحظات على كل مهمة. ويعرض المسار الحرج خياراً، ويُصدَّر PDF وPNG وSVG وCSV، ويمكن مشاركته رابطاً مع التعليقات والموافقات وسجل الإصدارات. ولا يوفر خطوط أساس ولا مقارنة المخطط بالفعلي، ولا موازنة الموارد، ولا تتبع التكلفة، ولا تقاويم العطلات، ولا ملفات Microsoft Project.

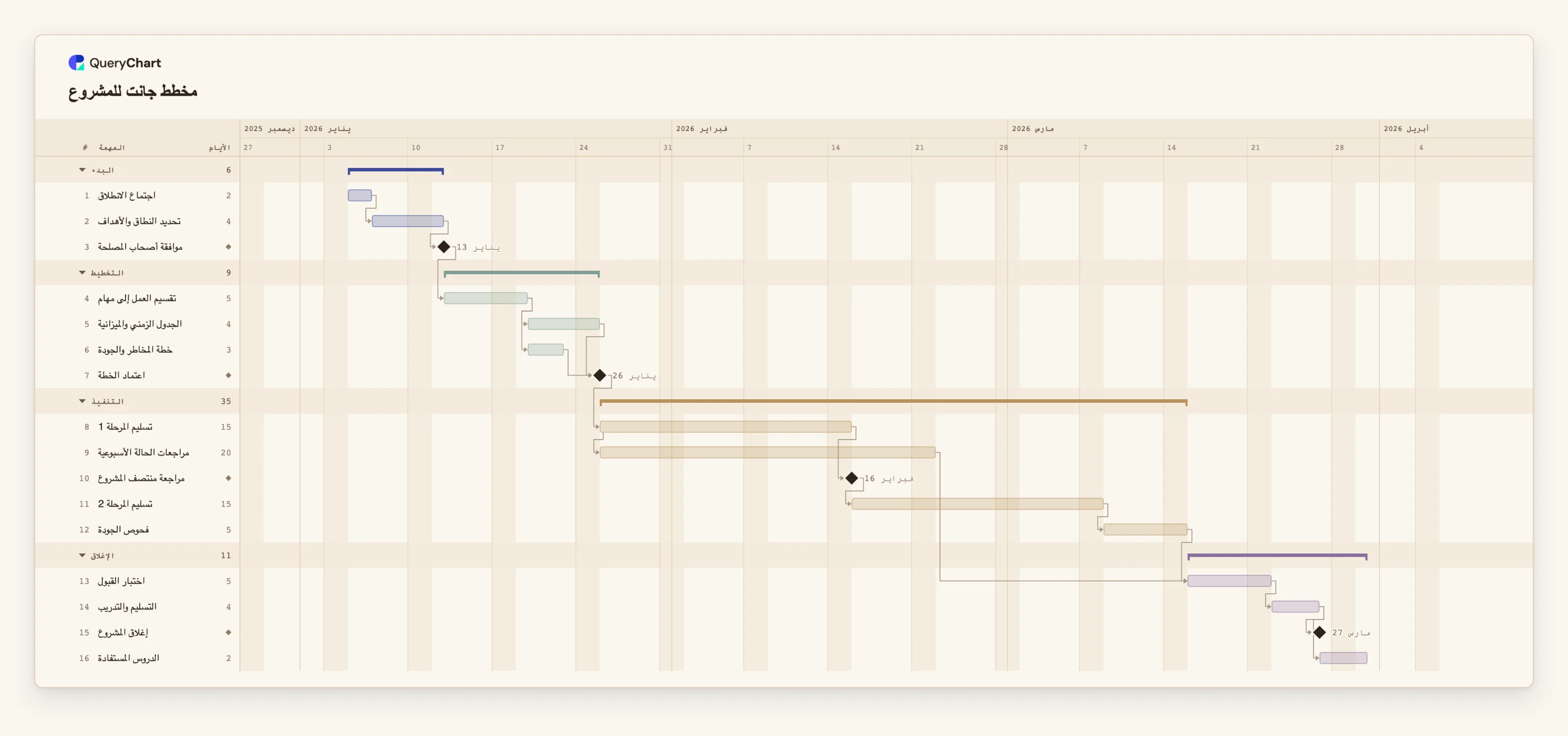

المثال مشروع عام فيه بوابة اعتماد الخطة ومرحلتا تنفيذ وتسليم.

مشروع عام من الانطلاق إلى الدروس المستفادة

ست عشرة مهمة في التخطيط ومرحلتَي تنفيذ والإغلاق. فعّل المسار الحرج لترى السلسلة التي تحدد موعد النهاية.

  1. البدء والحصول على الموافقة

    تستغرق «اجتماع الانطلاق» يومَي عمل و«تحديد النطاق والأهداف» 4 أيام. أما «موافقة أصحاب المصلحة» فمدتها 0: معلم رئيسي يحدد قرار المضي.

  2. التخطيط ثم الاعتماد

    تستغرق «تقسيم العمل إلى مهام» 5 أيام، ثم تجري «الجدول الزمني والميزانية» (4) و«خطة المخاطر والجودة» (3) بالتوازي. و«اعتماد الخطة» معلم رئيسي ينتظرهما معاً.

  3. التنفيذ مع مراجعات مستمرة

    تستغرق «تسليم المرحلة 1» 15 يوماً، وتبدأ «مراجعات الحالة الأسبوعية» معها وتستمر 20 يوماً. و«مراجعة منتصف المشروع» معلم رئيسي بعد المرحلة 1.

  4. الإنهاء والإغلاق

    «تسليم المرحلة 2» (15 يوماً) و«فحوص الجودة» تؤديان إلى «اختبار القبول»، الذي ينتظر أيضاً مراجعات الحالة. ويتبع «التسليم والتدريب» المعلم الرئيسي «إغلاق المشروع» ثم «الدروس المستفادة».

كيف تعمل

  1. ثبّت النطاق قبل الجدول

    اذكر ما يجب أن يسلّمه المشروع. يجب أن تُرد كل مهمة في المخطط إلى شيء ضمن النطاق.

  2. أدخل المهام ومددها

    أضف مهمة في كل صف بمدة بأيام عمل كاملة. اترك التواريخ فارغة ودعها تُحسب.

  3. أضف الاعتماديات والمعالم

    اربط المهام في «تعتمد على»، مستخدماً SS أو FF أو SF مع تأخير حيث يتداخل العمل. وعلّم البوابات والتسليمات بمدة 0.

  4. جمّع في مراحل وعيّن الأصحاب

    استخدم «المجموعة» للمراحل و«الأشخاص» للأصحاب، ليطابق المخطط طريقة تقريرك.

  5. فعّل المسار الحرج

    اختر «عرض» ثم «المسار الحرج». يضيء السلسلة التي تحدد موعد الانتهاء، فتعرف أين يؤلم التأخر.

  6. حدّث التقدم وأبلغ

    أدخل التقدم مع سير العمل، ثم شارك المخطط رابطاً أو صدّر PDF لتقرير الحالة. وتساعد التعليقات وسجل الإصدارات على تدوين ما تغيّر.

أخطاء ينبغي تجنّبها

  • توقع خطوط أساس أو تتبع تأخر

    لا يقارن المخطط الخطة بإصدار أسبق. وإن احتجت إلى ذلك فصدّر PDF أو CSV عند كل اعتماد واحتفظ به.

  • استخدام جانت لإدارة الموارد

    يمكن إسناد أشخاص إلى المهام، لكن الإسنادات المتداخلة لا تُعلَّم. تحقق من الحمل على حدة.

  • التخطيط بالأيام التقويمية

    المدد أيام عمل كاملة من الاثنين إلى الجمعة، ولا يوجد تقويم عطلات. أضف احتياطياً أو مهمة لإغلاقات معروفة.

  • ترك المخطط يبلى

    جدول لا يحدّثه أحد أسوأ من لا جدول. اتفقوا على من يحدّث التقدم وكل كم.

خطّط مشروعاً بمخطط جانت

افتح قالب المشروع بوصفه مخططك الخاص، واستبدل مهامه بمهامك وفعّل المسار الحرج.

خطّط مشروعاً بمخطط جانت

أدلة ذات صلة

الأسئلة الشائعة

هل يكفي مخطط جانت لإدارة المشاريع؟

لا. إنه يغطي الجدول الزمني. وتحتاج أيضاً إلى النطاق والمخاطر والأشخاص والميزانية، وهي في خطة المشروع وأدوات أخرى.

هل يعرض QueryChart المسار الحرج؟

نعم، خياراً تحت «عرض». يضيء سلسلة المهام التي تحدد موعد الانتهاء. وهو متوقف افتراضياً.

هل أستطيع مقارنة التواريخ المخططة بالفعلية؟

لا. لا خطوط أساس. يُسجَّل التقدم نسبةً مئوية؛ وللاحتفاظ بسجل لخطة أسبق صدّرها.

هل أستطيع استيراد ملف Microsoft Project؟

لا. يمكنك نسخ صفوف من جدول بيانات ولصقها، والتصدير بصيغة CSV، لكن ملفات mpp. وXML غير مدعومة.

هل يستطيع فريقي التعليق على المخطط؟

نعم. تعمل التعليقات والموافقات وسجل الإصدارات كما في أي مخطط QueryChart، ويمكنك مشاركته رابطاً.

القالب الذي يقوم عليه هذا الدليل

قالب مخطط جانت للمشروع: التخطيط والجدولة والمعالم — قالب مخطط جانت قابل للتعديل لمشروع كامل: 16 مهمة في أربع مراحل مع الاعتماديات والمعالم والمسار الحرج. غيّر مدة مهمة فتتحرك كل المهام اللاحقة معها.

مخطط جانت للمشروع: البدء → التخطيط → التنفيذ → الإغلاق
مخطط جانت في إدارة المشاريع: ما يُظهره وما يتركه
