كيف تتتبع التقدم في مخطط جانت دون تحريك التواريخ

سجّل نسبة الإنجاز لكل مهمة في مخطط جانت، واقرأ الأشرطة المملوءة، وتعرّف ما يغيّره التقدّم وما لا يغيّره. يُرسم التقدّم على الشريط، وتأتي التواريخ من المدد والاعتماديات فقط.

التقدّم في مخطط جانت على QueryChart رقم من 0 إلى 100 لكل مهمة، يُرسم جزءاً مملوءاً من الشريط. يخبر القارئ بكم أُنجز. ولا يحرّك تاريخاً أبداً، ومعرفة ذلك تجعل استخدام العمود أسهل بكثير.

باختصار

  • التقدّم عدد صحيح من 0 إلى 100 لكل مهمة، يُرسم جزءاً مملوءاً من الشريط.
  • لا يغيّر التواريخ أبداً: المدد والاعتماديات وتواريخ البدء الثابتة فقط تغيّرها.
  • المعالم الرئيسية لا شريط لها لتُملأ، فلا يُرسم عليها التقدّم.
  • اقرأ الحالة بمقارنة تعبئة الشريط بخط اليوم.
  • كلمات الحالة الملصقة تُقرأ تقدّماً فقط إن كانت رقماً أو نسبة مئوية أو كلمة done.

نسبة الإنجاز سجل، لا مدخل للجدولة

لكل مهمة قيمة تقدّم (Progress) اختيارية، وهي عدد صحيح من 0 إلى 100. يمكنك كتابتها في عمود التقدّم في الجدول، أو ضبطها بالمنزلق في بطاقة المهمة، أو سحب مؤشر التقدّم على الشريط في اللوحة. ويقفز السحب بخطوات من 5. فيعرض الشريط تعبئة صلبة للجزء المنجز، ويترك الباقي مساراً أفتح، وطالما كانت المهمة بين 1 و99 بالمئة تُكتب القيمة بجانب الشريط.

وما لا يفعله التقدّم مهم بالقدر نفسه. يُحسب الجدول من المدد والاعتماديات وتواريخ البدء الثابتة، ولا شيء غيرها. المهمة عند 100 بالمئة يبقى شريطها حيث كان، والمهام التابعة لها تبدأ حين تقول اعتماديتها. الانتهاء المبكر لا يسحب العمل اللاحق إلى الأمام، والتأخر لا يدفعه إلى الخلف. فإن غيّر الواقع التواريخ فغيّر المدة أو الاعتمادية أو البدء الثابت، ويعيد المخطط الحساب.

وبهذا يكون التقدّم بياناً واضحاً بالحالة لا توقعاً. يفتح القارئ المخطط، ويرى إلى أي حد امتلأ كل شريط، ويقارن ذلك بخط اليوم. الشريط الممتلئ في معظمه والواقع بعيداً قبل خط اليوم في مساره. والشريط الفارغ تقريباً الذي يعبره اليوم يحتاج إلى حديث. لا يحسب المخطط هذه المقارنة ولا يحتفظ بخطة أصلية للمقارنة، فيبقى الحكم لمن يقرأه.

يستخدم المثال أدناه قالب مخطط جانت للمشروع على /ar/templates/مخطط-جانت-للمشروع. يأتي القالب دون أي تقدّم، فكل ما هنا تضيفه أنت. ولمعرفة كيف تحدد الاعتماديات في ذلك المخطط التواريخ راجع /ar/guides/اعتماديات-مخطط-جانت.

التقدّم على خطة مشروع، خطوة بخطوة

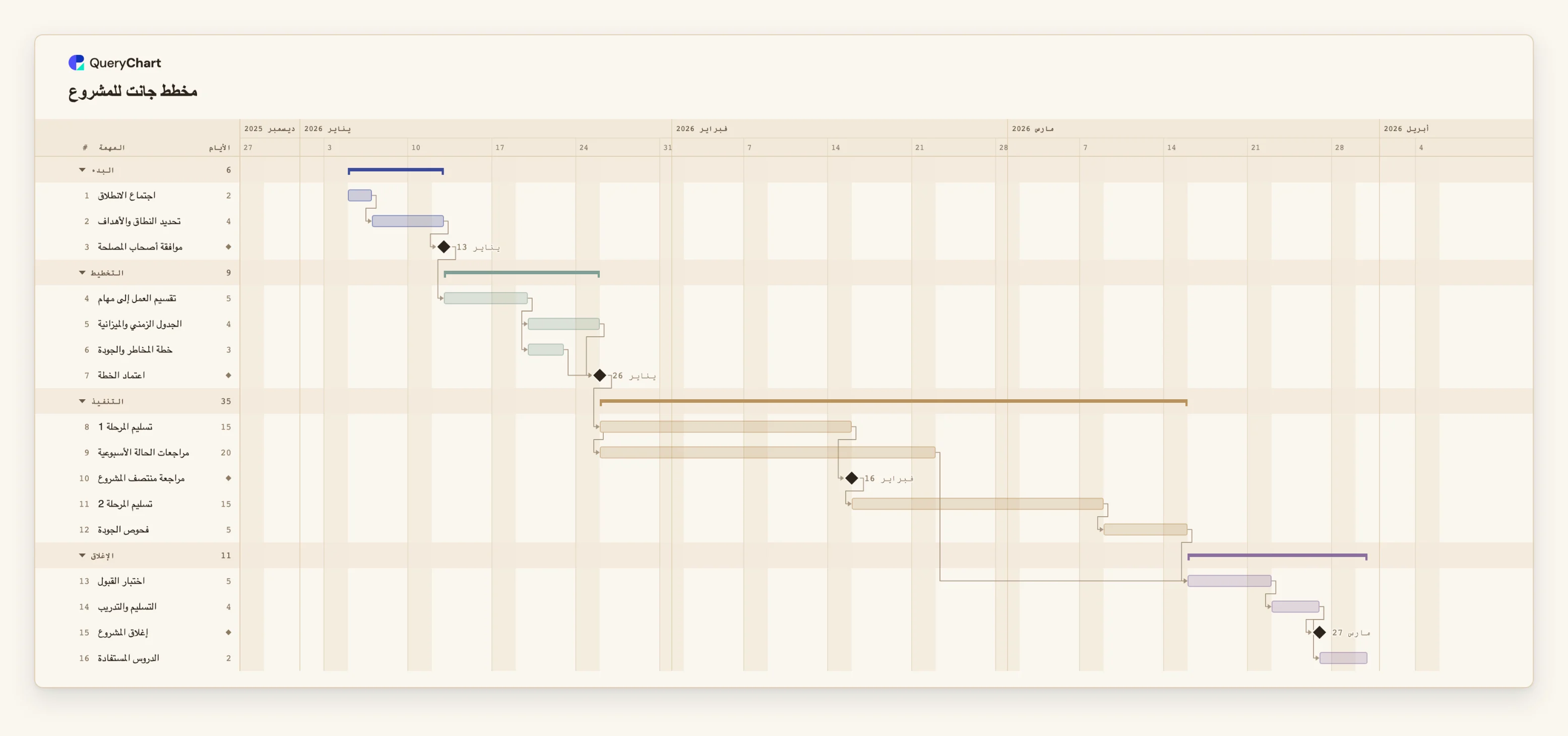

ست عشرة مهمة. ليس في القالب قيم تقدّم؛ وتبيّن الملاحظات أين تضيفها. افتح لوحة جدول البيانات لترى الصفوف خلف كل مرحلة.

  1. عمل التخطيط المنجز

    «اجتماع الانطلاق» (يومان من أيام العمل) و«تحديد النطاق والأهداف» (4) و«تقسيم العمل إلى مهام» (5) أشرطة حقيقية. اضبطها على 100 فتمتلئ كاملة. أما «موافقة أصحاب المصلحة» و«اعتماد الخطة» فمعلمان رئيسيان مدتهما 0، فلا تُرسم عليهما قيمة التقدّم.

  2. مهمة قيد التنفيذ

    مدة «تسليم المرحلة 1» 15 يوم عمل. اضبط تقدّمها على 40 فيصير 40 بالمئة من الشريط صلباً، وتُكتب 40% بجانبه. وتبدأ «مراجعات الحالة الأسبوعية» (20 يوماً) حين تبدأ «تسليم المرحلة 1»، فتغيير تقدّم إحداهما لا يحرّك الأخرى.

  3. الانتهاء المبكر لا يسحب العمل إلى الأمام

    ينتظر «اختبار القبول» كلاً من «مراجعات الحالة الأسبوعية» و«فحوص الجودة». تنتهي المراجعات قبل «فحوص الجودة» بـ15 يوم عمل. علّم المراجعات 100 بالمئة اليوم ويبدأ «اختبار القبول» مع ذلك حين تنتهي «فحوص الجودة»، لأن الجدولة لا تقرأ التقدّم.

  4. قراءة الخطة كلها

    حين لا تكون أي مهمة محددة تعرض لوحة الخطة التقدّم الإجمالي موزوناً بمدد المهام. المهام التي لا قيمة لها تُحسب 0، والمعالم الرئيسية لا تُحسب. وتقع «إغلاق المشروع» و«الدروس المستفادة» في النهاية، فتبقيان فارغتين حتى ينتهي العمل الذي قبلهما.

كيف تعمل

  1. أضف قيم عمود التقدّم

    في الجدول اكتب رقماً من 0 إلى 100 في عمود التقدّم (Progress) لمهمة، بعلامة النسبة المئوية أو بدونها. اترك الخلية فارغة إن لم تكن هناك قيمة. والحقل نفسه منزلق في بطاقة المهمة.

  2. اسحب المؤشر وأنت على اللوحة

    حدّد شريط مهمة واسحب مؤشر تقدّمها إلى الموضع الصحيح. يقفز بخطوات من 5، وتُكتب النتيجة في عمود التقدّم، فيتفق الجدول والشريط دائماً.

  3. اجعل التقدّم عن العمل لا عن التقويم

    اضبط النسبة بقدر ما أُنجز من المهمة، لا بقدر ما مضى من الوقت. مضيّ الوقت هو ما يعرضه خط اليوم. ومقارنة الاثنين هي الغاية من تسجيل التقدّم.

  4. غيّر التواريخ بما يحددها

    إن كانت المهمة تستغرق وقتاً أطول فزد مدتها. وإن كان عليها أن تنتظر شيئاً جديداً فأضف الاعتمادية. وإن كان لها تاريخ صارم فاضبط بدءاً ثابتاً. ويبقى التقدّم كما سجّلته.

  5. اقرأ المخطط مع خط اليوم

    اضغط T أو اختر اليوم (Today) لتجلب خط اليوم إلى العرض. انظر إلى كل شريط يعبره الخط واسأل: هل تعبئته تطابق مدى تقدم المهمة؟ افتح بطاقة التمرير للاطلاع على القيمة الدقيقة.

  6. شارك الحالة الحالية أو صدّرها

    شارك المخطط رابطاً ليقرأ الجميع التعبئة نفسها، أو صدّر PDF أو PNG لتقرير حالة. ويتضمن تصدير CSV عمود التقدّم (%) لكل مهمة.

أخطاء ينبغي تجنّبها

  • انتظار أن تسحب المهمة المنتهية الخطة إلى الأمام

    المهمة عند 100 بالمئة تحتفظ بتواريخها الأصلية، وتظل تاليتها تنتظر الاعتمادية كما كُتبت. ولتسمح لعمل لاحق بأن يبدأ أبكر فقصّر مدة المهمة المنتهية إلى ما استغرقته فعلاً.

  • ترك التقدّم يتبع التقويم

    ضبط مهمة على 50 بالمئة لأن نصف الوقت مضى يخفي بالضبط ما وُجد العمود لإظهاره. سجّل حصة العمل المنجز، ولو كانت رقماً تقريبياً.

  • لصق كلمات حالة ليست أرقاماً

    يُطابَق عمود Status مع التقدّم، لكن قيمة مثل In progress أو Blocked ليست رقماً، فتُستبعد تلك الخلية ويُكتب باقي الصف. حوّل الكلمات إلى نسب مئوية قبل اللصق.

  • انتظار سجل للخطة الأصلية

    لا يحفظ QueryChart النسخة الأولى من التواريخ لمقارنتها بالحالية، ولا يعلّم المهام بأنها متأخرة. صدّر PDF قبل أن تغيّر الخطة إن احتجت إلى إظهار كيف تحركت.

افتح مخطط جانت للمشروع

افتح قالب خطة المشروع، واضبط التقدّم على بضع مهام وراقب امتلاء الأشرطة بينما تبقى التواريخ ثابتة.

افتح مخطط جانت للمشروع

أدلة ذات صلة

الأسئلة الشائعة

هل يغيّر ضبط التقدّم تاريخ بدء المهمة أو انتهائها؟

لا. تأتي التواريخ من المدد والاعتماديات وتواريخ البدء الثابتة. ويُرسم التقدّم على الشريط فقط، ويظهر في بطاقة التمرير ويدخل في تصدير CSV.

ما القيم التي يمكنني لصقها في عمود التقدّم؟

عدد صحيح من 0 إلى 100، بعلامة النسبة المئوية أو بدونها، أو كلمة done التي تُقرأ 100. أما الكسر العشري مثل 0.5 فيُستبعد، وكذلك العدد الأكبر من 100. وتُطابَق ترويسات التقدّم (Progress) وComplete وPercent complete وDone وStatus كلها معه حين تلصق جدولاً فيه سطر ترويسة.

لماذا لا يظهر تقدّم على معلم رئيسي؟

مدة المعلم الرئيسي 0 ويُرسم معيناً، فلا شريط ليُملأ. علّم المهمة التي قبله بأنها منجزة واستخدم المعلم نقطة تحقق.

هل يمكنني رؤية التقدّم الإجمالي للمشروع؟

نعم. انقر جزءاً فارغاً من اللوحة حتى لا تكون أي مهمة محددة، فتعرض لوحة الخطة نسبة إجمالية واحدة موزونة بمدد المهام. والمهام التي لا تقدّم لها تُحسب 0.

كيف أبيّن أن مهمة متأخرة؟

قارن تعبئة شريطها بخط اليوم، ثم غيّر ما هو صحيح: أطل المدة أو أضف الاعتمادية التي تفسر التأخر. وراجع /ar/guides/المسار-الحرج-في-مخطط-جانت لتعرف أي التأخيرات يحرّك تاريخ الانتهاء.

القالب الذي يقوم عليه هذا الدليل

قالب مخطط جانت للمشروع: التخطيط والجدولة والمعالم — قالب مخطط جانت قابل للتعديل لمشروع كامل: 16 مهمة في أربع مراحل مع الاعتماديات والمعالم والمسار الحرج. غيّر مدة مهمة فتتحرك كل المهام اللاحقة معها.

مخطط جانت للمشروع: البدء → التخطيط → التنفيذ → الإغلاق
كيف تتتبع التقدم في مخطط جانت دون تحريك التواريخ
