Diagramme de Gantt d'intégration et de formation : un planning 30/60/90 jours

Planifiez intégration et formation en diagramme de Gantt : préparation avant le premier jour, présentations, vagues de formation, points d'étape et bilan à 90 jours, en complément de la liste de contrôle d'intégration.

Une liste de contrôle dit ce qui doit se faire. Un planning dit quand, dans quel ordre et ce qui doit être prêt d'abord. Pour un nouvel arrivant ou un programme de formation, on veut généralement les deux.

En bref

  • Utilisez le diagramme de Gantt pour le calendrier et la liste de contrôle pour les étapes individuelles ; reliez les deux par le nom des tâches.
  • Planifiez la préparation avant le premier jour comme un ensemble de tâches distinct, qui alimentent toutes une tâche « Premier jour ».
  • Ne fixez que la date de début du premier jour, et laissez le reste du plan se calculer.
  • Menez présentations, formation et travail en doublon en parallèle, et démarrez le premier projet avant la fin de la formation au poste.
  • Utilisez des décalages pour espacer les points d'étape, et un jalon pour le bilan final ou la validation.

Un planning à côté de la liste de contrôle

Une liste de contrôle est le bon outil pour les étapes elles-mêmes : comptes créés, politiques lues, formulaires signés. Elle ne montre pas le temps. Elle ne dit pas que l'ordinateur doit être commandé une semaine avant le premier jour, ni que le premier projet peut démarrer pendant que la formation au poste se poursuit. Un diagramme de Gantt porte cette information, et il peut accompagner le processus de liste de contrôle plutôt que le remplacer.

L'intégration a deux moitiés que l'on planifie souvent comme une seule. La première est la préparation, avant l'arrivée de la personne : formalités, matériel, comptes et poste de travail. Ces tâches dépendent de l'offre acceptée et doivent toutes être terminées avant le premier jour. La seconde est la montée en charge : présentations, formation à la conformité, formation au poste, travail en doublon, un premier projet et les points d'étape à environ 30, 60 et 90 jours. Dessiner les deux montre clairement quelle tâche de préparation est sur le chemin critique vers le premier jour.

La même structure convient à un programme de formation en plusieurs vagues. Traitez chaque vague comme un groupe, donnez à chaque module une durée en jours ouvrés et reliez un module à celui sur lequel il s'appuie. Comme le diagramme est calculé à partir des durées et des liens, vous pouvez réutiliser un plan pour la prochaine recrue ou la prochaine cohorte en copiant le diagramme et en fixant la nouvelle date de début.

L'exemple ci-dessous est un plan de 90 jours. Ouvrez le panneau tableur pour voir les numéros de tâche et la façon dont les points d'étape sont liés.

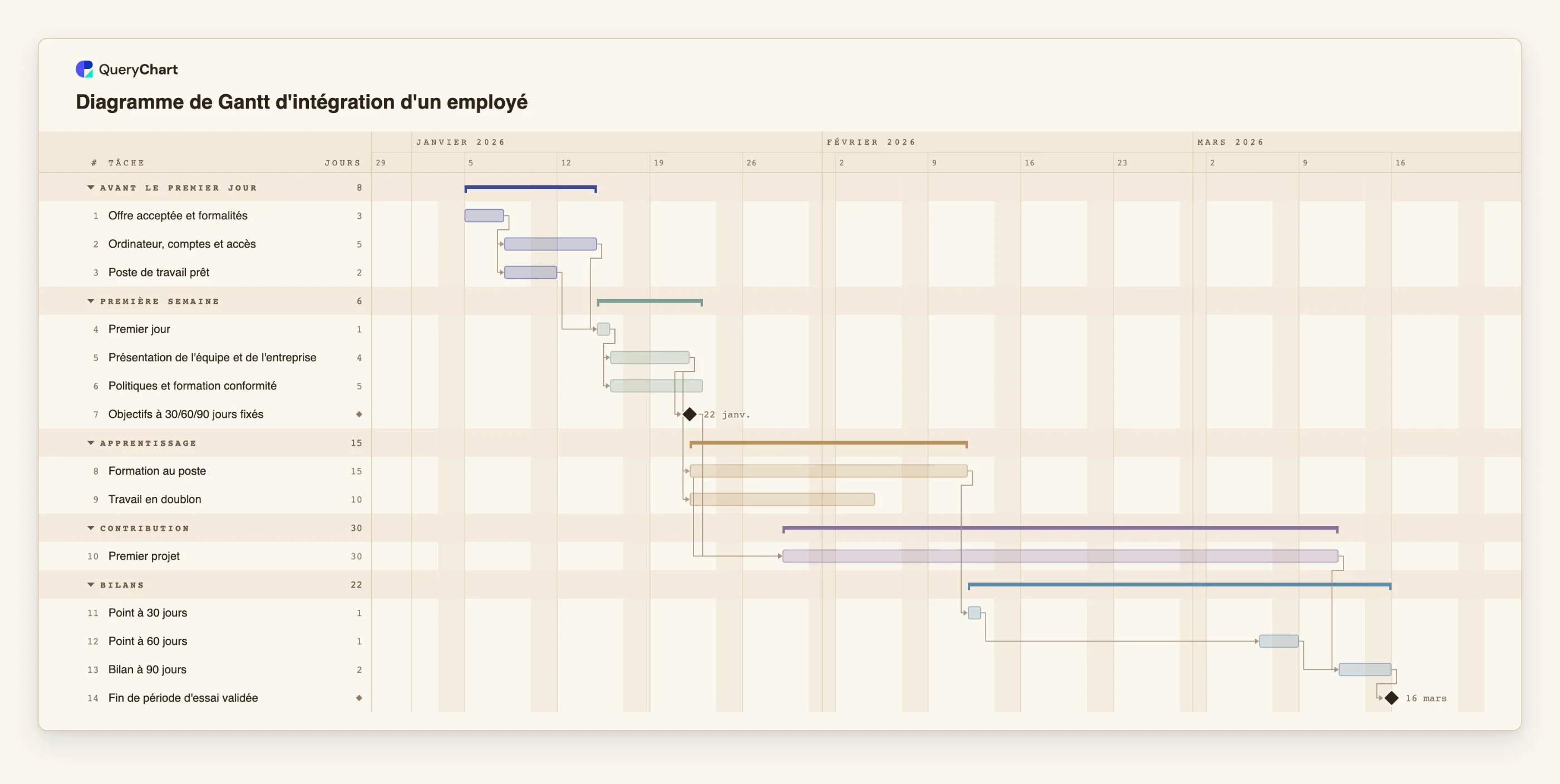

Un plan d'intégration 30/60/90 jours

Quatorze tâches, de l'offre acceptée à la période d'essai validée. Ouvrez le panneau tableur pour voir les lignes derrière chaque étape.

  1. Préparation avant le premier jour

    « Offre acceptée et formalités » dure 3 jours ouvrés. « Ordinateur, comptes et accès » (5 jours) et « Poste de travail prêt » (2 jours) l'attendent tous deux et avancent côte à côte, et « Premier jour » attend les deux.

  2. Les premières semaines avancent en parallèle

    Après « Premier jour », « Présentation de l'équipe et de l'entreprise » (4 jours) et « Politiques et formation conformité » (5 jours) démarrent ensemble. Les présentations mènent au jalon « Objectifs à 30/60/90 jours fixés », à « Formation au poste » (15 jours) et à « Travail en doublon » (10 jours).

  3. Premier projet et points d'étape

    « Premier projet » (30 jours) est lié en début-à-début à « Formation au poste » avec un décalage de 5 jours : il commence pendant la formation. « Point à 30 jours » attend la formation au poste, et « Point à 60 jours » démarre 15 jours ouvrés après lui.

  4. Bilan et validation

    « Bilan à 90 jours » (2 jours) attend le premier projet et le point à 60 jours. « Fin de période d'essai validée » a une durée de 0 : c'est un jalon qui clôt le plan.

Comment cela fonctionne

  1. Fixer le premier jour

    Fixez le Début de la tâche « Premier jour » à la date réelle. Tout ce qui précède doit alors être planifié pour se terminer à cette date, et le diagramme signalera une tâche de préparation qui ne le peut pas.

  2. Ajouter les tâches de préparation

    Listez formalités, matériel, comptes et poste de travail comme tâches distinctes, toutes dépendantes de l'offre acceptée, et faites dépendre « Premier jour » de toutes. La plus longue montre ce qu'il faut lancer en premier.

  3. Ajouter la montée en charge en tâches parallèles

    Après le premier jour, ajoutez présentations, formation à la conformité, formation au poste et travail en doublon. Donnez à chacune une durée en jours ouvrés et regroupez-les, par exemple « Semaines 1-2 » ou « Formation ».

  4. Démarrer tôt le premier projet

    Utilisez une dépendance début-à-début avec décalage pour le premier projet, par exemple 8SS+5 pour une tâche qui démarre 5 jours ouvrés après le début de la formation au poste. Une vraie intégration se chevauche ainsi.

  5. Espacer les points d'étape

    Ajoutez les points d'étape comme tâches d'un jour et reliez chacun au précédent avec un décalage. Les noms disent 30, 60 et 90, mais les dates viennent des liens : vérifiez-les avec le calendrier.

  6. Réutiliser le plan

    Dupliquez le diagramme pour la prochaine recrue, fixez le nouveau premier jour et adaptez noms et personnes. Partagez le diagramme par lien avec le manager et le nouvel arrivant, ou exportez un PDF.

Erreurs à éviter

  • Croire les libellés plutôt que les dates

    Une tâche appelée « point à 30 jours » n'est au jour 30 que si les liens et les durées l'y placent. Regardez la date calculée et ajustez les dépendances, pas le nom.

  • Planifier en jours calendaires

    Les durées sont en jours ouvrés, du lundi au vendredi, sans calendrier de jours fériés. Un plan de 90 jours calendaires représente environ 64 jours ouvrés, et un jour férié dans la période ne sera pas retiré pour vous.

  • Oublier le côté du manager

    Ajoutez des tâches pour le manager et le parrain ou la marraine, comme fixer les objectifs, en plus de celles du nouvel arrivant. Utilisez le champ Personnes pour montrer qui est responsable de chacune.

  • Dupliquer la liste de contrôle dans le diagramme

    Trente minuscules tâches rendent le diagramme illisible. Gardez une tâche par bloc de travail dans le diagramme de Gantt et les étapes détaillées dans la liste de contrôle.

Planifier une intégration

Ouvrez le plan d'intégration comme votre propre diagramme, fixez le premier jour et remplacez les tâches par les vôtres.

Planifier une intégration

Guides associés

Questions fréquentes

En quoi est-ce différent d'une liste de contrôle d'intégration ?

Une liste de contrôle énumère des étapes et qui doit les faire. Le diagramme de Gantt ajoute le temps : l'ordre, le chevauchement et la date à laquelle chaque bloc doit commencer et finir. Utilisez les deux.

Puis-je l'utiliser pour un programme de formation ?

Oui. Utilisez un groupe par vague ou par semaine, une tâche par module et reliez les modules qui s'appuient les uns sur les autres. Un modèle de plan de formation est aussi disponible.

Comment montrer une formation pour plusieurs personnes à la fois ?

Ajoutez une tâche pour la session de formation et placez les participants dans le champ Personnes. Le diagramme ne vérifie pas les disponibilités : confirmez-les séparément.

Puis-je coller un planning existant ?

Vous pouvez coller des lignes depuis un tableur. Si la première ligne nomme les colonnes, comme Tâche (Task), Début (Start), Durée (Duration) et Responsable (Owner), elles sont reconnues par leur nom.

Puis-je réutiliser le plan pour chaque nouvelle recrue ?

Oui. Dupliquez le diagramme, fixez le nouveau premier jour et mettez à jour les noms. Comme les dates sont calculées, le reste du plan suit.

Le modèle à l'origine de ce guide

Modèle de diagramme de Gantt d'intégration d'un employé : 90 jours — Un diagramme de Gantt d'intégration modifiable pour les 90 premiers jours d'un nouvel arrivant : avant l'arrivée, première semaine, formation au poste, premier projet et bilans. Changez une durée, le planning suit.

Diagramme de Gantt d'intégration d'un employé: Avant le premier jour → Première semaine → Apprentissage → Contribution → Bilans
Diagramme de Gantt d'intégration et de formation : un planning 30/60/90 jours
