Cómo planificar una parada de mantenimiento en un diagrama de Gantt

Planifica una parada de mantenimiento en un diagrama de Gantt: congela el alcance, muestra repuestos de plazo largo y contratistas como esperas, añade un control de preparación y ve qué tarea fija el inicio de la ventana.

Gran parte del cronograma de una parada es la preparación, no la parada. Esta guía muestra cómo poner la preparación en un diagrama de Gantt para ver qué tarea decide cuándo puede abrirse la ventana.

En resumen

  • Haz de la congelación del alcance un hito y cuelga de él los paquetes, los repuestos y los contratistas.
  • Introduce los repuestos de plazo largo como una tarea con el plazo del proveedor, no como una fecha.
  • Usa un control de preparación que espere a todo lo que necesita la ventana.
  • Usa vínculos de inicio a inicio y de fin a fin para los oficios que se solapan en la ventana.
  • Un cronograma planifica el trabajo; no lo hace seguro ni sustituye los permisos y el aislamiento.

Planifica las semanas previas a la ventana

La fecha de una parada suele elegirse por razones de producción, y el plan se construye después para encajarla. El problema es que la fecha solo vale lo que la tarea de preparación más lenta, y en una parada rara vez es el propio trabajo. Es la pieza que tarda diez semanas en llegar, el contratista que hay que reservar o el plan de permisos que nadie empezó porque el alcance seguía moviéndose. Una lista de tareas con una fecha de inicio de la parada no muestra cuál de ellas va con retraso.

El método aquí es planificar hacia delante desde la congelación del alcance. Todo lo que decide el alcance, los paquetes de trabajo, el pedido de repuestos, la reserva de contratistas, cuelga de un hito. Cada uno tiene una duración y algo a lo que espera. Un control de preparación espera a todos ellos, y la ventana espera al control. Con las dependencias introducidas, se calcula la primera fecha en que puede abrirse la ventana y puedes compararla con la fecha que necesita producción.

Dos tipos de tarea requieren cuidado. Una entrega es tiempo de espera, no esfuerzo, y debe ser una tarea con la duración que cotiza el proveedor. Y un solape, como el trabajo eléctrico que empieza cuando existe acceso mecánico, debe ser un vínculo de inicio a inicio con un desfase, no dos tareas con la misma fecha de inicio escrita a mano. Consulta /es/guides/dependencias-diagrama-de-gantt para los tipos de vínculo y /es/guides/ruta-critica-diagrama-de-gantt para leer la cadena que fija la fecha.

Un cronograma muestra cuándo debe hacerse el trabajo. No hace que el trabajo sea seguro, y terminar la preparación a tiempo no sustituye el aislamiento, el permiso de trabajo ni las comprobaciones de competencia. El ejemplo siguiente construye por etapas la plantilla de parada de mantenimiento. Para el proceso y los roles, consulta /es/templates/proceso-de-parada-de-planta-turnaround y /es/templates/sop-de-servicio-de-parada-de-planta-turnaround.

Un plan de parada, construido por etapas

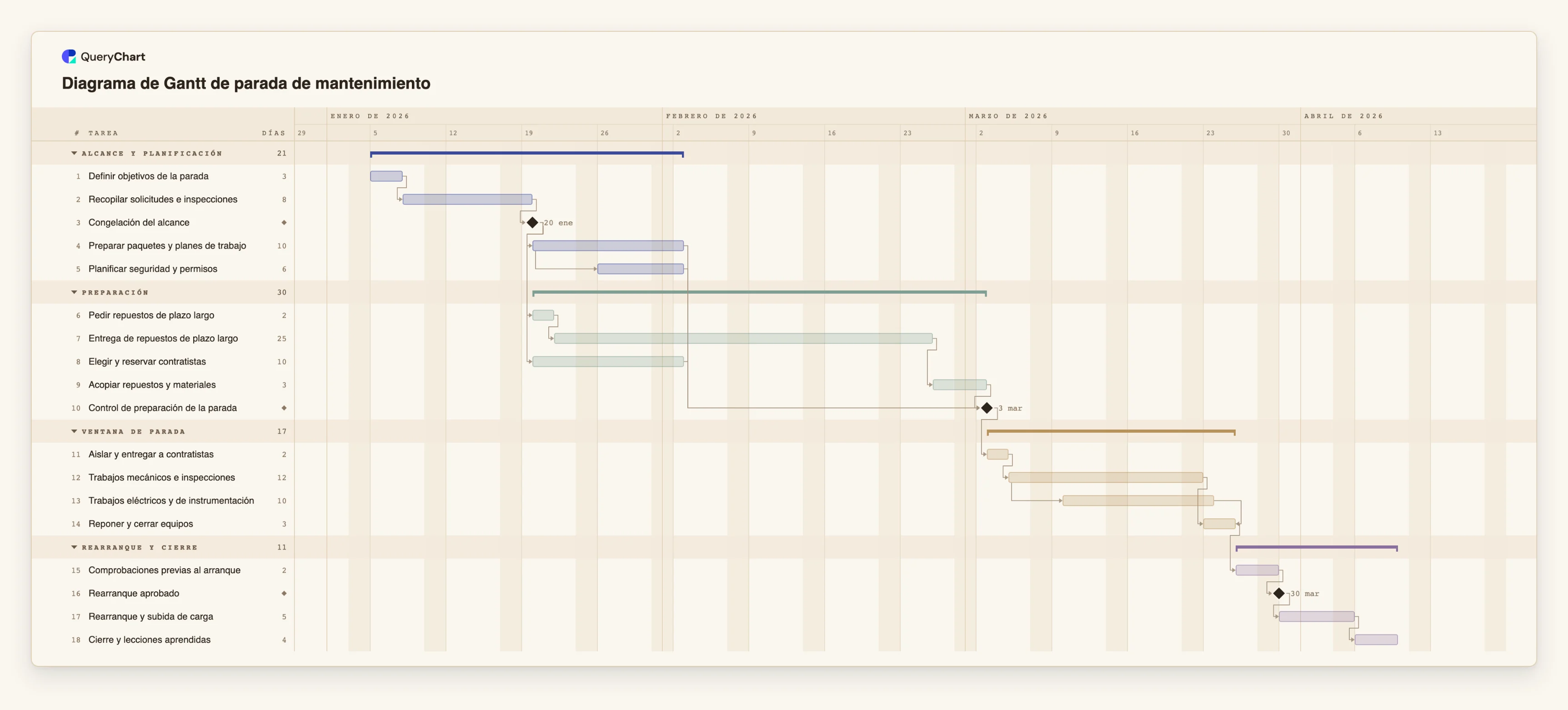

Dieciocho tareas en cuatro fases. Las duraciones son ilustrativas; pon las tuyas. Abre el panel de la hoja de cálculo para ver las filas detrás de cada etapa.

  1. El alcance y luego la congelación

    «Definir objetivos de la parada» (3 días laborables) va seguida de «Recopilar solicitudes e inspecciones» (8) y del hito «Congelación del alcance». «Preparar paquetes y planes de trabajo» (10) sigue a la congelación, y «Planificar seguridad y permisos» empieza cuatro días después de su inicio.

  2. Repuestos, contratistas y el control

    «Pedir repuestos de plazo largo» y «Elegir y reservar contratistas» siguen ambas a «Congelación del alcance». «Entrega de repuestos de plazo largo» dura 25 días laborables, y luego «Acopiar repuestos y materiales» lleva 3. «Control de preparación de la parada» espera a cuatro tareas.

  3. La ventana

    Primero va «Aislar y entregar a contratistas» (2), luego «Trabajos mecánicos e inspecciones» (12). «Trabajos eléctricos y de instrumentación» (10) empieza tres días después del inicio de los trabajos mecánicos, y «Reponer y cerrar equipos» termina con ellos.

  4. El rearranque es una fase propia

    «Comprobaciones previas al arranque» (2 días laborables) llevan al hito «Rearranque aprobado». «Rearranque y subida de carga» lleva 5 y «Cierre y lecciones aprendidas» 4. El rearranque tiene su propia duración, de modo que una ventana corta no puede acortarlo en silencio.

Cómo funciona

  1. Empieza por la congelación del alcance

    Añade los objetivos, la recopilación de solicitudes de trabajo y un hito de congelación. Haz que los paquetes de trabajo, el pedido de repuestos y la reserva de contratistas dependan del hito.

  2. Introduce cada espera como una tarea

    Para cada repuesto con plazo largo, añade una tarea con el plazo cotizado por el proveedor en días laborables. Añade del mismo modo el tiempo de reserva de cada contratista.

  3. Construye el control de preparación

    Añade un hito que dependa de cada tarea de preparación que necesite la ventana. Usa las notas para escribir los criterios, como paquetes aprobados y repuestos en obra.

  4. Dibuja los solapes en la ventana

    Vincula los oficios con inicio a inicio y un desfase, por ejemplo 12SS+3, y usa fin a fin donde el trabajo deba terminar a la vez antes del cierre de equipos.

  5. Planifica el rearranque de forma explícita

    Añade comprobaciones previas al arranque, un hito de aprobación y una tarea de subida de carga después de la ventana, cada una con su propia duración.

  6. Revisa la ruta crítica y comparte

    Activa la ruta crítica en el menú Ver para ver qué fija la fecha del control, compara la fecha de fin con la fecha que necesitas y comparte el gráfico con planificadores y contratistas.

Errores que debes evitar

  • Reabrir el alcance tras la congelación

    El trabajo añadido tarde cambia los paquetes, los permisos y a veces los repuestos. Si añades una tarea tras la congelación, vincúlala a la congelación y mira qué fechas se mueven antes de aceptarla.

  • Pedir repuestos el día de la aprobación

    Un repuesto con plazo largo es una tarea propia y debe empezar desde la congelación. Si empieza desde una aprobación posterior, la fecha de la ventana ya es demasiado temprana.

  • Dar al rearranque el tiempo que sobra

    Si la ventana es fija y el rearranque no está planificado, el rearranque se comprime. Mantén las comprobaciones, la aprobación y la subida de carga como tareas separadas con duraciones reales.

  • Tratar el cronograma como un plan de seguridad

    Un plan con fechas no hace que se realicen el aislamiento, los permisos ni las comprobaciones de competencia. Mantenlos en tus procedimientos y remite a ellos en las notas de la tarea.

Abrir el Gantt de parada

Abre la plantilla de parada de mantenimiento, introduce tus plazos y ve qué tarea fija el control de preparación.

Abrir el Gantt de parada

Guías relacionadas

Preguntas frecuentes

¿Cómo planifico en torno a una fecha de parada fija?

QueryChart programa hacia delante. Da a «Aislar y entregar a contratistas» un Inicio fijo y el gráfico nombra la primera fecha permitida si la preparación no puede estar lista para entonces. También puedes comparar la fecha de fin con la fecha que necesitas.

¿Puedo planificar las horas de una parada corta?

No. Las duraciones son días laborables completos, de lunes a viernes. Para una ventana medida en horas o turnos, mantén el plan de turnos en tu propio cronograma y usa el gráfico para la preparación y el rearranque.

¿Puedo pegar una lista de trabajos desde una hoja de cálculo?

Sí. Copia las filas, con una primera línea que nombre columnas como Tarea (Task), Duración (Duration) y Depende de (Depends on), y pégalas en la hoja. No hay carga de archivos para los diagramas de Gantt.

¿Dónde está el proceso que hay detrás del cronograma?

En las plantillas de diagrama de flujo. /es/templates/proceso-de-parada-de-planta-turnaround muestra los pasos y las decisiones, y /es/templates/sop-de-servicio-de-parada-de-planta-turnaround cubre el procedimiento.

La plantilla detrás de esta guía

Plantilla de Gantt de parada de mantenimiento: alcance a rearranque — Diagrama de Gantt editable de parada de mantenimiento: congelación del alcance, repuestos de plazo largo, contratistas, control de preparación, ventana de parada y rearranque, con dependencias, solapes e hitos.

Diagrama de Gantt de parada de mantenimiento: Alcance y planificación → Preparación → Ventana de parada → Rearranque y cierre
Cómo planificar una parada de mantenimiento en un diagrama de Gantt
