Planifier un arrêt de maintenance sur un diagramme de Gantt

Planifiez un arrêt de maintenance sur un diagramme de Gantt : gelez le périmètre, montrez pièces à long délai et entreprises comme des attentes, ajoutez un seuil de préparation et voyez quelle tâche fixe l'ouverture de la fenêtre.

L'essentiel d'un planning d'arrêt est la préparation, pas l'arrêt. Ce guide montre comment placer la préparation sur un diagramme de Gantt pour voir quelle tâche décide du moment où la fenêtre peut s'ouvrir.

En bref

  • Faites du gel du périmètre un jalon et accrochez-y les lots, les pièces et les entreprises.
  • Saisissez les pièces à long délai comme une tâche avec le délai du fournisseur, pas comme une date.
  • Utilisez un seuil de préparation qui attend tous les éléments dont la fenêtre dépend.
  • Utilisez des liens début à début et fin à fin pour les métiers qui se chevauchent dans la fenêtre.
  • Un planning organise le travail ; il ne le rend pas sûr et ne remplace ni permis ni consignation.

Planifier les semaines qui précèdent la fenêtre

La date d'un arrêt est généralement choisie pour des raisons de production, puis le plan est construit pour s'y adapter. Le problème est que la date ne vaut que ce que vaut la tâche de préparation la plus lente, et dans un arrêt ce n'est que rarement le travail lui-même. C'est la pièce qui met dix semaines à arriver, l'entreprise qu'il faut réserver, ou le plan de permis que personne n'a commencé parce que le périmètre bougeait encore. Une liste de tâches avec une date de début d'arrêt ne montre pas laquelle est en retard.

La méthode consiste à planifier à partir du gel du périmètre. Tout ce que le périmètre décide, les lots de travaux, la commande des pièces, la réservation des entreprises, dépend d'un seul jalon. Chacun a une durée et quelque chose qu'il attend. Un seuil de préparation les attend tous, et la fenêtre attend le seuil. Avec les dépendances saisies, la date au plus tôt d'ouverture de la fenêtre est calculée, et vous pouvez la comparer avec la date dont la production a besoin.

Deux types de tâches demandent du soin. Une livraison est du temps d'attente, pas de l'effort, et doit être une tâche avec la durée annoncée par le fournisseur. Et un chevauchement, comme les travaux électriques qui commencent dès que l'accès mécanique existe, doit être un lien début à début avec un décalage, non deux tâches auxquelles on a tapé la même date de début. Voir /fr/guides/dependances-diagramme-de-gantt pour les types de liens et /fr/guides/chemin-critique-diagramme-de-gantt pour lire l'enchaînement qui fixe la date.

Un planning montre quand le travail est censé avoir lieu. Il ne rend pas le travail sûr, et terminer la préparation à temps ne remplace ni la consignation, ni le permis de travail, ni les contrôles de compétence. L'exemple ci-dessous construit par étapes le modèle d'arrêt de maintenance. Pour le processus et les rôles, voir /fr/templates/organigramme-du-processus-d-arret-pour-maintenance-arret-planifie et /fr/templates/service-de-redressement-arret-d-usine-sop.

Un plan d'arrêt, construit par étapes

Dix-huit tâches en quatre phases. Les durées sont indicatives ; fixez les vôtres. Ouvrez le panneau tableur pour voir les lignes derrière chaque étape.

  1. Le périmètre, puis le gel

    « Définir les objectifs de l'arrêt » (3 jours ouvrés) est suivi de « Recenser demandes de travaux et inspections » (8) et du jalon « Gel du périmètre ». « Élaborer lots de travaux et gammes » (10) suit le gel, et « Planifier sécurité et permis » commence quatre jours après son début.

  2. Pièces, entreprises et seuil

    « Commander les pièces à long délai » et « Choisir et réserver les entreprises » suivent tous deux « Gel du périmètre ». « Livraison des pièces à long délai » dure 25 jours ouvrés, puis « Préparer pièces et matériel sur site » en prend 3. « Seuil de préparation de l'arrêt » attend quatre tâches.

  3. La fenêtre

    « Consigner et passer la main aux entreprises » (2) vient en premier, puis « Travaux mécaniques et inspections » (12). « Travaux électriques et d'instrumentation » (10) commence trois jours après le début des travaux mécaniques, et « Remettre en état et refermer » se termine avec eux.

  4. Le redémarrage est une phase à part

    « Contrôles avant redémarrage » (2 jours ouvrés) mènent au jalon « Redémarrage approuvé ». « Redémarrage et montée en cadence » dure 5 et « Clôture et retour d'expérience » 4. Le redémarrage a sa propre durée, pour qu'une fenêtre courte ne la raccourcisse pas discrètement.

Comment cela fonctionne

  1. Partez du gel du périmètre

    Ajoutez les objectifs, le recensement des demandes de travaux et un jalon de gel. Faites dépendre du jalon les lots de travaux, la commande des pièces et la réservation des entreprises.

  2. Saisissez chaque attente comme une tâche

    Pour chaque pièce à long délai, ajoutez une tâche avec le délai annoncé par le fournisseur en jours ouvrés. Ajoutez de la même façon le délai de réservation de chaque entreprise.

  3. Construisez le seuil de préparation

    Ajoutez un jalon qui dépend de chaque tâche de préparation dont la fenêtre a besoin. Utilisez les notes pour écrire les critères, comme lots approuvés et pièces sur site.

  4. Dessinez les chevauchements dans la fenêtre

    Reliez les métiers en début à début avec un décalage, par exemple 12SS+3, et utilisez fin à fin quand le travail doit se terminer ensemble avant la fermeture.

  5. Planifiez explicitement le redémarrage

    Ajoutez après la fenêtre des contrôles avant redémarrage, un jalon d'approbation et une tâche de montée en cadence, chacun avec sa propre durée.

  6. Vérifiez le chemin critique et partagez

    Activez le chemin critique dans le menu Affichage pour voir ce qui fixe la date du seuil, comparez la fin avec la date dont vous avez besoin et partagez le diagramme avec les planificateurs et les entreprises.

Erreurs à éviter

  • Rouvrir le périmètre après le gel

    Un travail ajouté tard change les lots, les permis et parfois les pièces. Si vous ajoutez une tâche après le gel, reliez-la au gel et regardez quelles dates bougent avant d'accepter.

  • Commander les pièces le jour de l'approbation

    Une pièce à long délai est une tâche à part et doit partir du gel. Si elle part d'une approbation ultérieure, la date de la fenêtre est déjà trop proche.

  • Donner au redémarrage le temps qui reste

    Si la fenêtre est fixe et que le redémarrage n'est pas planifié, il est comprimé. Gardez les contrôles, l'approbation et la montée en cadence comme tâches distinctes avec de vraies durées.

  • Prendre le planning pour un plan de sécurité

    Un plan daté ne fait pas exécuter la consignation, les permis ou les contrôles de compétence. Gardez-les dans vos procédures et mentionnez-les dans les notes des tâches.

Ouvrir le diagramme de Gantt d'arrêt

Ouvrez le modèle d'arrêt de maintenance, saisissez vos délais et voyez quelle tâche fixe le seuil de préparation.

Ouvrir le diagramme de Gantt d'arrêt

Guides associés

Questions fréquentes

Comment planifier autour d'une date d'arrêt fixe ?

QueryChart planifie vers l'avant. Donnez un Début fixe à « Consigner et passer la main aux entreprises » et le diagramme indique la date au plus tôt autorisée si la préparation ne peut pas être prête d'ici là. Vous pouvez aussi comparer la date de fin avec la date dont vous avez besoin.

Puis-je planifier les heures d'un arrêt court ?

Non. Les durées sont en jours ouvrés entiers, du lundi au vendredi. Pour une fenêtre mesurée en heures ou en équipes, gardez le plan d'équipes dans votre propre planning et utilisez le diagramme pour la préparation et le redémarrage.

Puis-je coller une liste de travaux depuis un tableur ?

Oui. Copiez les lignes, avec une première ligne nommant les colonnes, comme Tâche (Task), Durée (Duration) et Dépend de (Depends on) ; les noms anglais sont aussi acceptés. Collez-les dans le tableur. Il n'existe pas encore d'import de fichier pour les diagrammes de Gantt.

Où trouver le processus qui sous-tend le planning ?

Dans les modèles d'organigramme. /fr/templates/organigramme-du-processus-d-arret-pour-maintenance-arret-planifie montre les étapes et les décisions, et /fr/templates/service-de-redressement-arret-d-usine-sop couvre la procédure.

Le modèle à l'origine de ce guide

Diagramme de Gantt : arrêt de maintenance, du gel au redémarrage — Un diagramme de Gantt modifiable d'arrêt de maintenance : gel du périmètre, pièces à long délai, entreprises, seuil de préparation, fenêtre d'arrêt et redémarrage, avec dépendances, chevauchements et jalons.

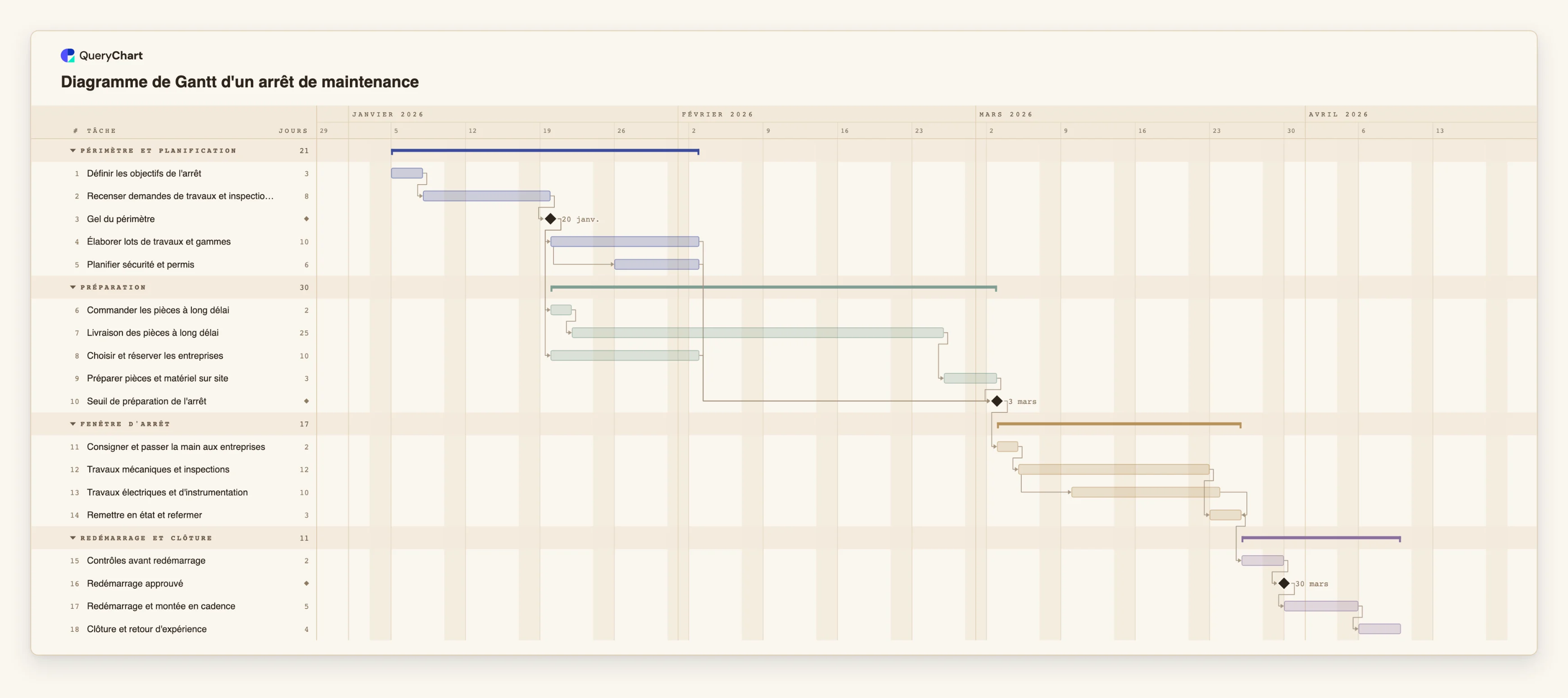

Diagramme de Gantt d'un arrêt de maintenance: Périmètre et planification → Préparation → Fenêtre d'arrêt → Redémarrage et clôture
Planifier un arrêt de maintenance sur un diagramme de Gantt
