Change-Management-Gantt-Diagramm: Arbeitsströme einer Veränderung planen
Wie Sie organisatorische Veränderung als Gantt-Diagramm planen: Stakeholder-, Kommunikations-, Schulungs- und Prozess-Arbeitsströme auf einem Zeitstrahl, an Pilot und Go/No-go verbunden, mit Abhängigkeiten, die die Nahtstellen zeigen.
Die meisten Veränderungen bei der Arbeit sind mehrere Pläne, die nebeneinander laufen: der des Projektteams, der der Kommunikation und der der Schulung. Ein Gantt-Diagramm für Change Management legt sie auf einen Zeitstrahl, sodass die Nahtstellen sichtbar und planbar werden.
Kurz gesagt
- Geben Sie jedem Arbeitsstrom eine eigene Gruppe, damit die Verantwortlichen ihren Teil des Plans sehen.
- Führen Sie die Arbeitsströme an wenigen echten Stellen zusammen: einem freigegebenen Vorhaben, einem Pilot und einem Go/No-go.
- Nutzen Sie Start-zu-Start-Verknüpfungen mit Versatz, wo sich Arbeit wirklich überlappt, etwa bei Schulungs- und Prozessentwurf.
- Planen Sie die menschlichen Aufgaben, Auswirkungsanalyse, Briefings und Akzeptanz-Review, als Aufgaben; ein Gantt-Diagramm misst nicht, wie Menschen reagieren.
- Dauern sind Schätzungen. Prüfen Sie sie mit den Menschen, die die Arbeit tun.
Warum die Arbeitsströme einer Veränderung auf einen Zeitstrahl gehören
Eine Veränderung der Arbeitsweise hat eine technische oder prozessuale Hälfte und eine menschliche. Die erste ist ein neuer Prozess, ein System oder eine Struktur. Die zweite sorgt dafür, dass die richtigen Menschen davon wissen, verstehen, was es für sie bedeutet, das Neue können und unterstützt werden, wenn sie es versuchen. Jede Hälfte hat eigene Verantwortliche und oft einen eigenen Zeitplan, und die Fehler liegen meist zwischen den Plänen: eine Schulung vor dem festgelegten Prozess, Ankündigungen, bevor die Führungskräfte informiert waren, ein Go-live-Termin ohne Pilot.
Ein Gantt-Diagramm hilft genau bei diesem Problem, und nur dabei. Es zeigt, welche Aufgaben von welchen abhängen, welche sich überlappen dürfen und wo der Plan eine feste Entscheidung enthält. Es sagt nicht, wie Menschen reagieren werden, wie groß die Auswirkung der Veränderung ist oder ob sie sich durchgesetzt hat. Dafür braucht es Urteilsvermögen und Belege aus Ihrer eigenen Organisation. Das Diagramm kann Platz dafür schaffen, als Aufgaben wie eine Auswirkungsanalyse am Anfang und ein Review der Akzeptanz am Ende, und klarmachen, was auf sie wartet.
Die nützliche Struktur besteht aus wenigen Arbeitsströmen, je einer Gruppe, die an einigen Stellen zusammengeführt werden. Typische Nahtstellen sind ein freigegebenes Veränderungsvorhaben, auf das alles andere wartet, ein Pilot, der geschulte Menschen, einen fertigen Prozess und eine erste Runde Briefings braucht, und ein Go/No-go-Meilenstein nach dem Pilot. Zwischen den Nahtstellen überlappen sich die Arbeitsströme über Start-zu-Start-Verknüpfungen mit Versatz, denn Kommunikation, Schulungsentwurf und Prozessentwurf folgen nie streng aufeinander.
Diese Anleitung folgt keinem benannten Change-Framework und behauptet nicht, welcher Ansatz am besten wirkt. Für die Aufgabennamen können Sie die Begriffe des Frameworks Ihrer Organisation verwenden. Das Beispiel ist die Vorlage für Change Management, in vier Stufen aufgebaut. Öffnen Sie das Tabellenfenster, um die Tabelle hinter den Balken zu sehen.

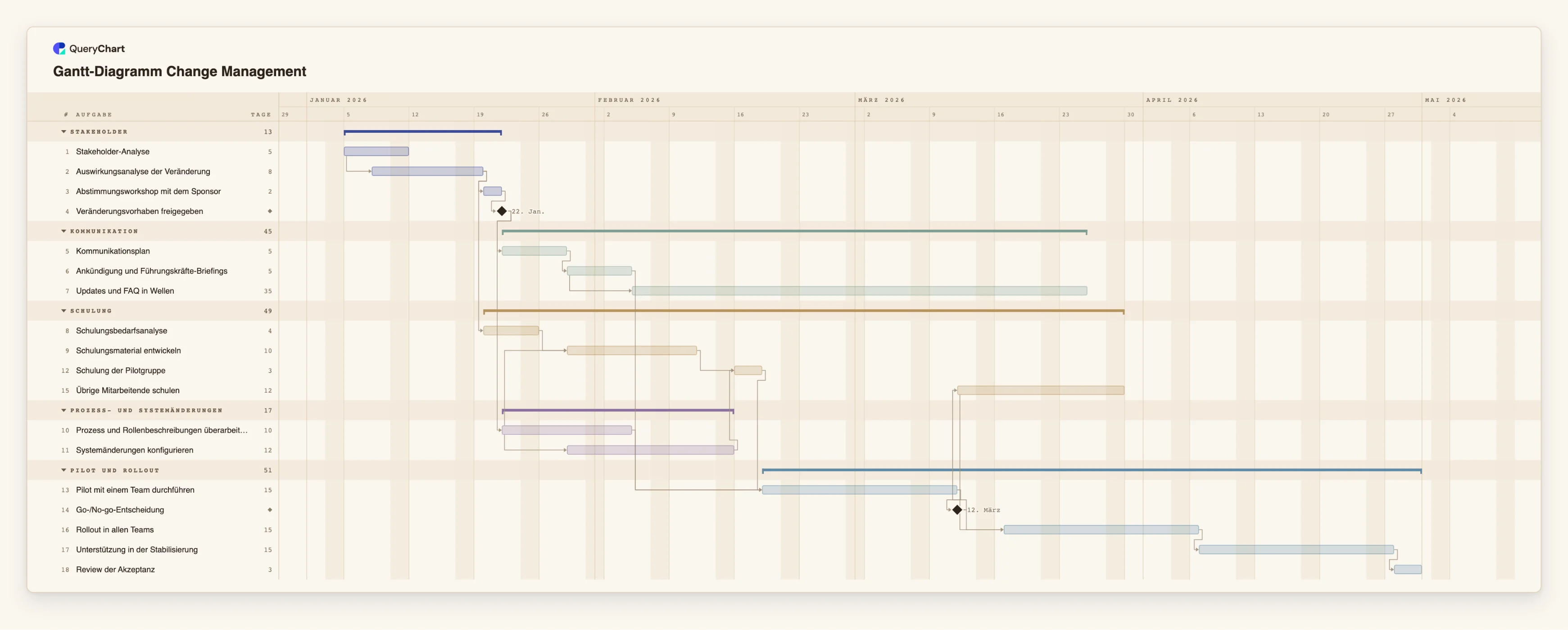

Ein Veränderungsplan mit fünf Arbeitsströmen, Stufe für Stufe aufgebaut
Achtzehn Aufgaben in fünf Gruppen. Öffnen Sie das Tabellenfenster, um die Zeilen hinter jeder Stufe zu sehen.
Verstehen, wer betroffen ist, dann das Vorhaben freigeben
„Stakeholder-Analyse“ dauert 5 Arbeitstage, und „Auswirkungsanalyse der Veränderung“ beginnt 3 Tage danach, beide überlappen sich also. „Abstimmungsworkshop mit dem Sponsor“ folgt der Analyse, und „Veränderungsvorhaben freigegeben“ hat die Länge 0, ist also ein Meilenstein.
Auffächern in Kommunikation, Schulung und Prozessarbeit
„Kommunikationsplan“ und „Prozess und Rollenbeschreibungen überarbeiten“ warten beide auf „Veränderungsvorhaben freigegeben“. „Systemänderungen konfigurieren“ beginnt 5 Tage nach Start der Überarbeitung, ebenso „Schulungsmaterial entwickeln“, sobald die „Schulungsbedarfsanalyse“ fertig ist. „Updates und FAQ in Wellen“ beginnt 5 Tage nach „Ankündigung und Führungskräfte-Briefings“ und läuft 35 Tage.
Die Arbeitsströme im Pilot zusammenführen
„Schulung der Pilotgruppe“ wartet auf das Schulungsmaterial und die Systemänderungen. „Pilot mit einem Team durchführen“ wartet auf diese Schulung, auf „Prozess und Rollenbeschreibungen überarbeiten“ und auf „Ankündigung und Führungskräfte-Briefings“. „Go-/No-go-Entscheidung“ ist ein Meilenstein danach.
Schulen, ausrollen und Akzeptanz prüfen
Nach dem Go/No-go dauert „Übrige Mitarbeitende schulen“ 12 Arbeitstage, und „Rollout in allen Teams“ beginnt 3 Tage danach. „Unterstützung in der Stabilisierung“ läuft 15 Tage, und „Review der Akzeptanz“ dauert 3, ein Platz im Plan, um Belege zu prüfen, die Sie anderswo gesammelt haben.
So funktioniert es
Die Veränderung und die Betroffenen aufschreiben
Beginnen Sie mit den Stakeholdern und den Auswirkungen. Fügen Sie Aufgaben für die Analyse und die Auswirkungsanalyse hinzu, tragen Sie Verantwortliche unter Personen ein und verknüpfen Sie die zweite mit der ersten per Start-zu-Start-Abhängigkeit, zum Beispiel 1SS+3, damit sie sich überlappen.
Einen Meilenstein für das freigegebene Vorhaben setzen
Legen Sie eine Aufgabe der Länge 0 für die Entscheidung an, die den Rest des Plans freigibt, und lassen Sie Kommunikations- und Prozessaufgaben davon abhängen. Ändert der Sponsor später den Umfang, zeigt sich die Wirkung auf die Termine sofort.
Jedem Arbeitsstrom eine Gruppe geben
Setzen Sie Gruppe auf Kommunikation, Schulung, Prozess- und Systemänderungen und so weiter. Das Diagramm zeichnet jede als Phasenband, und jeder Verantwortliche liest seinen Teil.
Arbeitsströme dort verknüpfen, wo sie wirklich voneinander abhängen
Der Schulungsentwurf kann nicht enden, bevor der Prozess definiert ist, aber er kann beginnen, während der Prozess entsteht. Nutzen Sie dafür Start-zu-Start mit Versatz und Ende-zu-Anfang, wo etwas wirklich vorher abgeschlossen sein muss.
Vor den Rollout einen Pilot und ein Go/No-go setzen
Machen Sie den Pilot abhängig von geschulten Pilotmitarbeitenden, dem neuen Prozess und den ersten Briefings und fügen Sie danach einen Meilenstein hinzu. Die Rollout-Aufgaben warten auf diesen Meilenstein, sodass eine Verzögerung an einer dieser Nahtstellen den Rollout verschiebt.
Die Unterstützungsphase im Plan lassen
Fügen Sie Aufgaben für die Unterstützung nach dem Rollout und für ein Review hinzu, wie die Veränderung genutzt wird. Tragen Sie den Fortschritt ein, während die Arbeit geschieht. Teilen Sie das Diagramm mit dem Sponsor als Link oder exportieren Sie es als PDF.
Häufige Fehler
Kommunikation als eine einzige Ankündigung behandeln
Eine einzelne Aufgabe „Ankündigen“ verbirgt die eigentliche Arbeit: erst die Führungskräfte informieren, dann ankündigen, dann über Wochen wiederholen und Fragen beantworten. Mehrere, teils überlappende Aufgaben zeigen, was von den Verantwortlichen der Kommunikation tatsächlich verlangt wird.
Schulung planen, als wäre der Prozess fertig
Ändert sich der Prozess noch, sind früh geschriebene Schulungsinhalte falsch. Lassen Sie den Schulungsentwurf von der Prozessarbeit abhängen oder mittendrin beginnen und halten Sie die Abhängigkeit im Diagramm fest, wo alle sie sehen.
Jede Dauer mit falscher Genauigkeit ausfüllen
Dauern in ganzen Arbeitstagen sind Schätzungen, und das Diagramm kennt keine Feiertage oder Abwesenheiten, da es eine Woche von Montag bis Freitag verwendet. Prüfen Sie die Schätzungen mit den Menschen, die arbeiten, und behandeln Sie den Endtermin als Prognose.
Erwarten, dass das Diagramm Akzeptanz zeigt
Das Diagramm hält Aufgaben und ihren Fortschritt fest. Es sagt nicht, ob Menschen die neue Arbeitsweise nutzen. Sammeln Sie diese Belege anderswo und nutzen Sie die Review-Aufgabe, um darauf zu reagieren.
Veränderung planen
Öffnen Sie den Change-Management-Plan als eigenes Diagramm, benennen Sie die Aufgaben für Ihre Veränderung um und legen Sie die Dauern fest.
Verwandte Anleitungen
Häufig gestellte Fragen
Folgt QueryChart einem bestimmten Change-Management-Modell?
Nein. Die Vorlage ist eine allgemeine Abfolge aus Stakeholder-, Kommunikations-, Schulungs-, Prozess- und Rollout-Aufgaben. Sie können Aufgaben so umbenennen, wie es das Framework Ihrer Organisation verlangt.
Wo setze ich einen Kommunikationsplan oder einen Schulungsplan ein?
Als Gruppen im selben Diagramm, jeweils mit eigenen Aufgaben und Abhängigkeiten zu den anderen. Für einen Plan, der überwiegend einer davon ist, starten Sie mit einer spezielleren Vorlage und holen die anderen hinzu.
Kann ich verfolgen, ob die Veränderung angenommen wurde?
Nicht im Diagramm. Es verfolgt Aufgaben und Fortschritt. Sie können eine Review-Aufgabe zur Akzeptanz ergänzen und die Belege in den Werkzeugen halten, die Sie schon nutzen.
Sollte der Plan feste Termine haben?
Nur wo ein Termin wirklich feststeht, etwa ein Go-live-Datum oder eine Veranstaltung. Lassen Sie sonst den Start leer und die Termine aus den Abhängigkeiten berechnen, sodass eine Verzögerung alles Abhängige verschiebt. Ein fester Start, der einer Abhängigkeit widerspricht, wird markiert.
Kann der Sponsor den Plan ansehen, ohne ihn zu bearbeiten?
Ja. Teilen Sie das Diagramm als Link mit Ansichtsrecht oder exportieren Sie es als Vektor-PDF, PNG oder SVG.
