Gantt-Diagramm für Abschlussarbeit und Forschung: vom Exposé zur Verteidigung

Abschlussarbeit, Dissertation oder Promotion als Gantt-Diagramm planen: Exposé, Literatur, Datenerhebung, Analyse und Kapitel verknüpfen, Feedback und Genehmigungen einplanen, den Abgabetermin prüfen.

Eine Abschlussarbeit ist ein langer Plan mit wenigen Beteiligten. Ein Gantt-Diagramm zeigt, welche Kapitel schon entstehen können, während noch Daten erhoben werden, und wo Sie schlicht auf andere warten.

Kurz gesagt

  • Verknüpfen Sie jedes Kapitel mit der Arbeit, die seinen Inhalt liefert, damit das Schreiben so früh beginnt, wie die Eingaben es erlauben.
  • Lassen Sie Datenerhebung und Analyse mit einer Start-zu-Start-Abhängigkeit und Verzögerung überlappen, statt auf das Ende der Erhebung zu warten.
  • Zeichnen Sie Genehmigungen, Feedbackrunden und andere Wartezeiten als Aufgaben mit geschätzter Länge.
  • Markieren Sie Exposé-Genehmigung, Rohfassung und Abgabe als Meilensteine mit Dauer 0.
  • Prüfen Sie einen festen Abgabetermin, indem Sie nur diese Aufgabe festsetzen: Braucht die Arbeit davor mehr Arbeitstage als bleiben, wird sie mit dem frühestmöglichen Termin ihrer Abhängigkeiten markiert.

Warum ein Plan für die Abschlussarbeit Abhängigkeiten braucht, nicht nur Termine

Die meisten Zeitpläne für Abschlussarbeiten scheitern an derselben Stelle: Der Plan ist eine Liste von Monaten, und die echten Zwänge sind keine Monate. Sie können keine Daten analysieren, die Sie nicht erhoben haben, nicht erheben, bevor die Methoden genehmigt sind, und nicht überarbeiten, bevor Ihre Betreuung den ganzen Entwurf gelesen hat. Ein Gantt-Diagramm macht diese Verknüpfungen sichtbar, sodass eine Verzögerung die abhängigen Schritte erkennbar mitverschiebt.

Der nützliche Kniff: Das Schreiben muss nicht auf alles warten. Die Einleitung lässt sich entwerfen, sobald das Exposé genehmigt ist, das Literaturkapitel nach der Recherche, das Methodenkapitel, sobald die Methoden feststehen. Nur das Ergebniskapitel muss auf die Analyse warten. Im Diagramm zeigt sich das als Kapitel, die beginnen, sobald ihre eigenen Eingaben vorliegen, statt als ein langer Block „Schreiben“ am Ende.

Warten gehört zur Forschung und damit ins Diagramm. Ethik- oder Gremiengenehmigung, eine Feedbackrunde der Betreuung, die Lesefrist der Gutachter: QueryChart plant in ganzen Arbeitstagen, Montag bis Freitag, ohne Kalender für Feiertage oder Abwesenheiten. Erfassen Sie jedes Warten daher als Aufgabe mit realistischer Länge und geben Sie ein paar Tage dazu. Ein eingezeichnetes Warten ist ein eingeplantes Warten.

Das Beispiel unten ist ein vollständiger Plan, von der Themenabsprache bis zur Verteidigung. Öffnen Sie das Tabellenfeld, um die Aufgabennummern und die Spalte „Hängt ab von“ (Depends on) hinter jeder Stufe zu sehen.

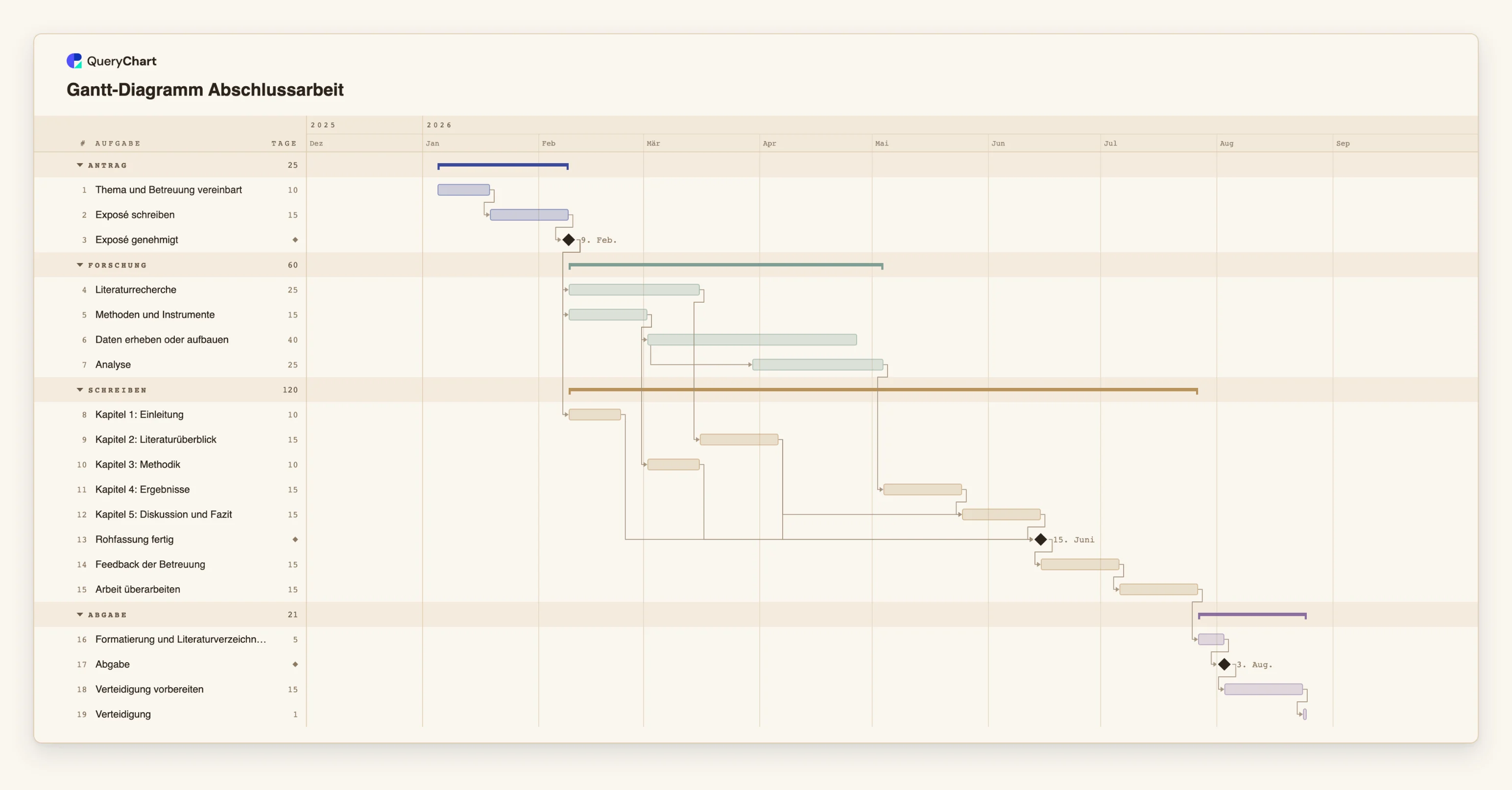

Ein Plan für die Abschlussarbeit vom Thema bis zur Verteidigung

Neunzehn Aufgaben: Planung, Forschung, fünf Kapitel, Feedback und Verteidigung. Öffnen Sie das Tabellenfeld, um die Zeilen hinter jeder Stufe zu sehen.

  1. Thema vereinbaren und Exposé genehmigen lassen

    „Thema und Betreuung vereinbart“ dauert 10 Arbeitstage und „Exposé schreiben“ 15. „Exposé genehmigt“ hat die Dauer 0 und ist damit ein Meilenstein, auf den Literaturrecherche, Methoden und Einleitung warten.

  2. Die Forschung läuft in zwei überlappenden Strängen

    „Literaturrecherche“ dauert 25 Tage. „Methoden und Instrumente“ dauert 15 und führt zu „Daten erheben oder aufbauen“ (40 Tage). „Analyse“ ist mit 20 Tagen Verzögerung start-zu-start verknüpft und beginnt, wenn die Erhebung halb fertig ist.

  3. Kapitel beginnen, sobald ihre Eingaben vorliegen

    „Kapitel 1: Einleitung“ wartet nur auf die Exposé-Genehmigung, „Kapitel 2: Literaturüberblick“ auf die Recherche und „Kapitel 3: Methodik“ auf die Methoden. „Kapitel 4: Ergebnisse“ wartet auf „Analyse“, und „Kapitel 5: Diskussion und Fazit“ auf die Kapitel 2 und 4.

  4. Feedback, Überarbeitung und Abgabe

    „Rohfassung fertig“ ist ein Meilenstein, der auf alle fünf Kapitel wartet. Es folgen „Feedback der Betreuung“ (15 Tage) und „Arbeit überarbeiten“ (15 Tage), dann „Formatierung und Literaturverzeichnis“, der Meilenstein „Abgabe“, „Verteidigung vorbereiten“ und die eintägige „Verteidigung“.

So funktioniert es

  1. Zuerst die Fixpunkte festhalten

    Notieren Sie die Termine, auf die Sie keinen Einfluss haben: Abgabefrist, Verteidigungstermin, Ende der Förderung. Nur diese setzen Sie fest. Alles andere sollte sich aus Dauern und Abhängigkeiten berechnen.

  2. Die Forschung in Stufen mit Meilensteinen dazwischen gliedern

    Legen Sie Exposé, Literaturrecherche, Methoden, Datenerhebung und Analyse als Aufgaben an und setzen Sie nach dem Exposé einen Meilenstein mit Dauer 0, etwa „Exposé genehmigt“. Meilensteine geben Ihrer Betreuung etwas Konkretes zum Zustimmen.

  3. Pro Kapitel eine Aufgabe anlegen und mit ihrer Quelle verknüpfen

    Verweisen Sie in „Hängt ab von“ (Depends on) bei jedem Kapitel auf die Aufgabe, die seinen Inhalt liefert. Kann ein Kapitel entstehen, bevor die Arbeit fertig ist, verknüpfen Sie es start-zu-start mit Verzögerung; 6SS+20 bedeutet etwa, dass die Aufgabe 20 Arbeitstage nach dem Start von Aufgabe 6 beginnt.

  4. Die Wartezeiten zeichnen

    Erfassen Sie Genehmigungs-, Feedback- und Lesefristen als Aufgaben mit geschätzter Länge in Arbeitstagen. Da Feiertage und Abwesenheiten nicht abgebildet werden, geben Sie bei den wichtigsten Wartezeiten Puffer dazu.

  5. Den kritischen Pfad einschalten

    Mit Ansicht, Kritischer Pfad leuchtet die Aufgabenkette auf, die Ihren Endtermin bestimmt. Bei einer Abschlussarbeit sind das meist Exposé, Datenerhebung, Analyse, Ergebnisse und die Rohfassung. Diese Aufgaben gilt es zu schützen.

  6. Fortschritt erfassen und das Diagramm mit der Betreuung teilen

    Tragen Sie den Fortschritt als Prozentwert ein, während die Kapitel entstehen, und teilen Sie das Diagramm als Link oder exportieren Sie ein PDF für ein Betreuungsgespräch.

Häufige Fehler

  • Das gesamte Schreiben ans Ende legen

    Ein einziger Block „Arbeit schreiben“ verbirgt, dass drei Kapitel Monate früher beginnen können. Geben Sie jedem Kapitel eine eigene Aufgabe und verknüpfen Sie sie mit ihren eigenen Eingaben.

  • Feedback als sofort verfügbar planen

    Betreuung, Gremium oder Ethikkommission haben ihre eigene Warteschlange. Eine Feedbackrunde, die mit zwei Tagen eingezeichnet ist, verschiebt das Planende, wenn sie zwei Wochen dauert.

  • Zu viele Termine festsetzen

    Eine Aufgabe mit festem Start verschiebt sich nicht, wenn sich ihre Vorgänger verschieben, und ein fester Termin, der mit einer Abhängigkeit kollidiert, wird markiert. Setzen Sie die echten Termine rund um die Abgabe fest und lassen Sie den Rest berechnen.

  • Erwarten, dass das Diagramm Aufwand oder Abwesenheiten erfasst

    QueryChart erfasst keine Stunden, plant nicht um Feiertage herum und vergleicht nicht mit einer ursprünglichen Baseline. Hängt Ihre Feldarbeit von einer Jahreszeit oder Semesterpause ab, bauen Sie das Warten in die Aufgabenlänge ein.

Abschlussarbeit planen

Öffnen Sie den Plan für die Abschlussarbeit als eigenes Diagramm, ersetzen Sie die Aufgaben durch Ihre Kapitel und Meilensteine und teilen Sie ihn mit Ihrer Betreuung.

Abschlussarbeit planen

Verwandte Anleitungen

Häufig gestellte Fragen

Kann ich eine Promotion planen, die mehrere Jahre läuft?

Ja. Nutzen Sie die Monatsskala und gruppieren Sie die Aufgaben nach Jahr oder Studie. Dauern sind ganze Arbeitstage, eine lange Aufgabe ist also einfach eine große Zahl.

Wie zeige ich das Warten auf die Ethikgenehmigung?

Legen Sie sie als Aufgabe mit der erwarteten Zahl an Arbeitstagen an und lassen Sie die Datenerhebung davon abhängen. Einen Feiertagskalender gibt es nicht, planen Sie also Extratage ein.

Kann ich mit einer Vorlage beginnen?

Ja. Die Vorlage für Abschlussarbeiten ist der oben gezeigte Plan und öffnet sich ohne Konto im Editor. Ersetzen Sie Aufgabennamen und Dauern durch Ihre eigenen.

Kann ich meinen bestehenden Zeitplan aus einer Tabelle einfügen?

Sie können Zeilen einfügen. Benennt die erste Zeile die Spalten, etwa Aufgabe (Task), Dauer (Duration) und Hängt ab von (Depends on), werden sie nach Namen zugeordnet. Ein Datum wie 3/4 kann je nach Sprache der 3. April oder der 4. März sein; verwenden Sie ISO-Daten.

Kann ich es für meinen Fachbereich exportieren?

Ja. Sie können ein PDF, PNG, SVG oder eine CSV mit Aufgaben, ISO-Daten, Dauern und Abhängigkeiten exportieren oder das Diagramm als Link teilen.

Die Vorlage hinter dieser Anleitung

Gantt-Diagramm Abschlussarbeit: Vorlage vom Exposé bis zur Verteidigung — Bearbeitbares Gantt-Diagramm für Master- oder Doktorarbeit: Exposé, Literatur, Daten, Analyse, Kapitel, Feedback der Betreuung, Abgabe und Verteidigung mit Abhängigkeiten und Meilensteinen.

Gantt-Diagramm Abschlussarbeit: Antrag → Forschung → Schreiben → Abgabe
Gantt-Diagramm für Abschlussarbeit und Forschung: vom Exposé zur Verteidigung
