如何用甘特图规划SEO项目时间线
用甘特图规划SEO项目时间线:审计、优先级、技术修复、内容、发布、推广和效果等待期,用依赖关系决定先后顺序,不承诺任何排名。
SEO计划失败,往往是因为技术、内容和外链工作被当作互不相干的事来排期。本指南说明如何按“在等什么”给工作排序,找出决定发布日期的那条工作流,并为出结果前的等待期做好计划。
简而言之
- 按每个任务在等什么来排序,而不是按谁负责。
- 在技术和内容工作开始之前,用一个里程碑确定优先级。
- 比较各条工作流:较长的那条链决定发布日期,另一条有富余。
- 把等待重新抓取规划成任务,并把复盘排在它之后。
- 排程涵盖工作和等待,不预测排名或流量。
按“在等什么”给工作排序
大多数SEO计划起初都是审计之后的一串建议:修复这些错误,写这些页面,拿到这些链接。这份清单有优先级,却没有顺序,按负责人逐项推进的团队只能吃了亏才发现顺序。新页面在网站还不能被正常抓取时就上线了,或者在还没有值得链接的页面时就开始推广。
方法是对每个任务问一句:它开始之前必须满足什么。审计和关键词研究要等目标确定。修复和写作要等优先级敲定。发布要等内容审批通过,如果你这样决定的话,还要等技术修复。推广要等页面存在。把这些关系写成依赖关系,就能得到日期,同时看出哪条工作流最长。通常是内容而不是技术工作,所以修复有富余时间,写作则没有。
SEO项目中人们最容易漏掉的是等待。发布之后,搜索引擎需要一段时间重新抓取页面,你无法缩短它。把它规划成单独的任务,这样复盘的日期就排在它之后,而不是最后一个页面上线的当天。甘特图安排的是工作和等待,它不预测排名或流量,计划中的任何内容都不应被理解为对二者的承诺。
下面的示例分阶段搭建SEO项目模板。想看带各分组说明的模板本身,请见 /zh/templates/SEO项目甘特图。如果是每月重复的发布节奏而非一次性项目,请见 /zh/templates/内容日历甘特图。
分阶段搭建的SEO项目

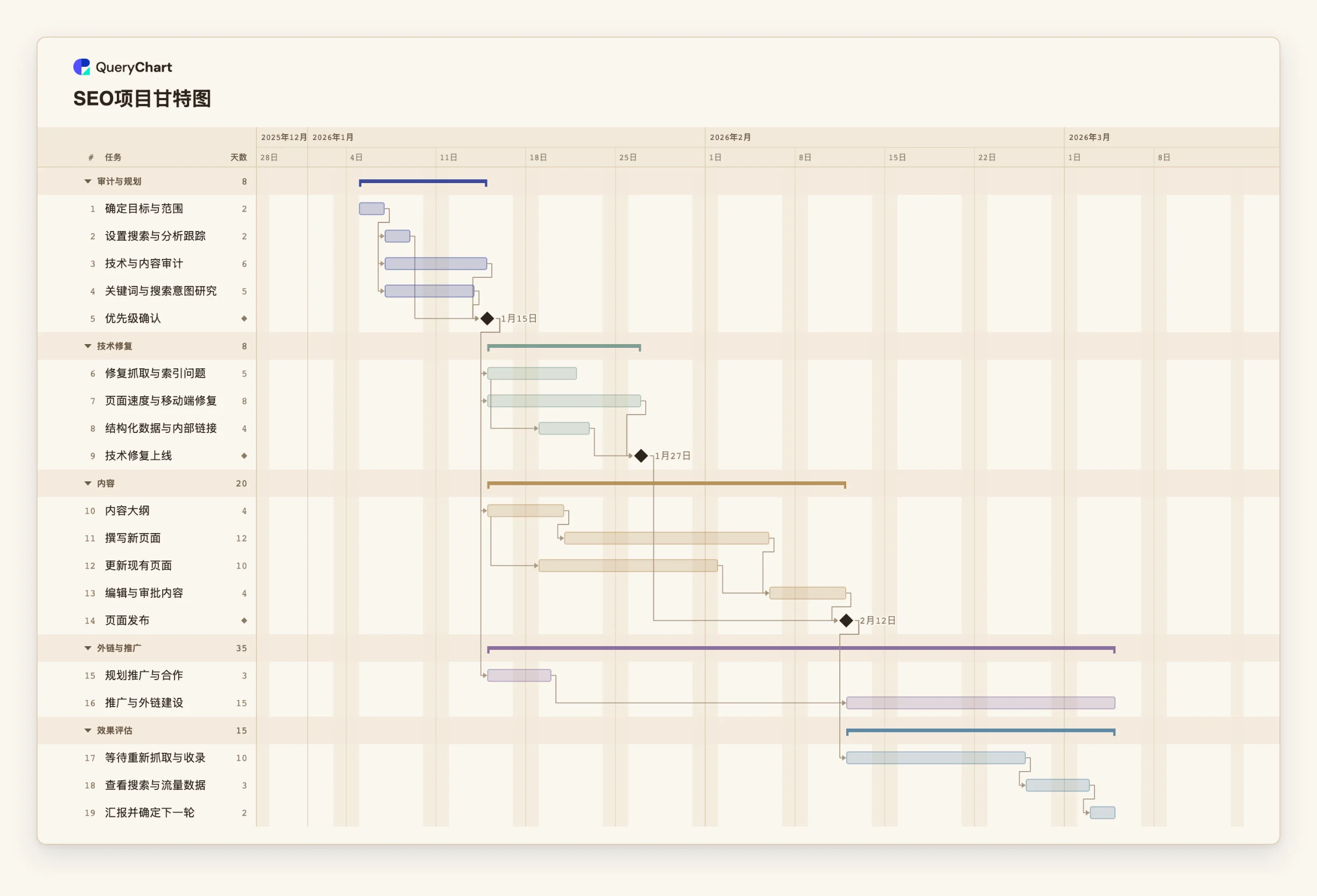

五组共 19 个任务。工期仅为示例,请换成你自己的。打开表格面板可以看到每个阶段背后的行。
审计与优先级
首先是“确定目标与范围”(2 个工作日)。“设置搜索与分析跟踪”(2)、“技术与内容审计”(6)和“关键词与搜索意图研究”(5)都跟在它后面,里程碑“优先级确认”要等这三项全部完成。
重叠进行的技术修复
“修复抓取与索引问题”(5 天)和“页面速度与移动端修复”(8)都跟在“优先级确认”之后。“结构化数据与内部链接”(4)在抓取修复开始两个工作日后开始,“技术修复上线”要等它和速度修复。
内容,以及发布前的关口
“内容大纲”(4 天)带动“撰写新页面”(12),“更新现有页面”(10)在大纲开始两个工作日后开始。“编辑与审批内容”(4)要等两者完成,“页面发布”还要等“技术修复上线”。
推广、等待与复盘
“规划推广与合作”(3)跟在“优先级确认”之后,但“推广与外链建设”(15)还要等“页面发布”。“等待重新抓取与收录”是 10 个工作日的等待。之后是“查看搜索与流量数据”(3)和“汇报并确定下一轮”(2)。
运作方式
根据审计写任务,不要照搬模板
列出审计和关键词研究的发现,一项工作一个任务。把它们分成技术、内容、外链和评估几条工作流,并给每个任务设置整数工作日的工期。
把优先级设成里程碑
添加一个工期为 0 的任务,让它等待审计、研究和跟踪设置。后续一切都依赖它,因此优先级变化时,日期只需在一处改动。
链接每条工作流内部的任务
默认使用完成-开始,在工作可以提前开始的地方使用带少量延迟的开始-开始,例如 6SS+2 表示该任务在任务 6 开始两个工作日后开始。
决定发布要等什么
把发布里程碑链接到已审批的内容,如果网站需要,再链接到修复上线。然后打开“视图”中的“关键路径”,看看哪条工作流决定了日期。
在页面存在之后再做推广
把推广的准备工作作为单独任务提前规划,让推广本身依赖发布。把示例中的 15 个工作日换成你自己的估算。
加上等待和复盘
添加一个等待期任务,根据网站被抓取的频率设置其工期,并让复盘依赖它。把图表分享给各工作流的负责人,也可以导出 PDF 给客户。
应避免的错误
在最后一次改动的当天就复盘
如果复盘排在页面上线当天,就没有什么可看的。规划一个等待任务,把复盘排在它之后。
把技术工作当成最长的一条
技术修复让人觉得紧迫,但在示例中它比内容早 12 个工作日完成。先看关键路径,再决定给哪条工作流加人。
把承诺写进计划
排程可以说明工作何时完成、你何时查看数据,却不能说排名或流量会上升。计划中的目标应限于你能控制的事,例如修复、发布和建立链接的页面数量。
所有任务都用固定日期
日期是结果。只有真正固定的日期才给任务设置固定开始,例如网站的发布窗口,其余的让工期和依赖关系自己推出。
打开SEO项目甘特图
打开SEO项目模板,把工期改成你自己的,看看哪条工作流决定发布日期。
相关指南
常见问题
技术SEO一定要排在内容前面吗?
不一定。这取决于问题是否会妨碍新页面被找到或使用。示例把发布链接到了修复。如果你的修复可以排在后面,就删除这条链接,图表会显示更短的计划。
如何规划长期的SEO服务而不是单个项目?
把一个周期(例如一个季度)规划成项目,然后重复。如果是滚动的月度节奏,/zh/templates/内容日历甘特图 中的内容日历是更好的起点。
可以从表格导入审计发现吗?
可以,通过复制粘贴。复制这些行,第一行写上列名,例如 Task、Duration 和 Depends on(也可用界面中的对应名称),然后粘贴到表格中。甘特图目前不支持文件上传。
哪个任务决定完成日期?
最长的那条依赖任务链。打开“视图”中的“关键路径”即可高亮显示。读图方法请见 /zh/guides/甘特图关键路径。
不确定顺序时,依赖关系从哪里来?
问问做这件事之前必须有什么。如果答案是没有,它就没有依赖。/zh/guides/甘特图依赖关系 介绍了四种类型和延隔。
