SEO-Projekt im Gantt-Diagramm planen: Zeitplan mit Abhängigkeiten
SEO-Projektzeitplan als Gantt-Diagramm: Audit, Prioritäten, technische Korrekturen, Content, Veröffentlichung, Outreach und eine Wartezeit vor der Auswertung, mit Abhängigkeiten und ohne Ranking-Versprechen.
Ein SEO-Plan scheitert, wenn technische, inhaltliche und Link-Arbeit so geplant werden, als wären sie unabhängig. Der Leitfaden zeigt, wie Sie die Arbeit danach ordnen, worauf sie wartet, welcher Strang den Veröffentlichungstermin bestimmt und wie Sie die Wartezeit vor den Ergebnissen einplanen.
Kurz gesagt
- Ordnen Sie die Arbeit danach, worauf jede Aufgabe wartet, nicht danach, wem sie gehört.
- Stimmen Sie die Prioritäten in einem Meilenstein ab, bevor Technik und Content beginnen.
- Vergleichen Sie die Stränge: Die längere Kette bestimmt den Veröffentlichungstermin, der andere hat Puffer.
- Planen Sie die Wartezeit für den Recrawl als Aufgabe und die Auswertung danach.
- Ein Zeitplan umfasst Arbeit und Wartezeit; er sagt keine Rankings oder keinen Traffic voraus.
Arbeit danach ordnen, worauf sie wartet
Die meisten SEO-Pläne beginnen als Liste mit Empfehlungen aus einem Audit: diese Fehler beheben, diese Seiten schreiben, diese Links aufbauen. Die Liste hat Prioritäten, aber keine Reihenfolge, und ein Team, das sie nach Verantwortlichen abarbeitet, lernt die Reihenfolge auf die harte Tour. Neue Seiten gehen live, bevor die Website sauber gecrawlt werden kann, oder der Outreach beginnt, bevor es eine verlinkenswerte Seite gibt.
Die Methode: Fragen Sie bei jeder Aufgabe, was gelten muss, bevor sie beginnen kann. Audit und Keyword-Recherche warten auf die Ziele. Korrekturen und Schreiben warten auf abgestimmte Prioritäten. Die Veröffentlichung wartet auf freigegebenen Content und, wenn Sie es so entscheiden, auf die technischen Korrekturen. Der Outreach wartet auf Seiten, die existieren. Halten Sie diese Beziehungen als Abhängigkeiten fest, erhalten Sie Termine und sehen zugleich, welcher Strang der lange ist. Meist ist das der Content, nicht die Technik: Die Korrekturen haben Puffer, das Schreiben nicht.
Was in SEO-Projekten gern fehlt, ist das Warten. Nach der Veröffentlichung gibt es eine Zeit, in der Suchmaschinen die Seiten erneut crawlen, und Sie können sie nicht verkürzen. Planen Sie sie als eigene Aufgabe, damit die Auswertung danach terminiert ist und nicht auf den Tag fällt, an dem die letzte Seite online geht. Ein Gantt-Diagramm plant Arbeit und Wartezeit. Es sagt weder Rankings noch Traffic voraus, und nichts im Plan sollte als Versprechen dafür gelesen werden.
Das Beispiel unten baut die Vorlage für ein SEO-Projekt in Stufen auf. Die Vorlage selbst mit Hinweisen zu jeder Gruppe finden Sie unter [Gantt-Diagramm SEO-Projekt](/de/templates/seo-projekt-gantt-diagramm). Für einen Veröffentlichungsrhythmus, der sich jeden Monat wiederholt, statt eines einmaligen Projekts, siehe den [Redaktionsplan als Gantt-Diagramm](/de/templates/gantt-diagramm-redaktionsplan).
Ein SEO-Projekt, in Stufen aufgebaut

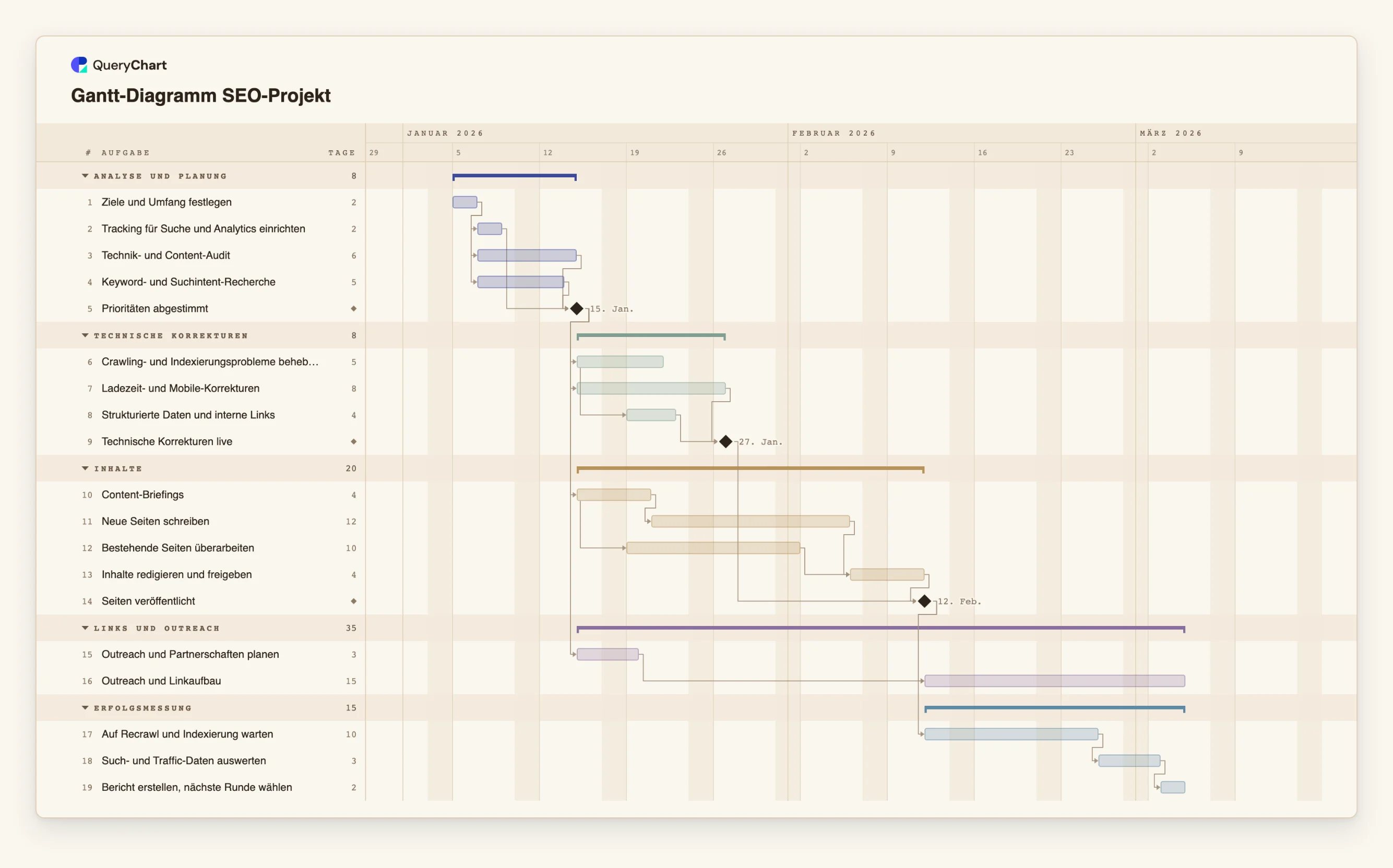

Neunzehn Aufgaben in fünf Gruppen. Die Dauern sind Beispiele; setzen Sie eigene ein. Öffnen Sie das Tabellenfenster, um die Zeilen hinter jeder Stufe zu sehen.
Audit und Prioritäten
Zuerst kommt „Ziele und Umfang festlegen“ (2 Arbeitstage). Danach folgen „Tracking für Suche und Analytics einrichten“ (2), „Technik- und Content-Audit“ (6) und „Keyword- und Suchintent-Recherche“ (5), und der Meilenstein „Prioritäten abgestimmt“ wartet auf alle drei.
Technische Korrekturen in einem überlappenden Strang
„Crawling- und Indexierungsprobleme beheben“ (5 Tage) und „Ladezeit- und Mobile-Korrekturen“ (8) folgen beide auf „Prioritäten abgestimmt“. „Strukturierte Daten und interne Links“ (4) beginnt zwei Arbeitstage nach dem Start der Crawling-Korrekturen, und „Technische Korrekturen live“ wartet darauf und auf die Ladezeit-Korrekturen.
Content und das Gate vor der Veröffentlichung
„Content-Briefings“ (4 Tage) speisen „Neue Seiten schreiben“ (12), und „Bestehende Seiten überarbeiten“ (10) beginnt zwei Arbeitstage nach dem Start der Briefings. „Inhalte redigieren und freigeben“ (4) wartet auf beides, und „Seiten veröffentlicht“ wartet außerdem auf „Technische Korrekturen live“.
Outreach, eine Wartezeit und die Auswertung
„Outreach und Partnerschaften planen“ (3) folgt auf „Prioritäten abgestimmt“, aber „Outreach und Linkaufbau“ (15) wartet zusätzlich auf „Seiten veröffentlicht“. „Auf Recrawl und Indexierung warten“ sind 10 Arbeitstage Wartezeit. Danach folgen „Such- und Traffic-Daten auswerten“ (3) und „Bericht erstellen, nächste Runde wählen“ (2).
So funktioniert es
Aufgaben aus dem Audit ableiten, nicht aus einer Vorlage
Listen Sie auf, was Audit und Keyword-Recherche ergeben haben, eine Aufgabe je Arbeitspaket. Gruppieren Sie sie als Stränge: Technik, Content, Links und Messung. Geben Sie jeder eine Länge in ganzen Arbeitstagen.
Die Prioritäten zum Meilenstein machen
Legen Sie eine Aufgabe der Länge 0 an, die auf Audit, Recherche und Tracking-Einrichtung wartet. Alles Folgende hängt davon ab, sodass eine Änderung der Prioritäten die Termine an einer Stelle ändert.
Die Aufgaben innerhalb jedes Strangs verknüpfen
Nutzen Sie standardmäßig Ende-zu-Start und Start-zu-Start mit kleinem Versatz, wo Arbeit früh beginnen kann, zum Beispiel 6SS+2 für eine Aufgabe, die zwei Arbeitstage nach dem Start von Aufgabe 6 beginnt.
Festlegen, worauf die Veröffentlichung wartet
Verknüpfen Sie den Veröffentlichungs-Meilenstein mit dem freigegebenen Content und, wenn Ihre Website es braucht, mit dem Livegang der Korrekturen. Schalten Sie dann unter „Ansicht“ den „Kritischen Pfad“ ein, um zu sehen, welcher Strang den Termin bestimmt.
Outreach nach den Seiten planen
Planen Sie den Outreach früh als eigene Aufgabe und lassen Sie den Outreach selbst von der Veröffentlichung abhängen. Ersetzen Sie die 15 Arbeitstage des Beispiels durch Ihre eigene Schätzung.
Wartezeit und Auswertung ergänzen
Fügen Sie eine Aufgabe für die Wartezeit hinzu, setzen Sie ihre Länge danach an, wie oft Ihre Website gecrawlt wird, und lassen Sie die Auswertung davon abhängen. Teilen Sie das Diagramm mit den Verantwortlichen der einzelnen Stränge und exportieren Sie ein PDF für Kunden.
Häufige Fehler
Auswertung am Tag der letzten Änderung
Wird die Auswertung auf den Tag gelegt, an dem Seiten live gehen, gibt es noch nichts auszuwerten. Planen Sie eine Wartezeit-Aufgabe und terminieren Sie die Auswertung danach.
Die Technik für den längsten Strang halten
Technische Korrekturen wirken dringend, aber im Beispiel sind sie 12 Arbeitstage vor dem Content fertig. Prüfen Sie den kritischen Pfad, bevor Sie Personen dem falschen Strang zuweisen.
Ein Versprechen in den Plan schreiben
Ein Zeitplan kann sagen, wann Arbeit fertig ist und wann Sie in die Daten schauen. Er kann nicht sagen, dass Rankings oder Traffic steigen. Beschränken Sie die Ziele im Plan auf Dinge, die Sie steuern, etwa behobene, veröffentlichte und verlinkte Seiten.
Für alles feste Termine setzen
Termine sind ein Ergebnis. Geben Sie einer Aufgabe nur dort einen festen Start, wo ein Datum wirklich feststeht, etwa ein Release-Fenster der Website, und lassen Sie den Rest aus Längen und Abhängigkeiten folgen.
Gantt-Diagramm für das SEO-Projekt öffnen
Öffnen Sie die Vorlage für das SEO-Projekt, ändern Sie die Dauern auf Ihre und sehen Sie, welcher Strang den Veröffentlichungstermin bestimmt.
Verwandte Anleitungen
Häufig gestellte Fragen
Sollte technisches SEO immer vor dem Content kommen?
Nicht immer. Es kommt darauf an, ob die Probleme verhindern würden, dass die neuen Seiten gefunden oder genutzt werden. Im Beispiel ist die Veröffentlichung mit den Korrekturen verknüpft. Können Ihre danach kommen, entfernen Sie diese Verknüpfung, und das Diagramm zeigt den kürzeren Plan.
Wie plane ich eine laufende SEO-Betreuung statt eines Projekts?
Planen Sie einen Zyklus, etwa ein Quartal, als Projekt und wiederholen Sie ihn. Für einen fortlaufenden Monatsrhythmus ist der [Redaktionsplan als Gantt-Diagramm](/de/templates/gantt-diagramm-redaktionsplan) der bessere Ausgangspunkt.
Kann ich die Audit-Ergebnisse aus einer Tabelle übernehmen?
Ja, per Kopieren und Einfügen. Kopieren Sie die Zeilen mit einer ersten Zeile, die die Spalten benennt, etwa Aufgabe (Task), Dauer (Duration) und Abhängig von (Depends on), und fügen Sie sie in die Tabelle ein. Die englischen Namen werden ebenfalls erkannt. Einen Datei-Upload für Gantt-Diagramme gibt es noch nicht.
Welche Aufgabe bestimmt das Enddatum?
Die längste Kette abhängiger Aufgaben. Schalten Sie unter „Ansicht“ den „Kritischen Pfad“ ein, um sie hervorzuheben. Wie Sie ihn lesen, erklärt der Leitfaden zum [kritischen Pfad](/de/guides/gantt-diagramm-kritischer-pfad).
Woher kommen die Abhängigkeiten, wenn ich die Reihenfolge nicht sicher kenne?
Fragen Sie, was existieren muss, bevor die Aufgabe erledigt werden kann. Lautet die Antwort nichts, hat sie keine Abhängigkeit. Der Leitfaden zu [Abhängigkeiten](/de/guides/gantt-diagramm-abhaengigkeiten) erklärt die vier Typen und den Versatz.
