Planifier un projet SEO sur un diagramme de Gantt
Planifiez un projet SEO en diagramme de Gantt : audit, priorités, correctifs techniques, contenu, publication, netlinking et attente avant mesure, avec les dépendances qui fixent l'ordre, sans promesse de positionnement.
Un plan SEO échoue quand le travail technique, le contenu et les liens sont planifiés comme s'ils étaient indépendants. Ce guide montre comment trier le travail selon ce qu'il attend, trouver le flux qui fixe la date de publication et planifier l'attente avant les résultats.
En bref
- Ordonnez le travail selon ce que chaque tâche attend, pas selon son responsable.
- Validez les priorités dans un jalon avant que le travail technique et le contenu commencent.
- Comparez les flux : la chaîne la plus longue fixe la date de publication, l'autre a de la marge.
- Planifiez l'attente de la réexploration comme une tâche, et l'analyse après elle.
- Un planning couvre le travail et l'attente ; il ne prédit ni le positionnement ni le trafic.
Trier le travail selon ce qu'il attend
La plupart des plans SEO naissent sous forme de liste de recommandations issue d'un audit : corriger ces erreurs, rédiger ces pages, obtenir ces liens. La liste a des priorités mais pas d'ordre, et une équipe qui la traite par responsable découvre l'ordre à ses dépens. Les nouvelles pages sont mises en ligne avant que le site puisse être exploré correctement, ou le netlinking commence avant qu'il y ait une page digne d'être liée.
La méthode consiste à demander, pour chaque tâche, ce qui doit être vrai avant qu'elle démarre. L'audit et la recherche de mots-clés attendent les objectifs. Les correctifs et la rédaction attendent des priorités validées. La publication attend la validation du contenu et, si vous le décidez, les correctifs techniques. Le netlinking attend des pages qui existent. Écrire ces relations sous forme de dépendances donne des dates, et montre aussi quel flux est le plus long. C'est généralement le contenu, pas le travail technique : les correctifs ont donc de la marge, la rédaction n'en a pas.
La partie d'un projet SEO que l'on omet est l'attente. Après la publication, il y a une période pendant laquelle les moteurs réexplorent les pages, et vous ne pouvez pas la raccourcir. Planifiez-la comme une tâche à part, pour que l'analyse soit datée après elle et non le jour où la dernière page est en ligne. Un diagramme de Gantt planifie le travail et l'attente. Il ne prédit ni positionnement ni trafic, et rien dans le plan ne doit se lire comme une promesse de l'un ou de l'autre.
L'exemple ci-dessous construit par étapes le modèle de projet SEO. Pour le modèle lui-même, avec des notes sur chaque groupe, voyez /fr/templates/modele-diagramme-de-gantt-projet-seo. Pour un rythme de publication qui se répète chaque mois plutôt qu'un projet ponctuel, voyez /fr/templates/diagramme-de-gantt-calendrier-editorial.
Un projet SEO, construit par étapes

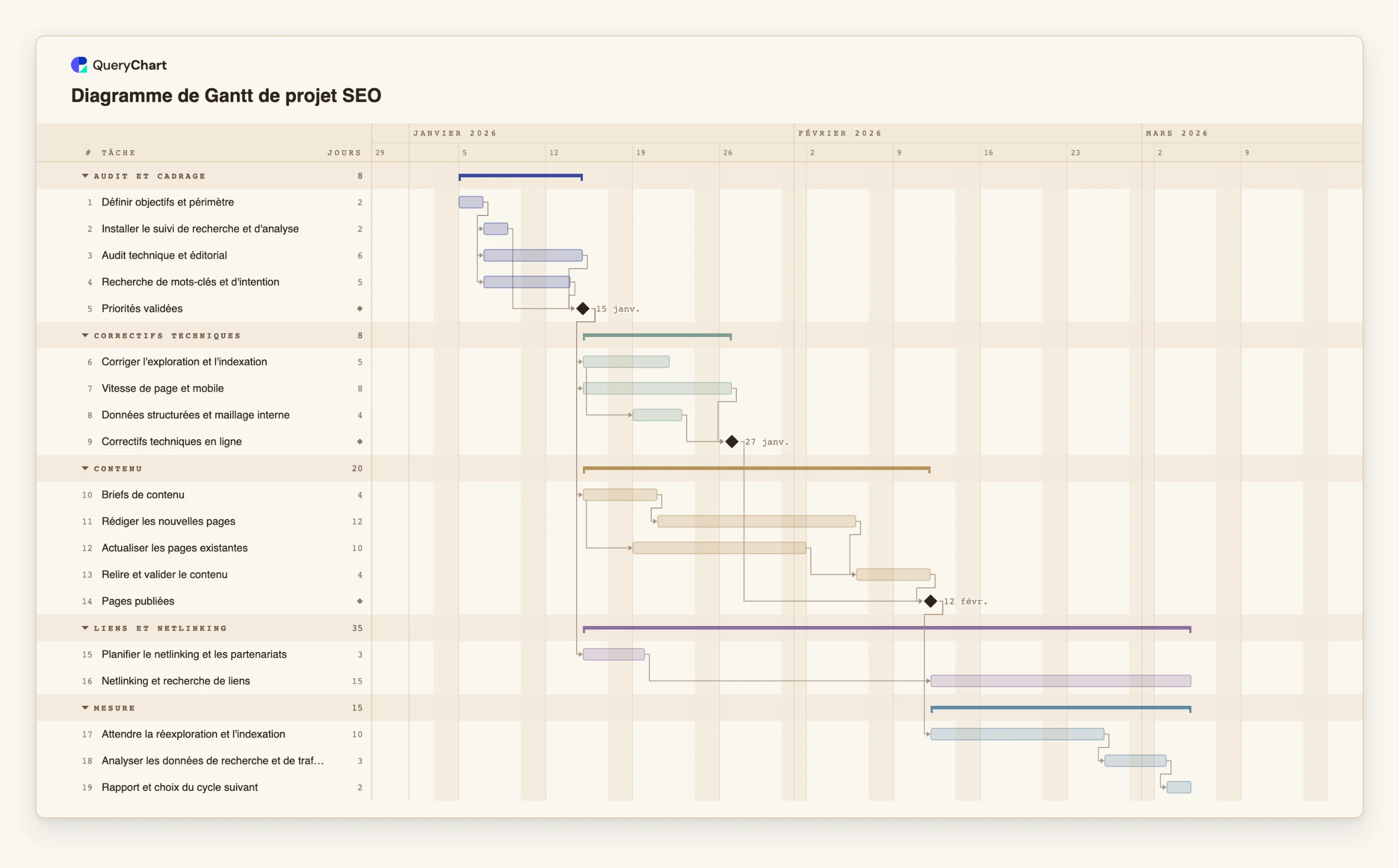

Dix-neuf tâches en cinq groupes. Les durées sont illustratives ; fixez les vôtres. Ouvrez le panneau tableur pour voir les lignes derrière chaque étape.
Audit et priorités
« Définir objectifs et périmètre » (2 jours ouvrés) vient en premier. « Installer le suivi de recherche et d'analyse » (2), « Audit technique et éditorial » (6) et « Recherche de mots-clés et d'intention » (5) le suivent tous, et le jalon « Priorités validées » attend les trois.
Correctifs techniques en flux qui se chevauche
« Corriger l'exploration et l'indexation » (5 jours) et « Vitesse de page et mobile » (8) suivent tous deux « Priorités validées ». « Données structurées et maillage interne » (4) démarre deux jours ouvrés après le début des corrections d'exploration, et « Correctifs techniques en ligne » attend cette tâche et les corrections de vitesse.
Le contenu, et le verrou avant la publication
« Briefs de contenu » (4 jours) alimentent « Rédiger les nouvelles pages » (12), et « Actualiser les pages existantes » (10) démarre deux jours ouvrés après le début des briefs. « Relire et valider le contenu » (4) attend les deux, et « Pages publiées » attend aussi « Correctifs techniques en ligne ».
Netlinking, attente et analyse
« Planifier le netlinking et les partenariats » (3) suit « Priorités validées », mais « Netlinking et recherche de liens » (15) attend aussi « Pages publiées ». « Attendre la réexploration et l'indexation » représente 10 jours ouvrés d'attente. « Analyser les données de recherche et de trafic » (3) et « Rapport et choix du cycle suivant » (2) la suivent.
Comment cela fonctionne
Écrire les tâches d'après l'audit, pas d'après un modèle
Listez ce que l'audit et la recherche de mots-clés ont révélé, une tâche par travail à faire. Regroupez-les en flux : technique, contenu, liens et mesure. Donnez à chacune une durée en jours ouvrés entiers.
Faire des priorités un jalon
Ajoutez une tâche de durée 0 qui attend l'audit, la recherche et l'installation du suivi. Tout ce qui suit en dépend : un changement de priorités modifie donc les dates à un seul endroit.
Relier les tâches à l'intérieur de chaque flux
Utilisez fin-début par défaut et début-début avec un petit décalage là où le travail peut commencer tôt, par exemple 6SS+2 pour une tâche qui démarre deux jours ouvrés après le début de la tâche 6.
Décider ce que la publication attend
Reliez le jalon de publication au contenu validé et, si votre site l'exige, à la mise en ligne des correctifs. Activez ensuite Affichage, Chemin critique pour voir quel flux fixe la date.
Planifier le netlinking après l'existence des pages
Planifiez la préparation tôt, comme tâche à part, et faites dépendre le netlinking lui-même de la publication. Remplacez les 15 jours ouvrés de l'exemple par votre propre estimation.
Ajouter l'attente et l'analyse
Ajoutez une tâche pour la période d'attente, réglez sa durée d'après la fréquence d'exploration de votre site et faites dépendre l'analyse de cette tâche. Partagez le diagramme avec les responsables de chaque flux et exportez un PDF pour un client.
Erreurs à éviter
Analyser le jour de la dernière modification
Si l'analyse est datée du jour de la mise en ligne, il n'y a encore rien à analyser. Planifiez une tâche d'attente et datez l'analyse après elle.
Voir le travail technique comme le goulot
Les correctifs techniques semblent urgents, mais dans l'exemple ils se terminent 12 jours ouvrés avant le contenu. Regardez le chemin critique avant d'ajouter des personnes sur le mauvais flux.
Mettre une promesse dans le plan
Un planning peut dire quand le travail est fini et quand vous regarderez les données. Il ne peut pas dire que le positionnement ou le trafic augmenteront. Limitez les objectifs du plan à ce que vous maîtrisez : pages corrigées, publiées et liées.
Tout fixer par des dates
Les dates sont un résultat. Ne donnez un début fixe à une tâche que lorsqu'une date est vraiment imposée, comme une fenêtre de mise en production du site, et laissez le reste découler des durées et des dépendances.
Ouvrir le diagramme de Gantt de projet SEO
Ouvrez le modèle de projet SEO, remplacez les durées par les vôtres et voyez quel flux fixe la date de publication.
Guides associés
Questions fréquentes
Le SEO technique doit-il toujours précéder le contenu ?
Pas toujours. Cela dépend de savoir si les problèmes empêcheraient de trouver ou d'utiliser les nouvelles pages. L'exemple relie la publication aux correctifs. Si les vôtres peuvent suivre, supprimez ce lien et le diagramme montre le plan raccourci.
Comment planifier un contrat SEO récurrent plutôt qu'un projet ?
Planifiez un cycle comme un projet, par exemple un trimestre, et répétez-le. Pour un rythme mensuel continu, le calendrier éditorial sur /fr/templates/diagramme-de-gantt-calendrier-editorial est un meilleur point de départ.
Puis-je importer les constats d'audit depuis un tableur ?
Oui, par copier-coller. Copiez les lignes, avec une première ligne qui nomme les colonnes (Tâche, Durée et Dépend de, par exemple), puis collez-les dans la feuille. Il n'existe pas encore d'envoi de fichier pour les diagrammes de Gantt.
Quelle tâche fixe la date de fin ?
La chaîne de tâches dépendantes la plus longue. Activez Affichage, Chemin critique pour l'éclairer. Voyez /fr/guides/chemin-critique-diagramme-de-gantt pour savoir la lire.
D'où viennent les dépendances si je ne suis pas sûr de l'ordre ?
Demandez-vous ce qui doit exister avant que la tâche puisse être faite. Si la réponse est rien, elle n'a pas de dépendance. /fr/guides/dependances-diagramme-de-gantt explique les quatre types et le décalage.
