Planifier l'intégration d'un fournisseur avec un diagramme de Gantt

Planifiez l'intégration d'un fournisseur en calendrier daté : due diligence, risques, contrat, paramétrage des systèmes, première commande et période d'essai, avec les points de passage qui décident quand l'utiliser.

L'intégration d'un fournisseur est lente à cause de ce qu'attend chaque étape, pas parce que les étapes sont difficiles. Ce guide montre comment organiser les étapes avec leurs points de passage pour dire quand un fournisseur sera prêt et ce qui déplacerait la date.

En bref

  • Trouvez d'abord les points de passage : approbation, contrat signé et accès opérationnel aux systèmes.
  • Démarrez tôt le travail qui n'a pas besoin du point de passage, comme rédiger le contrat pendant l'évaluation des risques.
  • Planifiez la première commande et la période d'essai comme des tâches avec une durée, pas comme un détail de fin.
  • Utilisez des jalons pour les points de passage afin qu'un changement sur une tâche se voie comme un changement de date.
  • Un planning montre quand le travail doit avoir lieu ; il n'approuve ni n'évalue un fournisseur.

Planifier les points de passage, pas seulement les tâches

Une liste d'intégration type énumère les documents à collecter, les contrôles à mener et les formulaires à remplir. Elle ne dit pas ce qui bloque quoi. La conséquence apparaît tard : les coordonnées bancaires sont vérifiées mais la fiche fournisseur ne peut pas être créée car le contrat n'est pas signé, ou le contrat est signé mais personne n'a demandé l'accès aux systèmes. Chaque équipe a fait sa part et le fournisseur ne peut toujours pas recevoir de commande.

La méthode consiste à trouver d'abord les points de passage. Dans la plupart des organisations, il y en a trois : une approbation d'utiliser le fournisseur, un contrat signé et un accès opérationnel aux systèmes de commande et de paiement. Tout ce qui précède un point de passage est de la préparation, et tout ce qui suit attend. Classez les tâches selon le point de passage derrière lequel elles se trouvent, ajoutez la durée de chacune, puis cherchez le travail qui peut démarrer avant l'ouverture d'un point de passage, comme rédiger le contrat pendant que l'évaluation des risques est encore en cours.

La dernière partie de l'intégration est souvent absente du plan : prouver que le fournisseur fonctionne en pratique. Une première commande, une livraison et un contrôle, une première facture qui est payée, et une période d'essai assez longue pour voir plus d'une livraison. Cela prend du temps calendaire et rien ne l'accélère : cela a sa place dans le planning, sous forme de tâches avec une durée.

Un planning ne fait pas les contrôles. Il ne rend pas un fournisseur approuvé, sûr ou conforme, et les politiques de due diligence et d'approbation varient selon l'organisation et le secteur. Il montre en revanche si les dates promises au métier sont possibles. L'exemple suit le modèle d'intégration fournisseur. Pour le processus et les décisions, utilisez le processus d'intégration des fournisseurs à /fr/templates/organigramme-du-processus-d-integration-des-fournisseurs.

L'intégration d'un fournisseur, construite par étapes

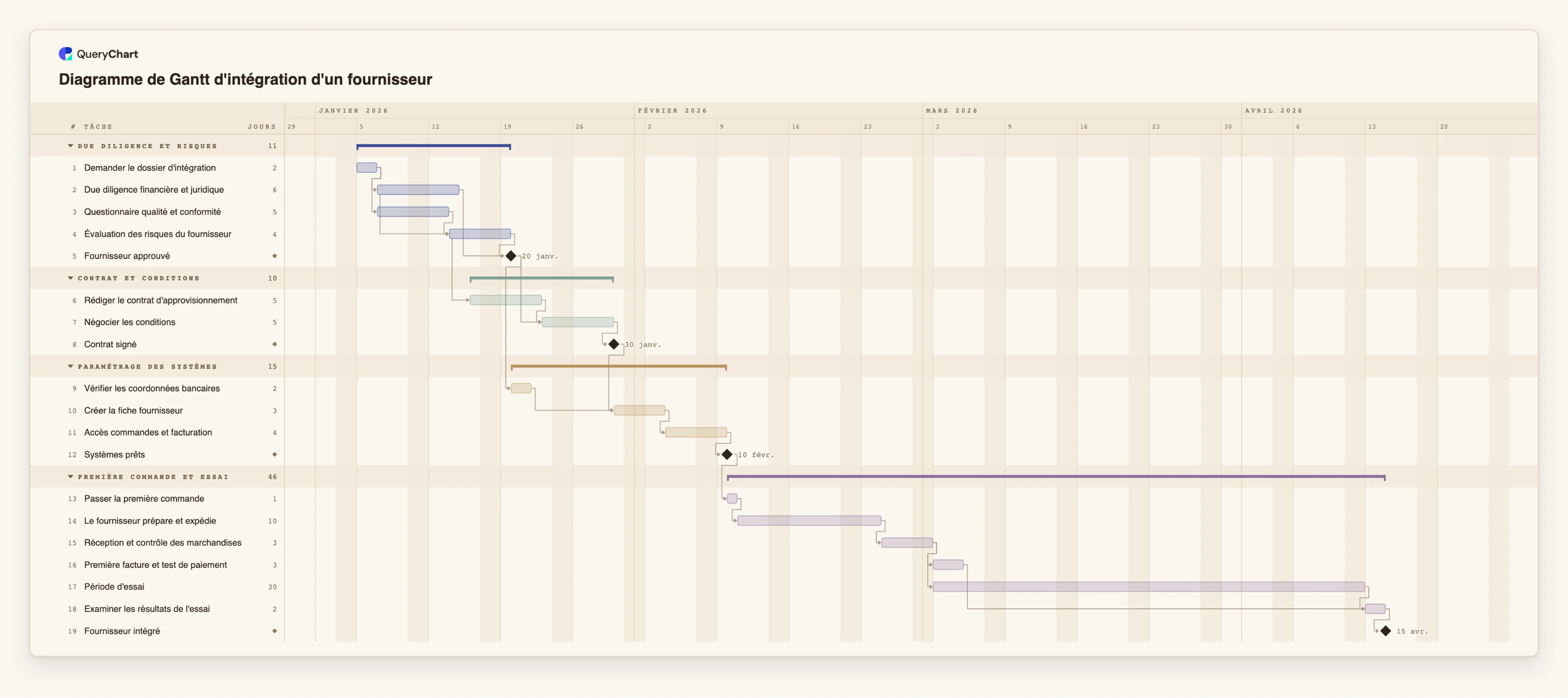

Dix-neuf tâches en quatre groupes. Les durées sont indicatives ; fixez les vôtres. Ouvrez le panneau tableur pour voir les lignes derrière chaque étape.

  1. Des contrôles côte à côte

    « Due diligence financière et juridique » (6 jours ouvrés) et « Questionnaire qualité et conformité » (5) suivent toutes deux « Demander le dossier d'intégration ». « Évaluation des risques du fournisseur » démarre 3 jours après le début de la due diligence et « Fournisseur approuvé » est un jalon qui la suit.

  2. Le contrat démarre avant le point de passage

    « Rédiger le contrat d'approvisionnement » (5) démarre 2 jours après le début de « Évaluation des risques du fournisseur ». « Négocier les conditions » (5) attend le projet et « Fournisseur approuvé » : la signature suit donc peu après l'approbation et « Contrat signé » est le jalon suivant.

  3. Le paramétrage des systèmes attend deux choses

    « Vérifier les coordonnées bancaires » (2) n'a besoin que de l'approbation. « Créer la fiche fournisseur » (3) l'attend ainsi que « Contrat signé », puis « Accès commandes et facturation » (4) mène au jalon « Systèmes prêts ».

  4. Première commande, test de paiement et essai

    « Passer la première commande » (1) et « Le fournisseur prépare et expédie » (10) mènent à « Réception et contrôle des marchandises » (3). Puis « Première facture et test de paiement » (3) et la « Période d'essai » de 30 jours démarrent ensemble, « Examiner les résultats de l'essai » attend les deux et « Fournisseur intégré » clôt le plan.

Comment cela fonctionne

  1. Nommer vos points de passage

    Notez ce qui doit être vrai avant que le fournisseur puisse recevoir une commande : approbation, contrat signé, fiche fournisseur. Faites de chacun un jalon de durée 0.

  2. Lister les tâches derrière chaque point de passage

    Sous chaque point de passage, listez le travail qui y mène, avec une durée en jours ouvrés. Mettez les contrôles dans un groupe et le contrat dans un autre, pour que les bandes montrent qui attend qui.

  3. Remplir Dépend de

    Utilisez fin-début par défaut. Utilisez début-début avec un décalage là où le travail peut commencer tôt, par exemple 2SS+3, et une tâche qui attend deux points de passage les liste tous deux, séparés par une virgule.

  4. Ajouter les tâches de preuve

    Ajoutez la première commande, la livraison, le contrôle, le test de paiement et une période d'essai. Fixez l'essai d'après le nombre de livraisons ou de factures que vous voulez voir, et mettez les critères de réussite dans les notes de la tâche.

  5. Vérifier la date de fin et le chemin critique

    Lisez la date de fin et comparez-la avec la date voulue. Activez le chemin critique dans le menu Affichage pour voir la chaîne qui la décide, puis raccourcissez ou faites chevaucher d'abord ces tâches.

  6. Partager et tenir à jour

    Indiquez les responsables dans Personnes, partagez le diagramme avec chaque équipe concernée, mettez l'avancement à jour à mesure que les tâches se terminent et exportez un PDF ou un CSV quand le dossier a besoin d'une copie.

Erreurs à éviter

  • Lancer le paramétrage des systèmes avant la signature du contrat

    Une fiche fournisseur créée trop tôt peut servir à passer des commandes avant que les conditions soient convenues. Gardez la dépendance à la signature, sauf si votre politique en décide autrement.

  • Omettre l'essai

    Si le plan s'arrête à la signature, la date que le métier entend est celle où vous pouvez commencer à tester, pas celle où l'on peut compter sur le fournisseur. Incluez la première commande et l'essai.

  • Supposer que chaque équipe est disponible le jour où le point de passage s'ouvre

    QueryChart ne vérifie ni la charge ni les congés. Si une équipe est occupée, saisissez la durée qu'elle prendra vraiment, ou ajoutez une tâche d'attente avant la sienne.

  • Prendre le planning pour le dossier d'approbation

    Une tâche terminée montre que le travail a été fait à temps. Les décisions et les preuves relèvent de votre propre dossier fournisseur et de vos systèmes, référencés dans les notes de la tâche.

Ouvrir le diagramme de Gantt d'intégration fournisseur

Ouvrez le modèle d'intégration fournisseur, saisissez vos propres durées et voyez quand le fournisseur peut recevoir une commande.

Ouvrir le diagramme de Gantt d'intégration fournisseur

Guides associés

Questions fréquentes

Faut-il un diagramme par fournisseur ?

En général oui. Copiez le diagramme pour chaque fournisseur afin que dates et responsables restent clairs. Pour un projet d'approvisionnement qui sélectionne et intègre un fournisseur, voyez /fr/templates/diagramme-de-gantt-projet-d-achat.

Comment planifier avec un fournisseur qui répond lentement ?

Ajoutez une tâche pour le temps d'attente après la demande de documents, avec la durée que vous attendez. Le diagramme montre alors l'effet d'une réponse lente sur les dates suivantes.

Puis-je coller une liste de contrôle existante ?

Oui. Copiez les lignes depuis un tableur et collez-les dans le tableur du diagramme. Si la première ligne nomme des colonnes comme Tâche (Task), Durée (Duration) et Dépend de (Depends on), elles sont reconnues par leur nom. Il n'y a pas encore d'import de fichier pour les diagrammes de Gantt.

Comment montrer qu'un point de passage a échoué ?

Allongez la tâche qui a échoué, ou ajoutez une tâche pour la reprise, et les dates suivantes bougent. QueryChart ne conserve pas de référence de base : exportez d'abord un PDF si vous voulez garder le plan précédent.

Où vont les décisions de l'intégration ?

Dans un organigramme. Le processus de qualification des fournisseurs à /fr/templates/organigramme-du-processus-de-qualification-des-fournisseurs-materiaux-pour-meubles montre les chemins d'approbation et de rejet. Pour la méthode des jalons, voyez /fr/guides/jalons-diagramme-de-gantt.

Le modèle à l'origine de ce guide

Modèle de diagramme de Gantt d'intégration d'un fournisseur — Un diagramme de Gantt d'intégration fournisseur modifiable : due diligence, risques, contrat, systèmes, première commande et période d'essai, avec dépendances et jalons d'approbation, de signature et de validation.

Diagramme de Gantt d'intégration d'un fournisseur: Due diligence et risques → Contrat et conditions → Paramétrage des systèmes → Première commande et essai
Planifier l'intégration d'un fournisseur avec un diagramme de Gantt
