كيف تخطط لتجديد منزل أو مبنى على مخطط جانت

خطط لأعمال التجديد على مخطط جانت: ضع التصاريح والتوريد وزمن الجفاف فترات انتظار، ورتّب الحرف، وأضف الاعتمادات، وانظر أي تأخير يحدد موعد التسليم.

يتأخر التجديد حين تصل الحرف قبل وصول ما تحتاجه. يبيّن هذا الدليل كيف تعرض التجديد بحيث تكون عمليات التوريد والتصاريح وزمن الجفاف في الخطة لا في ذهن أحد.

باختصار

  • أدخل الحرف سلسلة ثابتة أولاً، ثم أضف فترات الانتظار.
  • خطط للتصاريح والتوريد والجفاف مهاماً لكل منها مدتها.
  • ابدأ الطلب من اختيار التشطيبات، لا من يوم فتح الموقع.
  • استخدم ارتباطات من البداية إلى البداية للحرف المتداخلة، ومعالم لعمليات الاعتماد.
  • الجدول لا يحل محل التصاريح أو الفحوصات أو برنامج المقاول.

رتّب الحرف أولاً، ثم فترات الانتظار

جداول التجديد تُحفظ عادةً قائمةَ أعمال حسب الغرف. وهذه طريقة جيدة لتتبع ما أُنجز وضعيفة للتخطيط، لأن ترتيب العمل يفرضه المبنى لا الغرفة. فالهدم يسبق الإنشاءات، والإنشاءات تسبق التمديدات الأولية، والتمديدات الأولية تسبق اللياسة. ولا تقول القائمة إن اللياسة لا تبدأ قبل تركيب النوافذ، أو إن المطبخ لا يدخل قبل جفاف اللياسة.

الطريقة هنا أن تدخل الحرف سلسلةً أولاً بمدد واقعية، ثم تضيف ما تنتظره: التصريح وطلب النوافذ والمطبخ والجفاف. هذه فترات الانتظار مهام بمدة بأيام العمل، لا جهد. وهي غالباً أطول جزء في الخطة، وتبدأ مبكراً، لأن المطبخ لا يمكن طلبه قبل اختيار التشطيبات. وبعد إدخالها يُحسب تاريخ الانتهاء ويمكنك أن ترى هل المقاول أم التوريد هو الذي يحدده.

التداخلات تحتاج العناية نفسها. فالسبّاك يستطيع غالباً أن يبدأ بعد وقت قصير من بدء الهياكل، لكن ليس قبله. استخدم لذلك ارتباطاً من البداية إلى البداية مع تأخير، لا تاريخاً مكتوباً. انظر /ar/guides/اعتماديات-مخطط-جانت لأنواع الارتباط و/ar/guides/المعالم-الرئيسية-في-مخطط-جانت لعمليات الاعتماد. وللمبنى الأكبر يغطي /ar/guides/مخطط-جانت-لجدول-أعمال-البناء البرنامج على مستوى المبنى.

الخطة تجدول العمل. ولا تحل محل التصريح أو الفحوصات التي تتطلبها منطقتك أو برنامج المقاول نفسه. يبني المثال أدناه قالب التجديد على مراحل. المدد توضيحية، فاستخدم العروض التي قُدمت إليك.

تجديد مبني على مراحل

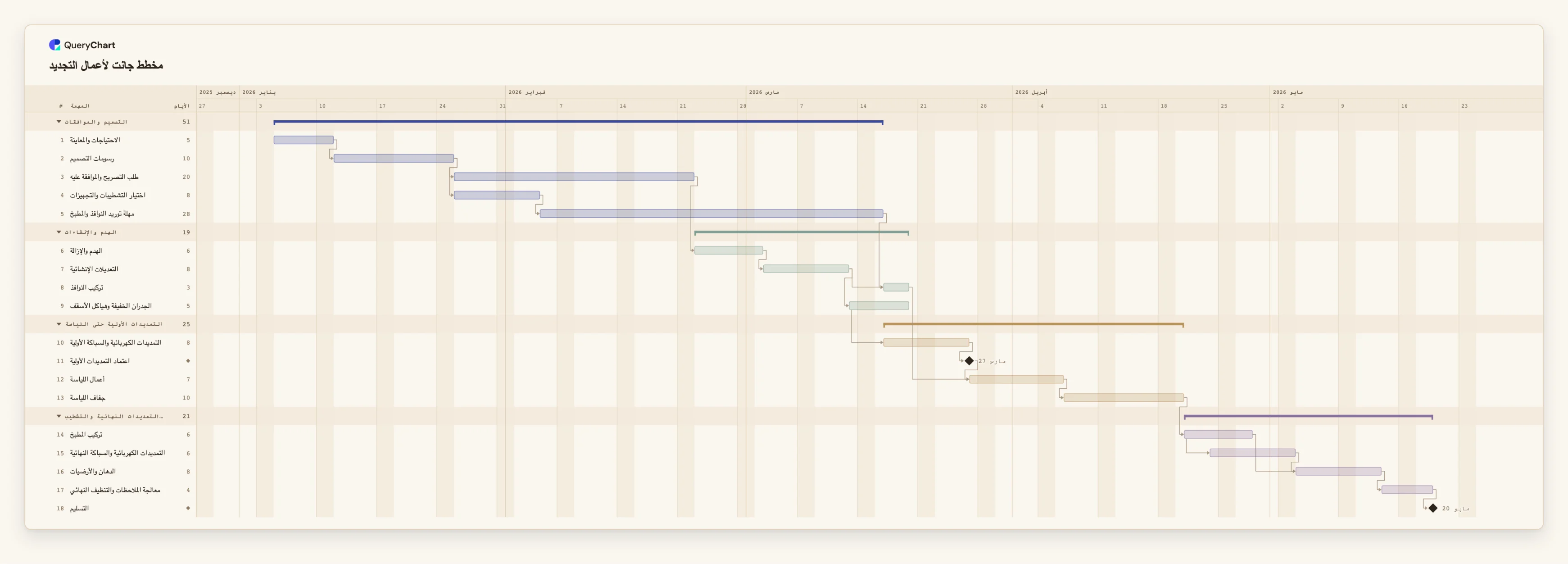

ثماني عشرة مهمة في أربع مراحل. المدد توضيحية، فحدد مددك. افتح لوحة الجدول لترى الصفوف الكامنة وراء كل مرحلة.

  1. التصميم والتصريح والطلب

    تأتي "الاحتياجات والمعاينة" (5 أيام عمل) و"رسومات التصميم" (10) أولاً. وتتبع "طلب التصريح والموافقة عليه" (20) و"اختيار التشطيبات والتجهيزات" (8) كلتاهما الرسومات. و"مهلة توريد النوافذ والمطبخ" 28 يوماً وتتبع التشطيبات.

  2. الهدم والإنشاءات

    تنتظر "الهدم والإزالة" (6) التصريح، ثم "التعديلات الإنشائية" (8). وتنتظر "تركيب النوافذ" (3) الإنشاءات و"مهلة توريد النوافذ والمطبخ". وتتبع "الجدران الخفيفة وهياكل الأسقف" (5) الإنشاءات.

  3. التمديدات الأولية واللياسة والجفاف

    تبدأ "التمديدات الكهربائية والسباكة الأولية" (8) بعد يومين من بدء الهياكل. و"اعتماد التمديدات الأولية" معلم. وتنتظره "أعمال اللياسة" (7) وكذلك "تركيب النوافذ"؛ وتتبعها "جفاف اللياسة" (10).

  4. المطبخ والتمديدات النهائية والتسليم

    يتبع "تركيب المطبخ" (6) الجفاف. وتبدأ "التمديدات الكهربائية والسباكة النهائية" (6) بعد ثلاثة أيام من بدئه. وينتظر "الدهان والأرضيات" كليهما، ثم "معالجة الملاحظات والتنظيف النهائي" (4) والمعلم "التسليم".

كيف تعمل

  1. اذكر الحرف بالترتيب الذي يحتاجه المبنى

    أضف الهدم والإنشاءات والهياكل والتمديدات الأولية واللياسة والمطبخ والتمديدات النهائية والدهان ومعالجة الملاحظات مهاماً، كل منها يعتمد على السابقة. وأعطِ كلاً منها مدة بأيام العمل.

  2. أضف ما تنتظره

    أضف التصريح، ومهمة لمهلة طلب النوافذ والمطبخ. واجعل التركيب يعتمد على العمل السابق وعلى التوريد معاً.

  3. ابدأ الطلب من التشطيبات

    اربط الطلب باختيار التشطيبات، لا ببدء أعمال الموقع. فتكون عمليات التوريد في الخطة منذ البداية.

  4. علّم التداخلات والاعتمادات

    استخدم من البداية إلى البداية مع تأخير، مثل 12SS+2، حيث تستطيع حرفة أن تبدأ بعد وقت قصير من بدء أخرى. وأضف معلماً لاعتماد التمديدات الأولية قبل اللياسة.

  5. أضف الجفاف والمعالجة مهاماً

    أعطِ جفاف اللياسة، وأي انتظار مماثل، مهمته الخاصة. ولا تخفه في مدة الحرفة التالية.

  6. افحص المسار الحرج وشارك

    فعّل المسار الحرج من قائمة العرض، وقارن تاريخ الانتهاء بالتاريخ الذي تحتاجه للانتقال، وشارك المخطط مع العميل والحرف.

أخطاء ينبغي تجنّبها

  • الطلب بعد فتح الموقع

    إن طُلب المطبخ والنوافذ عند بدء العمل، وقعت مهلة التوريد في منتصف البناء. اطلبها من اختيار التشطيبات.

  • اعتبار الجفاف فسحة

    الانتظار الذي لا يستطيع أحد تسريعه يبدو وقتاً فائضاً في مخطط لا مهمة له. أبقِ الجفاف والمعالجة مهاماً حتى لا تبدأ الحرفة التالية مبكراً.

  • تداخل حرف في المساحة نفسها

    الارتباط من البداية إلى البداية يقول متى تستطيع حرفة أن تبدأ، لا هل يوجد متسع لها. لا يتحقق QueryChart من الفرق أو المساحة، فانظر في المهام المتداخلة بنفسك.

  • اعتبار الخطة برنامج المقاول

    خطتك عرض تستطيع تعديله ومشاركته. وتظل شروط التصريح والفحوصات المطلوبة والعقد سارية، فأبقِ مراجعها في ملاحظات المهام.

افتح مخطط جانت للتجديد

افتح قالب التجديد، وأدخل عروضك ومهل التوريد، وانظر أي توريد يحدد موعد التسليم.

افتح مخطط جانت للتجديد

أدلة ذات صلة

الأسئلة الشائعة

هل أستطيع التخطيط لتاريخ انتقال؟

يجدول QueryChart إلى الأمام، فقارن تاريخ الانتهاء بالتاريخ الذي تحتاجه. وتاريخ بدء ثابت لمهمة يبيّن أقرب تاريخ مسموح إن تعارضت اعتمادية.

هل يعرض الميزانية؟

لا. إنه يخطط الوقت فقط. أبقِ التكاليف والعروض في ميزانيتك الخاصة وضع المراجع في ملاحظات المهام.

هل أستطيع تقسيم العمل حسب الغرفة؟

نعم. استخدم الغرف مجموعات، أو أضف أسماء الغرف إلى أسماء المهام. لا يوازن المخطط العمل بين الفرق، فتحقق من أن غرفتين لم تُخططا للأشخاص أنفسهم في الوقت نفسه.

هل يوجد قالب لمبنى أكبر؟

نعم. يغطي /ar/templates/مخطط-جانت-للبناء-والتشييد من التصميم إلى التسليم لمشروع مبنى، ويشرحه /ar/guides/مخطط-جانت-لجدول-أعمال-البناء.

القالب الذي يقوم عليه هذا الدليل

قالب مخطط جانت لأعمال التجديد: من التصميم إلى التسليم — مخطط جانت قابل للتعديل لأعمال التجديد: التصميم والتصاريح والهدم والإنشاءات والتمديدات الأولية واللياسة والتمديدات النهائية والتشطيبات ومعالجة الملاحظات، مع حرف متداخلة وانتظار للتوريد.

مخطط جانت لأعمال التجديد: التصميم والموافقات → الهدم والإنشاءات → التمديدات الأولية حتى اللياسة → التمديدات النهائية والتشطيبات
كيف تخطط لتجديد منزل أو مبنى على مخطط جانت
