كيف تضيف وقتاً احتياطياً إلى مخطط جانت
أضف وقتاً احتياطياً إلى مخطط جانت دون تضخيم كل مهمة: استخدم مهمة احتياط صريحة أو تأخيراً، وضعه حيث يكلّف التأخير أكثر، وانظر كم من المتسع تملكه الخطة أصلاً.
الوقت الاحتياطي هو المتسع الذي تتركه لما قد يسوء قليلاً. وفي مخطط جانت يعمل أفضل حين يكون شيئاً ترى به وتسميه وتضعه عن قصد، لا أياماً إضافية تُضاف خفية إلى كل شريط.
باختصار
- أبقِ تقدير كل مهمة صافياً، واحتفظ بالاحتياطي في مواضع قليلة مسمّاة.
- الاحتياطي إما مهمة لها مدة وإما تأخير على اعتمادية؛ استخدم مهمة حين يحتاج إلى اسم ومسؤول.
- ضع الاحتياطي في نهاية سلسلة، قبل تاريخ لا يمكنك تحريكه مباشرة.
- تحقق من متسع الخطة قبل إضافة المزيد: المهام خارج أطول سلسلة تستطيع التأخر أصلاً.
- لا يتتبع QueryChart استهلاك الاحتياطي، فاكتب قاعدة إنفاقه في ملاحظات المهمة.
اجعل الاحتياطي مرئياً
الطريقة المعتادة لحماية الخطة هي التضخيم: يضيف كل مسؤول يوماً أو يومين إلى تقديره. فتبدو الخطة آمنة، لكن لا أحد يعرف كم من الاحتياطي موجود وأين هو ومن يحق له إنفاقه. والوقت المضخّم يُستهلك عادة في المهمة التي تحمله، سواء احتاجت إليه أم لا، فيزول الاحتياطي قبل أن يبلغ الموضع الذي يضر فيه التأخير حقاً.
عادة أنفع أن تُبقي التقديرات صافية وأن تحتفظ بالاحتياطي منفصلاً في موضع أو موضعين تستطيع الإشارة إليهما. وفي مخطط جانت طريقتان لذلك. الأولى مهمة احتياط: مهمة لها مدة واسم مثل «مخزون احتياطي قبل الإحاطة» ومكان في السلسلة. والثانية تأخير على اعتمادية، مثل 10+3، وهو يجعل المهمة التالية تبدأ بعد انتهاء السابقة بثلاثة أيام عمل. المهمة مرئية ويمكن أن يكون لها مسؤول وتقدّم. والتأخير أخف، لكنه لا يظهر إلا فجوة بين شريطين.
قبل أن تضيف شيئاً انظر إلى ما تملكه الخطة أصلاً. المهام التي ليست على أطول سلسلة يمكن أن تتأخر أياماً دون أن يتحرك الانتهاء، فقد يكون جزء من احتياطك موجوداً. المثال أدناه خطة فعالية ليس فيها مهمة احتياط. ينتهي عمل التحضير فيها قبل الجزء الذي لا يتحرك بوقت طويل، وهذا يبيّن أين يكون موضع الاحتياط وكم تستطيع الخطة أن تمتص. وللاطلاع على الآليات الأساسية راجع /ar/guides/المسار-الحرج-في-مخطط-جانت و/ar/guides/اعتماديات-مخطط-جانت.
لا يوجد في QueryChart ميزة للاحتياطي. ليس هناك احتياطي مشترك يُستهلك مع تأخر المهام، ولا تقرير بما تبقى. الاحتياطي هنا مهمة أو تأخير تضيفه أنت وتحافظ على صدقه. والغرض من هذا الدليل أن تفعل ذلك عن قصد.
أين يوضع الاحتياطي في خطة فعالية

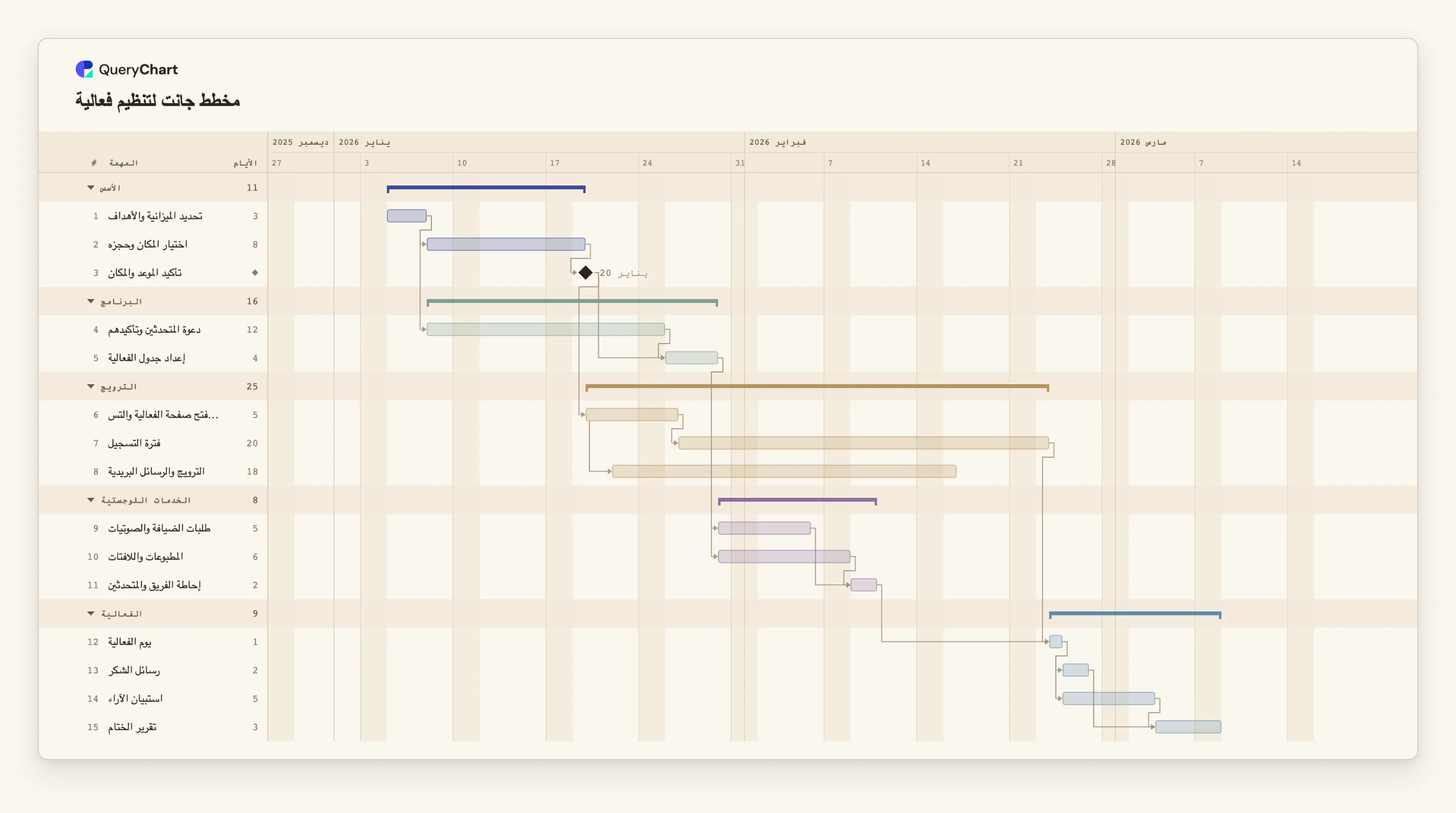

خمس عشرة مهمة. المدد توضيحية، فاضبطها بحسب مشروعك. ليس في المخطط مهمة احتياط؛ والمراحل تبيّن أين يكون موضعها. افتح لوحة جدول البيانات لترى الصفوف خلف كل مرحلة.
تقديرات صافية دون تضخيم
مدة «تحديد الميزانية والأهداف» 3 أيام عمل، ومدة «اختيار المكان وحجزه» 8. و«تأكيد الموعد والمكان» معلم رئيسي مدته 0. لو ضُخّمت مهمة المكان إلى 10 أيام لبقي اليومان الإضافيان داخل الشريط حيث لا يراهما أحد ولا يخطط لإنفاقهما.
وقت الانتظار ليس احتياطياً
مدة «فترة التسجيل» 20 يوم عمل وتأتي بعد «فتح صفحة الفعالية والتسجيل» (5 أيام). وتبدأ «الترويج والرسائل البريدية» (18 يوماً) بعد فتح تلك الصفحة بيومين. لا يعمل أحد طوال فترة التسجيل، لكنها مدة حقيقية تحدد أبكر موعد لـ«يوم الفعالية»، فليست احتياطياً.
سلسلة التحضير فيها متسع أصلاً
تشكّل «دعوة المتحدثين وتأكيدهم» (12) و«إعداد جدول الفعالية» (4) و«طلبات الضيافة والصوتيات» (5) و«المطبوعات واللافتات» (6) و«إحاطة الفريق والمتحدثين» (2) سلسلة تنتهي قبل نهاية فترة التسجيل بنحو 9 أيام عمل. هذا المتسع احتياطي لم تضطر إلى إضافته.
أنفق المتسع عن قصد
ينتظر «يوم الفعالية» كلاً من «فترة التسجيل» و«إحاطة الفريق والمتحدثين». ومهمة مثل «مخزون احتياطي قبل الإحاطة» مدتها 5 أيام، توضع بين مهمتي الطلبات والإحاطة، تستخدم 5 من تلك الأيام التسعة وتترك 4. أما «رسائل الشكر» و«استبيان الآراء» و«تقرير الختام» فتأتي بعد الفعالية ولا تحتاج إلى شيء منها.
كيف تعمل
أبقِ كل تقدير صافياً
اسأل المسؤولين عن مدة المهمة كما يتوقعون أن تجري، لا عن المدة التي يرتاحون إلى الوعد بها. اكتبها في المدة (Duration). التضخيم يصعب رؤيته ويصعب استرجاعه لاحقاً.
اعثر على التاريخ الذي لا يتحرك
علّمه بمعلم رئيسي مدته 0، مثل افتتاح فعالية أو موافقة ينتظرها عميل. لا يستحق الاحتياطي إلا أن يوضع قبل شيء مهم، فحدّد ما هو أولاً.
انظر كم من المتسع تملكه الخطة
فعّل المسار الحرج من قائمة العرض. السلسلة المضاءة تحدد الانتهاء؛ والمهام خارجها تستطيع التأخر أياماً دون أن يتحرك شيء. قارن نهاية السلسلة الأقصر بالنقطة التي تلتحق عندها بالأطول، واعتبر الفرق احتياطياً تملكه أصلاً.
أضف الاحتياطي مهمة أو تأخيراً
لإضافة مهمة أدرج صفاً في نهاية السلسلة، وسمّه بما يحميه، وأعطه مدة، واجعل المهمة التالية تعتمد عليه. أما التأخير فاكتبه في تعتمد على (Depends on)، مثلاً 10+3، فتبدأ المهمة التالية بعد انتهاء المهمة 10 بثلاثة أيام عمل.
دوّن من يحق له إنفاقه
ضع القاعدة في ملاحظات المهمة: أي التأخيرات يغطي، ومن يقرر استخدامه، وماذا يحدث للتاريخ إن نفد. واضبط تقدّمها (Progress) كلما استُهلك، فيبيّن المخطط ما تبقى.
راجعه حين تتغير الخطة
حين تطول سلسلة أو يتحرك تاريخ ثابت يتغير مقدار المتسع معه. أعد فحص المسار الحرج، وصدّر ملف PDF للخطة قبل أن تعيد ضبط الاحتياطي ليبقى الإصدار السابق محفوظاً.
أخطاء ينبغي تجنّبها
تضخيم كل مهمة
أيام تُضاف إلى كل شريط تبدو حذرة لكنها توزّع الاحتياطي رقيقاً على الخطة كلها وتخفيه. فيعمل المسؤولون وفق التاريخ المضخّم، وينفد الاحتياطي قبل نهاية السلسلة حيث كانت الحاجة إليه.
وضع الاحتياطي حيث لا يحمي شيئاً
الاحتياطي على سلسلة فيها متسع أصلاً لا يفعل سوى استهلاك المتسع. ضعه بعد العمل الذي قد يسوء، على السلسلة التي تحدد الانتهاء أو قبلها مباشرة، وقبل تاريخ لا يمكنك تحريكه.
عدّ وقت الانتظار احتياطياً
نافذة المراجعة أو فترة التسجيل أو مدة توريد المورّد مدة حقيقية وإن لم يعمل أحد خلالها. أعطها مهمتها الخاصة ومدة واقعية، وأبقِ الاحتياطي شيئاً منفصلاً.
انتظار أن تديره الأداة
لا يتتبع QueryChart كم استُهلك من الاحتياطي. وإن احتجت إلى إظهار الخطة قبل إنفاق الاحتياطي وبعده فصدّر ملف PDF أولاً واحتفظ به مع السجل.
افتح مخطط جانت للفعالية
افتح قالب تنظيم الفعالية، وأضف مهمة احتياط قبل الإحاطة، وانظر كم من المتسع يبقى.
أدلة ذات صلة
الأسئلة الشائعة
كم ينبغي أن يكون الاحتياطي في مخطط جانت؟
لا توجد نسبة صحيحة. ابنه على سير الأعمال المشابهة لدى فريقك، وأنفقه حيث تكون كلفة التأخر أعلى. ابدأ صغيراً، وضعه عن قصد، وعدّله بعد المشروع التالي.
هل يكون الاحتياطي مهمة أم تأخيراً؟
استخدم مهمة حين يحتاج إلى اسم أو مسؤول أو تقدم مرئي، لأنها تظهر شريطاً مستقلاً. واستخدم تأخيراً، مثل 10+3 في تعتمد على (Depends on)، حين تحتاج إلى فجوة قصيرة ثابتة لا يعمل فيها أحد.
لماذا لم تحرّك مهمة الاحتياط تاريخ الانتهاء؟
السلسلة التي تقع عليها كان فيها متسع. المهمة التي ليست على أطول سلسلة تستطيع أن تنمو حتى تستهلك ذلك المتسع قبل أن يتحرك الانتهاء. فعّل المسار الحرج لترى أي سلسلة تحدد التاريخ.
هل يمكنني تثبيت تاريخ بدل إضافة احتياطي؟
البدء (Start) الثابت يثبّت مهمة عند تاريخ، لكنه لا يحميها: فإن تأخرت مهمة سابقة لها رفع المخطط تنبيه تعارض وذكر أبكر تاريخ تسمح به الاعتمادية. أما الاحتياطي أمام المهمة فهو ما يمتص التأخير.
أين أخطط للمخاطر التي يغطيها الاحتياطي؟
للمخاطر التي يُراد للاحتياطي أن يغطيها راجع المخطط الانسيابي /ar/templates/عملية-إدارة-مخاطر-المشروع. استخدم مخطط جانت للتوقيت والمخطط الانسيابي للمنطق؛ ويبيّن /ar/guides/استخدام-المخطط-الانسيابي-ومخطط-جانت-معا كيف.
